2026年监理工程师目标控制(土建)真题答案解析(110-120题)
111、 项目监理机构控制施工图设计过程质量需进行的工作有()
A.审查施工图预算
B.审查施工图纸
C.协助建立设计过程联席会议制度
D.检查设计单位质量管理制度
E.检查标准化、集成化设计情况
【本题考点】设计过程的质量控制P54
112、 下列单位工程竣工预验收时进行的现场实体核查内容中,属于功能符合性核查的有()。
A.地面平整度
B.门窗开启灵活性
C.消防设施联动功能
D.设备安装精度
E.给水排水系统通水试验

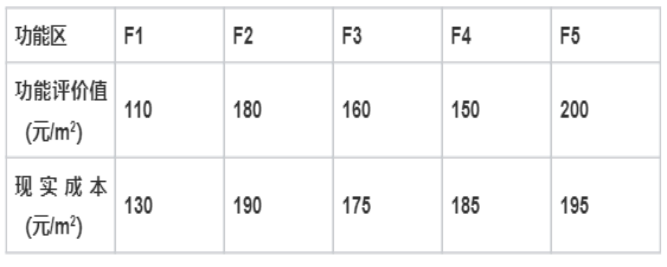

113、 某分部工程可划分为5个功能区,各功能区功能评价值和现实成本见下表。

功能评价值和现实成本对该分部工程开展价值工程活动时,应优先作为改进对象的有()
A.F1
B.F2
C.F3
D.F4
E.F5
F1:130-110=20
F2:190-180=10
F3:175-160=15
F4:185-150=35
F5:195-200=-5

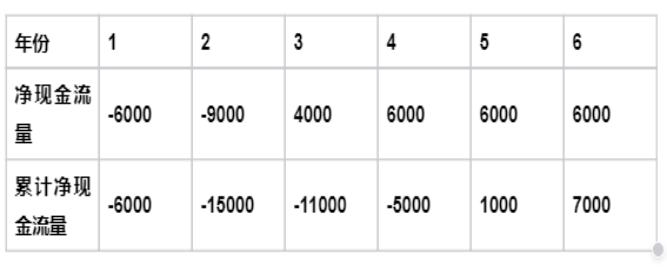

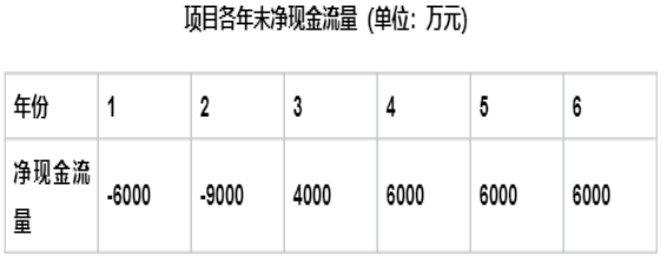

114、 某项目在计算期内各年末净现金流量见下表,基准收益率为5%,可获得的正确信息有()
A.净现值小于3600万元
B.静态投资回收期4年
C.动态投资回收期超过5年
D.累计净现金流量7000万元
E.内部收益率大于5%
(2)计算累计净现金流如下:

静态投资回收期=4+5000/6000
(3)前五年累计净现金流现值之和=-1008.69万元小于0,而整个计算期6年的净现值=3692.46万元大于0,所以动态投资回收期大于5、小于6年。
(4)基准收益率为5%时,净现值=3692.46万元大于零,因此内部收益率大于5%。
115、 根据《建设工程工程量清单计价标准》,下列清单项目合计金额中,应列入增值税计算基础的有()
A.分部分项工程费
B.措施项目费
C.专业工程暂估价
D.计日工
E.总承包服务费
【本题考点】增值税清单P170
116、 下列工程项目或零星工作中,可采用计日工计量计价的是
A.按发包人要求增加的工程数量少的工程项目
B.承包人所完成、但不符合合同图纸和规范
C.极端变化的工作条件导致的非正常操作
D.修复其他承包人完成工作之后周边受影响工程
E.合同外发包人要求的测试运行
(1)不能依据施工图纸、工程变更及合同约定计量规则进行计量的增加工程或替代工程;
(2)按发包人要求增加的短工期、零星、有限工程范围、工程数量少的工程项目;
(3)极端变化的工作条件导致的非正常操作;
(4)进行紧急工程引致其他工程损坏的修复;
(5)按发包人要求打开已隐蔽的工程,但相关工程通过检测证明符合合同要求的;
(6)修复其他承包人完成工作后周边受影响工程的费用;
(7)因发包人暂缓(停)工程引致工程延期而必须更换的材料设备的费用;
(8)合同外发包人特殊要求的清扫和清场工作;
(9)合同外发包人要求的测试运行;
(10)非承包人原因导致的修复和恢复被损坏的微小工程(大规模的损坏恢复应按工程变更规定计量计价)。
【本题考点】计日工计量P193

117、 某工程双代号时标网络计划如下图所示,从图中可获得的正确信息有()
A.工作C的自由时差是2天
B.工作H的总时差是1天
C.工作D的最迟开始时间是第6天
D.工作F的最早开始时间是第8天
E.工作E的最迟完成时间是第8天
选项B正确,H工作的总时差是1天,因为I波浪线为1天。
选项C正确,D工作的迟开始时间是第6天。6.7.8完成D工作,H工作9.10完成,I工作11.12完成。
选项D正确,F工作的最早开始时间是第8天。
选项E错误,E工作的最迟完成时间是第7天。
【本题考点】双代号时标网络计划P59

118、 某工作计划进度和实际进度横道图如下图所示,从图中可获得的正确信息有()
A.第2周实际进度拖后
B.第3周实际进度拖后
C.第4周实际进度超前
D.第5周停工0.5周
E.第7周实际进度正常
选项B正确,第3周实际37-24=13%、计划40-25=15%,进度拖后
选项C正确,第4周实际53-37=16%、计划55-40=15%,进度超前
选项D正确,第5周停工0.5周
选项E错误,第7周实际90-80=10%、计划90-78=12%,进度拖后
119、 某工程双代号时标网络计划执行至第6周末和第12周末时,实际进度前锋线如下图所示,从图中可获得的正确信息有()
A.工作D拖后1周,影响总工期
B.工作F拖后2周,不影响总工期
C.工作E拖后1周,不影响总工期
D.工作K拖后2周,不影响总工期
E.工作J拖后2周,影响总工期
选项A正确,工作D拖后1周,为关键工作,影响总工期
选项B错误,工作F拖后2周,总时差为1周,影响总工期
选项C正确,工作E拖后1周,本身有自由时差1周,不影响总工期
选项D正确,工作K拖后2周,本身有自由时差2周,不影响总工期
选项E错误,工作J拖后1周,本身有自由时差1周,不影响总工期
120、 根据《建设工程工程量清单计价标准》,预付款计算依据的合同价款应从合同总价中扣除的有()。
A.措施项目费
B.暂列金额
C.计日工价款
D.专业工程暂估价
E.总承包服务费
↓完整版2026监理《目标控制(土建)》真题下载↓
2026年监理工程师真题解析直播及回放
监理考试两天全程伴考,5月16日-19日,233网校唐忍、王竹梅、江凌俊、梁毛、李博韬老师直播解析2026年监理各科真题,带大家对答案!
↓扫描下方二维码加入监理真题群↓

2026年监理工程师成绩查询时间
2026年监理工程师成绩预计7月中下旬公布,担心错过查分时间,建议订阅233网校监理工程师考试消息提醒服务,及时获取查分动态!
↓扫码订阅2026年监理查分动态↓
