二、S曲线比较法考点解析
二、S曲线比较法介绍
正确答案: A

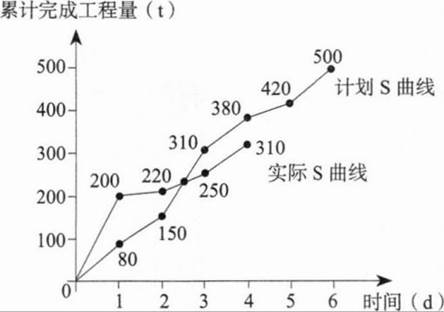

答案解析: 选项A正确,第1天末该工程实际超前的工程量为200-80=120t。
选项B正确,第2天末实际进度比计划进度超前220-150=70t。
选项C错误,第3天末实际拖后的工程量为60t。
选项D正确,计划进度310是第3天完成的,实际却是第4天完成的,所以拖后一天。
选项E错误,第4天末实际拖后的工程量为70t。

正确答案: C

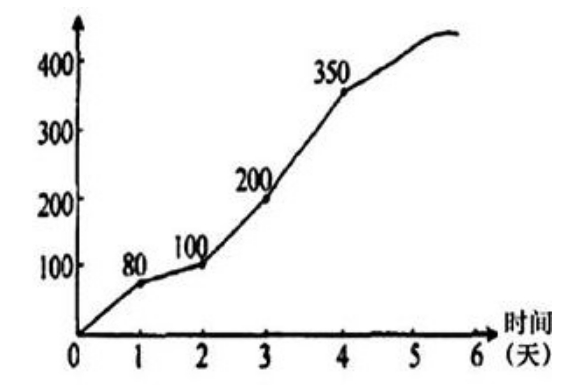

答案解析: 根据题意可知第4天累计实际完成的工程量为90+20+80+100=290m³,根据S曲线可得第4天计划累计完成的工程量为350m³,故第4天该工程累计拖欠的工程量为350-290=60m³。
正确答案: C

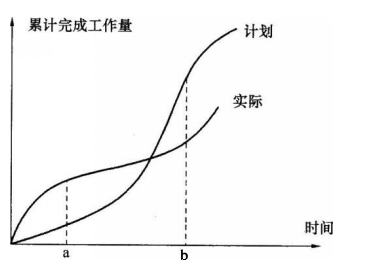

答案解析: 如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度超前,如图中的a点;
如果工程实际进展点落在S计划曲线右侧,表明此时实际进度拖后,如图中的b点;
如果工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。
正确答案: A
答案解析: 如果工程实际进展点落在S曲线左边的,表示进度超前;如果工程实际进展点落在S曲线右边的,表示进度拖后。如果工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。
拒绝盲目备考,加学习群领资料共同进步!

免费听
唐忍
分数收割机
主讲:合同管理,安全生产法律法规,安全生产法规
优秀安全工程师、监理工程师讲师。善于重点击破晦涩法理点,轻松提升得分。

免费听
王竹梅
考点总结高手
主讲:建设工程造价管理,理论与法规
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。

免费听
江凌俊
口诀一绝
主讲:目标控制(土木建筑),进度控制(水利),建筑施工安全,建筑工程管理与实务,建筑工程,建筑施工安全
曾在设计院任职,线上线下多年培训行业从业经历。

免费听
梁毛
主讲:案例分析(土木建筑),建筑工程
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)

免费听
孙媛媛
对课程重难点把握精准,讲授通俗易懂,受到广大学员好评
主讲:目标控制(交通工程),市政专业知识,市政专业实务
监理工程师,高校副教授,参加湖南省土建初中级职称大纲编写及修订。

免费听
李博韬
主讲:投资控制(水利)
长期从事监理水利教学与研究工作,经验丰富,对考试方向有深入研究。能够引导学员从课程和书本中梳理知识脉络并高效备考应试,深受学员喜爱。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关

扫描二维码 下载233网校APP刷题
微信扫码关注公众号
获取更多考试资料
