【背景资料】

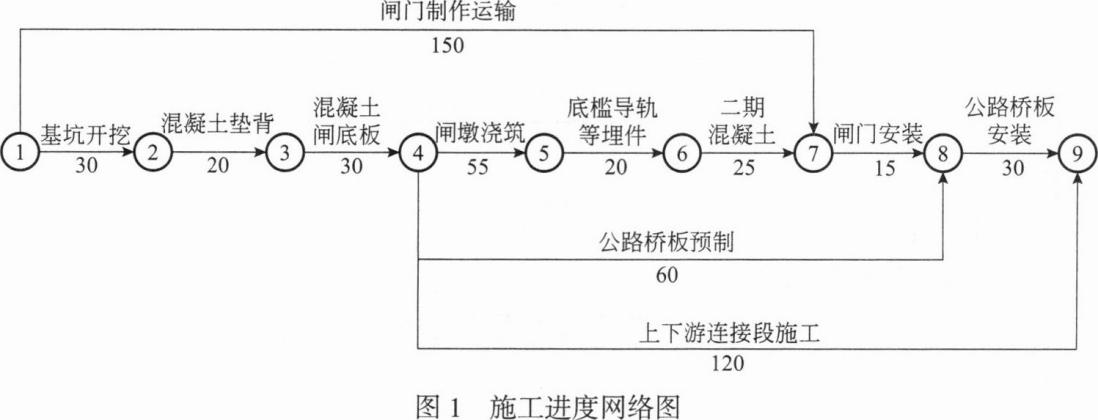

某水闸项目经监理单位批准的施工进度网络图如图1所示(单位:d),合同约定:工期提前奖励标准为10000元/d,逾期违约金标准为10000元/d。


在施工中发生如下事件:

事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10d完成。

事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60d才完成任务。

事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17d。

事件4:由于变更设计,使得“上下游连接段施工”推迟22d完成。

事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8d。

问题:

1.指出施工进度计划的计划工期,确定其关键线路。

2.分别说明事件1~事件4的责任方以及对计划工期的影响。

3.综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿?可获得的工期提前的奖励或支付逾期违约金为多少?

参考解析:

1.计划工期为225d,关键线路为①→②→③→④→⑤→⑥→⑦→⑧→⑨。

2.事件1责任方为业主,因“基坑开挖”为关键工作,故影响总工期10d。

事件2责任方为施工单位,因“闸墩浇筑”为关键工作,故影响总工期5d。

事件3责任方为施工单位,因“闸门安装”为关键工作,故影响总工期2d。

事件4责任方为业主,因“上下游连接段施工”为非关键工作,原有总时差25d,

故不影响计划工期。

3.该项目的实际工期为234d,应获得1d的工期补偿,可获得工期提前奖励为10000元。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
