知识库/一级建造师 /施工成本过程控制方法

施工成本过程控制方法

施工成本过程控制方法相关课程

本视频可免费试听30秒,看完整版请购买课程

施工成本过程控制方法考点解析

所属考试:一级建造师
授课老师:赵春晓
所属科目:建设工程项目管理
考点标签: 理解
所属章节:第6章 建设工程成本管理/6.3 施工成本控制/6.3.2 施工成本控制方法
所属版本:2026

施工成本过程控制方法介绍

1) 人工费的控制
人工费的控制实行“量价分离”的方法,将作业用工及零星用工按定额工日的一定比例综合确定用工数量与单价,通过专业作业分包合同进行控制。加强劳动定额管理,提高劳动生产率,降低工程耗用人工工日,是控制人工费支出的主要手段。
2) 材料费的控制
材料费控制同样按照“量价分离”原则,控制材料用量和材料价格。
(1) 材料用量的控制通过定额控制、指标控制、计量控制、包干控制等手段,具体方法如下。
①定额控制。对于有消耗定额的材料,以消耗定额为依据,实行限额领料制度。
②指标控制。对于没有消耗定额的材料,根据以往项目的实际耗用情况,结合具体施工项目的内容和要求,制定领用材料指标。
③计量控制。准确做好材料物资的收发计量检查和投料计量检查。
④包干控制。对部分小型及零星材料(如钢钉、钢丝等)根据工程量计算出所需材料量,将其折算成费用,由作业者包干使用。
(2)材料价格的控制。材料价格主要由材料采购部门控制(不是项目经理控制)。主要是通过掌握市场信息,应用招标和询价等方式控制材料、设备的采购价格。
3)施工机具使用费的控制
施工机具使用费主要由台班数量和台班单价两方面决定。
(1)台班数量(不要停)
① 充分利用现有机械设备,加强内部调配,提高机械设备的利用率。
② 保证施工机械设备的作业时间,安排好生产工序的衔接,尽量避免停工、窝工。
③ 提高机械设备单位时间的生产效率和利用率。
④ 加强设备租赁计划管理,减少不必要的设备闲置和浪费,充分利用社会闲置机械资源。
(2)台班单价(不要坏)
① 加强现场设备的维修、保养工作。
② 加强机械操作人员的培训工作。
③ 加强配件的管理。
④ 降低材料成本。
4)施工分包费用的控制
施工成本控制的重要工作之一是对分包价格的控制。
对分包费用的控制,主要是做好分包工程的询价、订立平等互利的分包合同、建立稳定的分包关系网络、加强施工验收和分包结算等工作。

专题更新时间:2026/09/20 15:44:33
在实际工程项目中,施工成本过程控制的指标控制流程及纠偏措施应如何有效落地?

在实际工程项目中,施工成本过程控制的指标控制流程及纠偏措施应如何有效落地?

施工阶段是项目成本发生的主要阶段,掌握科学的指标控制流程与纠偏措施是确保成本目标实现的关键。本文将详细解析施工成本过程控制的核心步骤与四大纠偏措施,助力一建考生精准把握考点。
2026-09-10 浏览:24
在施工成本过程控制中,如何运用挣值法进行动态监控并落实分包费用的有效管控?

在施工成本过程控制中,如何运用挣值法进行动态监控并落实分包费用的有效管控?

施工阶段成本管控是项目盈利的关键。本文深入探讨施工成本过程控制中的动态监控方法,特别是挣值法的核心参数与偏差表达,并结合分包费用控制要点,为考生提供实战与应试的双重指导。
2026-09-10 浏览:18
针对施工阶段材料消耗与分包结算的成本失控风险,项目管理机构应如何综合运用指标控制过程与具体纠偏措施进行防范?

针对施工阶段材料消耗与分包结算的成本失控风险,项目管理机构应如何综合运用指标控制过程与具体纠偏措施进行防范?

施工阶段的材料消耗与分包结算是成本管控的重灾区。本文从成本指标控制的闭环管理出发,深入剖析技术措施在材料比选中的应用及分包费用控制的核心要点,为项目管理人员提供防范成本失控的实操策略。
2026-09-09 浏览:16
面对施工阶段费用超支与进度拖延的复杂局面,项目经理应如何运用挣值法评价指标及偏差表达方法制定精准的纠偏对策?

面对施工阶段费用超支与进度拖延的复杂局面,项目经理应如何运用挣值法评价指标及偏差表达方法制定精准的纠偏对策?

在施工项目中,费用超支与进度拖延往往交织发生。本文深入解析挣值法在费用与进度综合控制中的应用,探讨不同偏差表达方法的适用场景,并结合四大纠偏措施,为项目经理提供破解成本管控难题的实战指南。
2026-09-09 浏览:21
在建设工程项目施工阶段,如何科学构建成本指标控制闭环并精准实施四大类成本纠偏措施?

在建设工程项目施工阶段,如何科学构建成本指标控制闭环并精准实施四大类成本纠偏措施?

施工成本目标的实现离不开严密的过程控制与及时的纠偏行动。本文聚焦施工成本指标控制的五个核心步骤,并深度剖析组织、技术、经济、合同四大纠偏措施的实战应用,帮助考生透彻理解成本过程控制的精髓。
2026-09-09 浏览:18

施工成本过程控制方法考点试题

单选题 1.下列限额领料的依据中,计算和调整非实体消耗材料的基础是()。
A . 准确的工程量
B . 预算定额
C . 施工组织设计
D . 发包人认可的变更洽商单

正确答案: C

答案解析: 本题考核的是限额领料的依据。
对于有消耗定额的材料,以消耗定额为依据,实行限额领料制度。
[|||]A选项错误:准确的工程量,它是按工程施工图纸计算的正常施工条件下的数量,是计算限额领料量的基础;[|||]B选项错误:施工定额、施工组织设计,是计算和调整非实体性消耗材料的基础;[|||]C选项正确:施工定额、施工组织设计,是计算和调整非实体性消耗材料的基础;[|||]D选项错误:施工过程中发包人认可的变更洽商单,是调整限额量的依据。[|||]

单选题 2.在材料使用过程中,对部分小型及零星材料,根据工程量计算出所需材料量,将其折算成费用,由作业者包干使用的控制方法是()。
A . 计量控制
B . 定额控制
C . 指标控制
D . 包干控制

正确答案: D

答案解析: 材料用量的控制。在保证符合设计要求和质量标准的前提下,合理使用材料,通过定额控制、指标控制、计量控制、包干控制等手段有效控制物资材料的消耗。
[|||]A选项错误:计量控制。准确做好材料物资的收发计量检查和投料计量检查。[|||]B选项错误:定额控制。对于有消耗定额的材料,以消耗定额为依据,实行限额领料制度。[|||]C选项错误:指标控制。对于没有消耗定额的材料,则实行计划管理和按指标控制的办法。根据以往项目的实际耗用情况,结合具体施工项目的内容和要求,制定领用材料指标,以控制发料。超过指标的材料,必须经过一定的审批手续方可领用。
[|||]D选项正确:包干控制。在材料使用过程中,对部分小型及零星材料(如钢钉、钢丝等)根据工程量计算出所需材料量,将其折算成费用,由作业者包干使用。
[|||]

单选题 3.施工材料价格控制是材料费控制的重要内容。下列关于施工材料价格控制的说法,正确的是(  )。
A . 控制材料价格需应用招标和询价等方式控制材料、设备的采购价格
B . 施工材料价格控制仅考虑构成工程实体的主要材料和结构件
C . 施工材料价格主要由施工单位的项目管理部门控制
D . 施工材料价格可以使用指标控制的方法进行控制

正确答案: A

答案解析: A选项正确:控制材料价格,主要是通过掌握市场信息,应用招标和询价等方式控制材料、设备的采购价格。
B选项错误:施工材料价格控制包括构成工程实体的主要材料和结构件,以及有助于工程实体形成的周转使用材料和低值易耗品。
C选项错误:施工材料价格主要由材料采购部门控制。
D选项错误:指标控制是材料用量控制方法,不属于施工材料价格控制方法。

多选题 4.采用过程控制的方法控制施工成本时,控制的要点有(  )。
A . 人工费、材料费按量价分离原则进行控制
B . 材料价格由项目经理负责控制
C . 零星材料采用定额控制方法进行控制
D . 合理安排施工生产,减少因安排不当引起的设备闲置
E . 对分包费用的控制,重点是做好分包工程询价、合同和结算等工作

正确答案: A

答案解析: 施工成本的过程控制方法:材料费的控制按照“量价分离”原则进行;材料价格主要由材料采购部门控制;对分包费用的控制,主要是做好分包工程的询价、订立平等互利的分包合同、建立稳定的分包关系网络、加强施工验收和分包结算工作;实行弹性需求的劳务管理制度是施工成本过程控制中人工费控制的方法之一;做好施工机械配件和工程材料采购计划,以降低材料成本。

单选题 5.施工成本偏差分析时,能够形象、直观、准确地表达费用的绝对偏差的方式是(  )。
A . 横道图法
B . 表格法
C . 曲线法
D . 文本法

正确答案: A

答案解析: 横道图法能够形象、直观、准确地表达费用的绝对偏差,而且能直观地表明费用偏差的严重性,但这种方法反映的信息量少,一般在项目较高管理层应用。

大咖讲解:施工成本过程控制方法

赵春晓
中级注册安全工程师
二级建造师
一级建造师
233网校独家签约老师,某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
相关知识点推荐
高频

6.3.1 施工成本控制过程

施工成本控制过程可分为两类:一是管理行为控制过程;二是指标控制过程。

管理行为控制是对施工成本全过程控制的基础,指标控制则是成本控制的重点。两个过程既相对独立又相互联系,既相互补充又相互制约。

1.管理行为控制程序

管理行为控制的目的是确保每个岗位人员在成本管理过程中的管理行为符合事先确定的程序和方法的要求。

2.指标控制过程

能否达到施工成本目标,是成本控制成功的关键。对各岗位人员的成本管理行为进行控制,就是为了保证成本目标的实现。

高频

6.3.2 施工成本控制方法

1.施工成本过程控制方法

1) 人工费的控制人工费的控制实行“量价分离”的方法,将作业用工及零星用工按定额工日的一定比例综合确定用工数量与单价,通过专业作业分包合同进行控制。加强劳动定额管理,提高劳动生产率,降低工程耗用人工工日,是控制人工费支出的主要手段。

2) 材料费的控制

材料费控制同样按照“量价分离”原则,控制材料用量和材料价格。

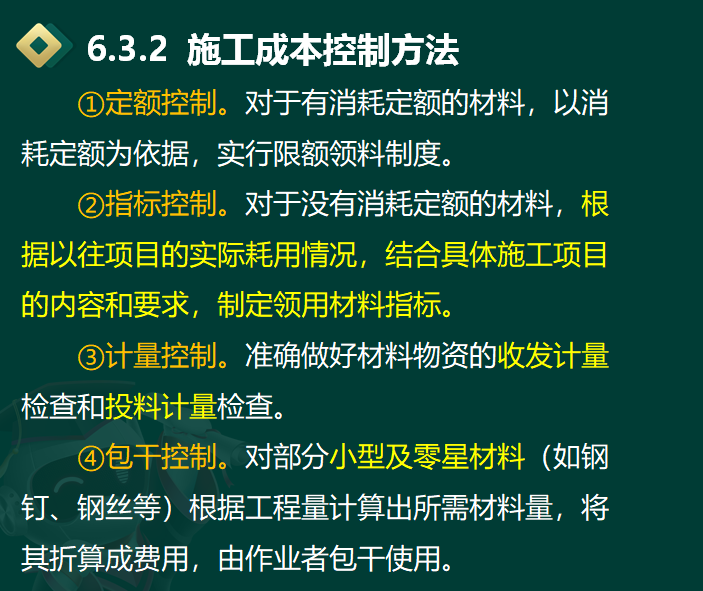

(1) 材料用量的控制通过定额控制、指标控制、计量控制、包干控制等手段,具体方法如下。

①定额控制。对于有消耗定额的材料,以消耗定额为依据,实行限额领料制度。

②指标控制。对于没有消耗定额的材料,根据以往项目的实际耗用情况,结合具体施工项目的内容和要求,制定领用材料指标。

③计量控制。准确做好材料物资的收发计量检查和投料计量检查。

④包干控制。对部分小型及零星材料(如钢钉、钢丝等)根据工程量计算出所需材料量,将其折算成费用,由作业者包干使用。

(2)材料价格的控制。

材料价格主要由材料采购部门控制(不是项目经理控制)。主要是通过掌握市场信息,应用招标和询价等方式控制材料、设备的采购价格。

3)施工机具使用费的控制

施工机具使用费主要由台班数量和台班单价两方面决定。

(1)台班数量(不要停)

① 充分利用现有机械设备,加强内部调配,提高机械设备的利用率。

② 保证施工机械设备的作业时间,安排好生产工序的衔接,尽量避免停工、窝工。

③ 提高机械设备单位时间的生产效率和利用率。

④ 加强设备租赁计划管理,减少不必要的设备闲置和浪费,充分利用社会闲置机械资源。

(2)台班单价(不要坏)

① 加强现场设备的维修、保养工作。

② 加强机械操作人员的培训工作。

③ 加强配件的管理。

④ 降低材料成本。

4)施工分包费用的控制

施工成本控制的重要工作之一是对分包价格的控制。对分包费用的控制,主要是做好分包工程的询价、订立平等互利的分包合同、建立稳定的分包关系网络、加强施工验收和分包结算等工作。

2. 成本动态监控方法

1)挣值法的三个基本参数

(1)已完工程预算费用(BCWP)

某一时刻已经完成的工程(或部分工程),以批准认可的预算为标准所需要的费用总额。由于发包人正是根据此值为施工承包单位完成的工程量支付相应费用,也就是施工承包单位获得(挣得)的金额,故称为赢得值或挣值。已完工程预算费用(BCWP)=Σ(已完工程量×预算单价)

(2)拟完工程预算费用(BCWS)

是指根据进度计划,在某一时刻应完成的工程(或部分工程),以预算为标准所需要的费用总额。除非合同有变更,否则,拟完工程预算费用在工程实施过程中应保持不变。

拟完工程预算费用(BCWS)=Σ(计划工程量×预算单价)

(3)已完工程实际费用 (ACWP)

是指截至某一时刻,已完成工程(或部分工程)实际所花费的费用。

已完工程实际费用(ACWP)=Σ(已完成工程量×实际单价)

2)挣值法的四个评价指标

(1)费用偏差(CV)=已完工作预算费用(BCWP)- 已完工作实际费用(ACWP)

=已完工作 × 预算费用- 已完工作 × 实际费用

=已完工作 ×(预算费用-实际费用)结果:

① CV<0 时,表示超支,实际费用 > 预算费用

② CV>0 时,表示节约,实际费用 < 预算费用

② CV= 0 时,表示按预算支出

(2)进度偏差(SV)=已完工作预算费用(BCWP)- 拟完工作预算费用(BCWS)

=已完工作 × 预算费用 - 计划工作 × 预算费用

=(已完工作- 计划工作)× 预算费用(SV<0时,表示延误,;

SV>0时,表示提前)结果:

① SV<0 时,表示延误,进度慢

② SV>0 时,表示提前,进度快

③ SV=0 时,表示正常,进度正常

(3)费用绩效指数(CPI)

(CPI<1时,表示超支;CPI>1时,表示节约)

(4)进度绩效指数(SPI)

(SPI<1时,表示延误;SPI>1时,表示提前)

费用(进度)偏差反映的是绝对偏差,结果很直观,有助于成本管理人员了解项目费用出现偏差的绝对数额。只能同一项目比较。

费用(进度)绩效指数反映的是相对偏差,它不受项目层次的限制,也不受项目实施时间的限制,因而在同一项目和不同项目比较中均可采用。

3) 施工成本偏差的表达方法

常用的有横道图法、表格法和曲线法。

(1)横道图法

优点:形象、直观、准确地表达出费用的绝对偏差,而且直观地表明偏差的严重性。

缺点:但这种方法反映的信息量少,一般在项目的较高管理层应用。

(2)表格法

表格法是指将项目编号、名称、各费用参数及费用偏差数综合归纳在一张表格中,直接在表格中进行费用偏差分析。由于各偏差参数都在表中列出,使得费用管理者能够综合了解并处理这些数据。

(3)曲线法

4) 施工成本偏差原因分析

最理想的状态:三条曲线靠得很近、平稳上升,表明施工项目按预定计划进行。

如果三条曲线离散度不断增加,则可能出现较大的费用偏差。

5)施工成本纠偏措施

(1)组织措施(含管理措施)

(2)技术措施

(3) 经济措施

4. 合同措施

高频

挣值法

1 )挣值法的三个基本参数
(1)已完工程预算费用(BCWP)
某一时刻已经完成的工程(或部分工程),以批准认可的预算为标准所需要的费用总额。由于发包人正是根据此值为施工承包单位完成的工程量支付相应费用,也就是施工承包单位获得(挣得)的金额,故称为赢得值或挣值。
已完工程预算费用(BCWP)=Σ(已完工程量×预算单价)
(2)拟完工程预算费用(BCWS)
是指根据进度计划,在某一时刻应完成的工程(或部分工程),以预算为标准所需要的费用总额。除非合同有变更,否则,拟完工程预算费用在工程实施过程中应保持不变。
拟完工程预算费用(BCWS)=Σ(计划工程量×预算单价)
(3)已完工程实际费用 (ACWP)
是指截至某一时刻,已完成工程(或部分工程)实际所花费的费用。
已完工程实际费用(ACWP)=Σ(已完成工程量×实际单价)
2)挣值法的四个评价指标

高频

成本偏差的表达方法、原因分析

施工成本偏差的表达方法

常用的有横道图法、表格法和曲线法。

(1)横道图法

优点:形象、直观、准确地表达出费用的绝对偏差,而且直观地表明偏差的严重性。

缺点:但这种方法反映的信息量少,一般在项目的较高管理层应用。

(2)表格法

表格法是指将项目编号、名称、各费用参数及费用偏差数综合归纳在一张表格中,直接在表格中进行费用偏差分析。由于各偏差参数都在表中列出,使得费用管理者能够综合了解并处理这些数据。

(3)曲线法

4) 施工成本偏差原因分析

最理想的状态:三条曲线靠得很近、平稳上升,表明施工项目按预定计划进行。

如果三条曲线离散度不断增加,则可能出现较大的费用偏差。

高频

成本纠偏措施

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
