真题考点:临时用电的安全管理
1.临时用电的准用程序
编制临时用电施工组织设计→采购和施工→申请送电→送电开通。
例如:某电力施工企业为确保工期,在向当地供电部门申报临时用电方案的同时,进行用电设备、用电材料的采购。结果适得其反,因所采购的电气设备属于淘汰设备,临时用电方案未予批复,从而使工程工期拖延和造成费用增加。
2.临时用电施工组织设计的编制

②临时用电施工组织设计应由:
电气技术人员编制——项目部技术负责人审核——经相关部门审核并经具有法人资质的企业技术负责人批准后实施。

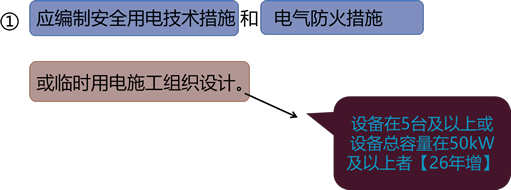

③临时用电工程组织设计应在现场勘测和确定电源进线、 变电所或配电室位置及 线路走向后进行,并应包括下列主要内容:工程概况;编制依据;施工现场用电容量统计;负荷计算;选择变压器;设计配电系统和装置;确定防护措施;制定安全用电措施 和电气防火措施;制定临时用电设施拆除措施;制定应急预案,并开展应急演练。【26年改】
3.临时用电的检查验收
临时用电的检 查验收【21多】 | (1)由安全部门组织检查验收。参加人员有主管临时用电安全的项目部领导、有关技术人员、施工现场主管人员、临时用电施工组织设计编制人员、电工班长及安全员。必要时请主管部门代表和业主的代表参加。 (2)临时用电工程应定期检查。 ◆施工现场每月一次; ◆基层公司检查时。应复测接地电阻值。 (3)临时用电安全技术档案应由主管现场的电气技术人员建立与管理。 |
4.临时配电安全技术要求【20单、24年案】【26年全改】
1)配电系统要求
①施工现场临时用电工程专用的电源中性点直接接地的220/380V 三相四线制低压电力系统,应采用TN-S 系统,三级配电(总配电箱、分配电箱、开关箱),二级剩余电流动作保护。

②施工现场专用变压器供电的TN-S 系统,电气设备的金属外壳应与保护接地导 体(PE) 连接。保护接地导体(PE) 应由工作接地、总配电箱(配电室)电源侧中性 导体(N) 处引出。
③TN-S 供电系统中,保护接地导体(PE) 应与中性导体(N) 分开敷设。保护 接地导体(PE) 材质与相导体(L)、中性导体 (N) 材质相同时,其最小截面面积应 符合表5.2-1的规定。【24年案】
相导体截面面积S(mm²) | 保护接地导体最小截面面积(mm²) |
S<25 | S |
25≤S≤50 | 25 |
S>50 | S/2 |
④保护接地导体(PE) 上严禁装设开关或熔断器,严禁通过工作电流,且严禁断开。
⑤剩余电流动作保护器应装设在总配电箱、开关箱靠近负荷的一侧,且不得用于启动电气设备的控制操作。
总配电箱中 | 剩余电流动作保护器的额定剩余动作电流应大于30mA、动作时间应大于0.1s, 但其额定剩余动作电流与动作时间的乘积不应大于30mA·s。 |
开关箱中 | 剩余电流动作保护器的额定剩余动作电流不应大于30mA、动作时间 不应大于0.1s。 |
潮湿或有腐蚀介质场所的剩余电流动作保护器 | 应采用防溅型产品,其额定剩余 动作电流不应大于15mA、动作时间不应大于0.1s。 |

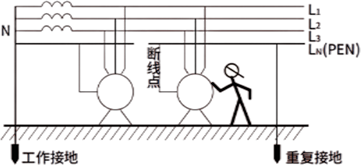

⑥TN-S 系统中的保护接地导体(PE) 除必须在配电室或总配电箱处做重复接地外,还必须在配电系统的中间处和末端处做重复接地。保护接地导体(PE) 每一处重复接地装置的接地电阻值不应大于10Ω。

2026年真题示例:
关于临时用电施工组织设计的说法,错误的是()
A. 应包括现场配电系统设计
B. 由项目电气专业技术人员编制
C. 应制定临时设施拆除措施
D. 应由电气技术负责人审批变更
参考解析:(1)新建住宅小区供电设施技术标准和建设要求:
临时用电施工组织设计应由电气技术人员编制,项目部技术负责人审核,经相关部门审核并经具有法人资质的企业技术负责人批准后实施。因此,D错误,ABC正确。
