真题考点:非节奏流水施工

基本特点:非节奏流水施工具有以下特点:

①各施工过程在各施工段上的流水节拍不全相等;

②相邻施工过程的流水步距不尽相等;

③专业工作队数等于施工过程数;

④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

【工程示例】某工程建设中,为安装4台规格型号和基础条件均不相同的设备,需要修筑相应基础工程,施工过程包括基坑开挖、基础处理和浇筑混凝土,各施工过程流水节拍见下表,试编制该设备基础工程流水施工进度计划并计算流水施工工期。

施工过程

施工段

设备A

设备B

设备C

设备D

基坑开挖

2

3

3

2

基础处理

4

4

3

3

浇筑混凝土

2

3

2

2

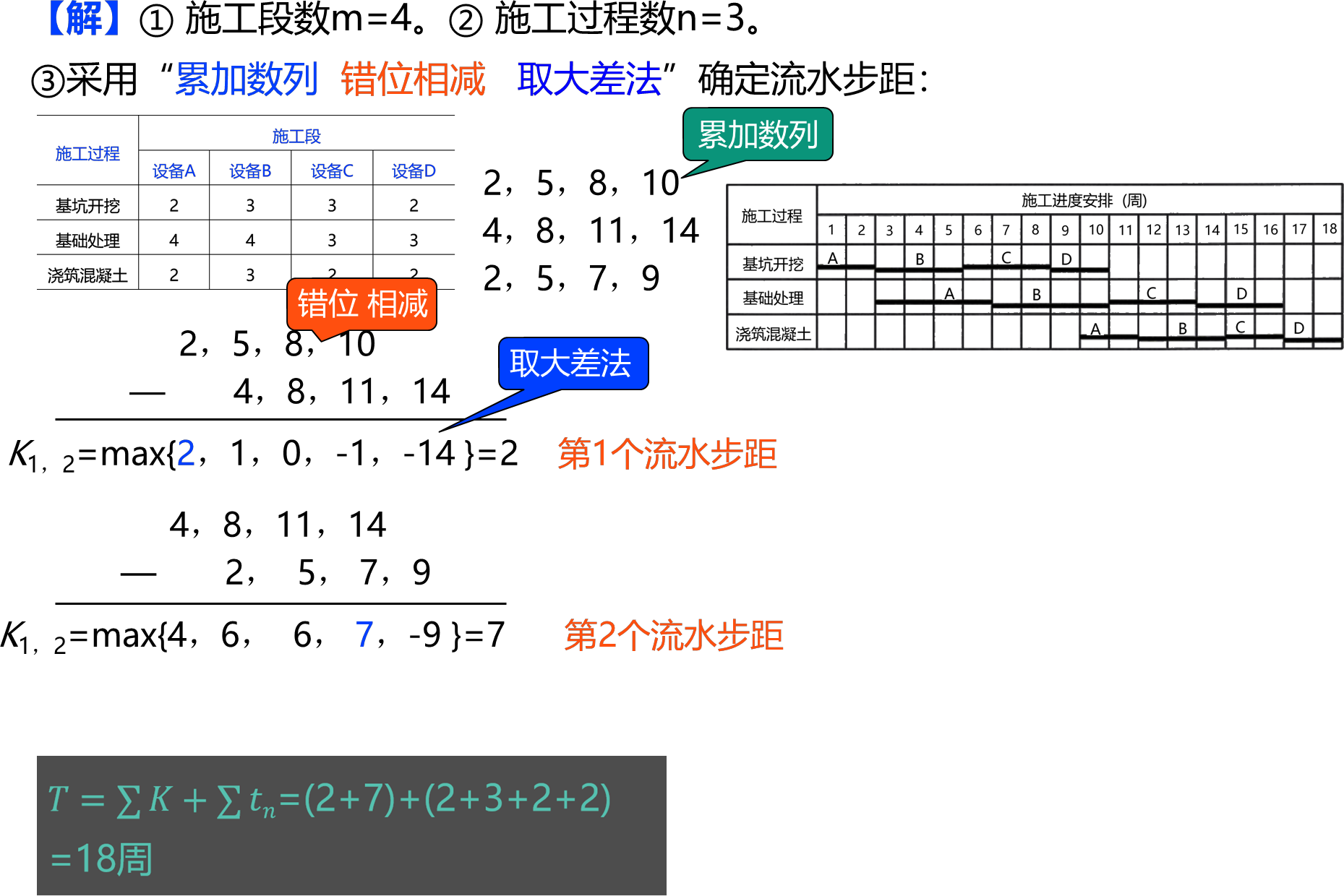

2025111814285072478385_流水施工进度计划(四)2025111814285072478385_流水施工进度计划(四)

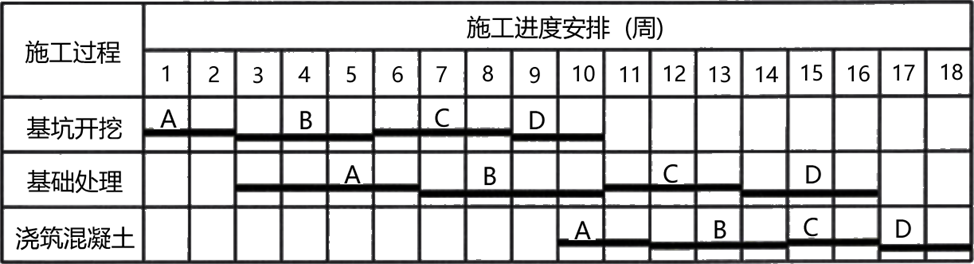

④绘制非节奏流水施工进度计划如图:

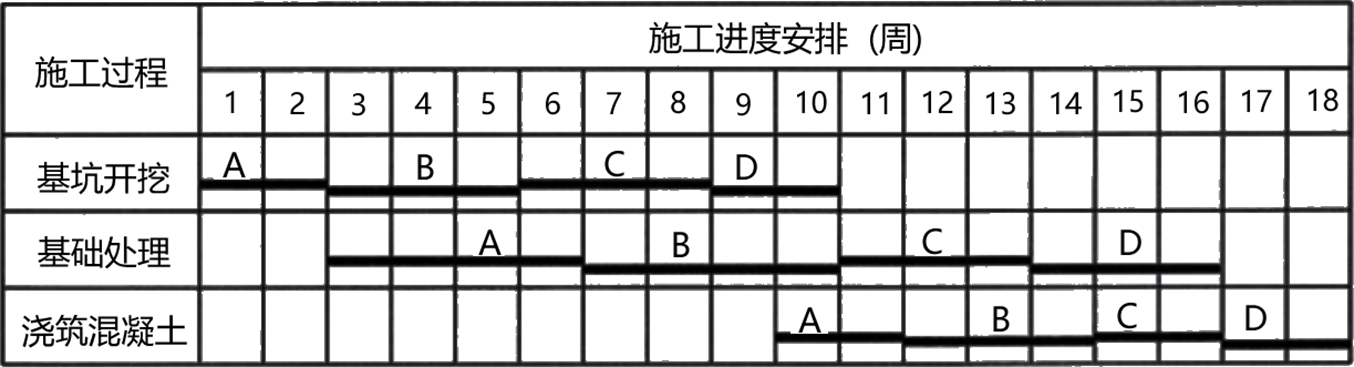

2025111814285072478385_流水施工进度计划(四)

2026年真题示例:

关于非节奏流水施工特点的说法,正确的是()。

A. 各施工过程在各施工段上的流水节拍不全相等

B. 专业工作队数等于施工过程数

C. 各专业工作队能够连续作业

D. 相邻施工过程的流水步距均相等

E. 所有施工段均无空间

参考答案:A,B,C

参考解析:非节奏流水施工具有以下特点:

①各施工过程在各施工段上的流水节拍不全相等(A正确);

②相邻施工过程的流水步距不尽相等(D错误);

③专业工作队数等于施工过程数(B正确);

④各专业工作队能够在施工段上连续作业(C正确),但有的施工段之间可能有空闲时间(E错误)。
