2026年监理工程师目标控制(水利)真题答案解析(61-70题)
61、下列施工进度计划的编制工作中,属于准备阶段的工作是()。
A.确定工作间逻辑关系
B.项目工作分解结构
C.估算工作持续时间
D.确定进度计划目标
62、河道疏浚优先安排的时段为()。
A.枯水期
B.汛水期
C.结冰期
D.灌溉期
63、水利枢纽工程进度计划中,安排导流明渠必须在汛前完成,这种时限属于()。
A.最早开始时限
B.最早完成时限
C.最迟开始时限
D.最迟完成时限
65、下列进度参数中,表示缓慢开挖进度的是()
A.起挖时间
B.铅直深度
C.绝对高程
D.循环进尺
66、某水利工程坝基土喷射灌浆主要施工内容包括:1造孔,2钻孔灌浆,3成槽凿岩,4混凝土浇筑。施工顺序正确的是()。
A.1234
B.1243
C.3241
D.4231
造孔:首先需要进行造孔作业,以形成灌浆孔。
钻孔灌浆:在形成的灌浆孔中进行钻孔,并随后进行灌浆作业。
成槽凿岩:在一些情况下,为了确保灌浆效果或进行其他结构处理(如设置防渗墙),可能需要进行成槽凿岩。
混凝土浇筑:最后,在完成上述工序后,进行混凝土浇筑,以形成最终的结构。
67、工作i-j的直接费用率为( )万元/天
A.11.6
B.4.5
C.2.0
D.3.0
68、工期—费用优化的目的是()。
A.寻求工程总费用最低时的合理工期
B.寻求工期最短时的工程总费用
C.寻求最短工期
D.寻求资源平衡

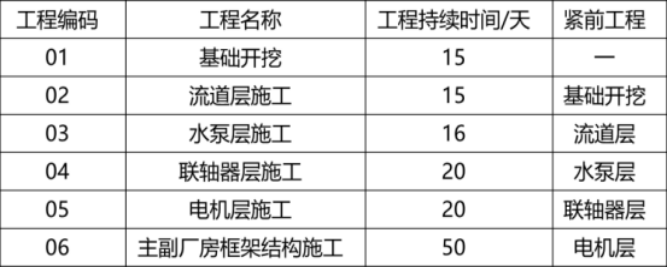

69、某泵站工程施工内容包括水泵层施工、流道层施工、基础工程、联轴层施工、电机层施工。本工程中流道层施工的紧前工作是( )。
A.基础工程
B.水泵层施工
C.联轴层施工
D.电机层施工

60、某水利工程施工开挖工程量为2万m³,计划投入1m³挖掘机5台,挖掘机每台时开挖约100m³,每天按8个台时计算,采用定额法计算水利闸基坑开挖的持续时间是()天。
A.5
B.10
C.16
D.25

D=20000/(100*5*8)=5天
↓完整版2026监理《目标控制(水利)》真题下载↓
2026年监理工程师真题解析直播及回放
监理考试两天全程伴考,5月16日-19日,233网校唐忍、王竹梅、江凌俊、梁毛、李博韬老师直播解析2026年监理各科真题,带大家对答案!
↓扫描下方二维码加入监理真题群↓

2026年监理工程师成绩查询时间
2026年监理工程师成绩预计7月中下旬公布,担心错过查分时间,建议订阅233网校监理工程师考试消息提醒服务,及时获取查分动态!
↓扫码订阅2026年监理查分动态↓
