111、施工单位编制施工总进度计划时应考虑的因素有()等。

A.资金筹措计划

B.招标计划

C.设备采购计划

D.里程碑计划

E.场地移交计划

参考答案:A,C,D,E
参考解析:A选项正确:资金是施工项目顺利进行的重要保障。施工单位需要确保在各个施工阶段有足够的资金支持,因此资金筹措计划是编制施工总进度计划时必须考虑的因素。
C选项正确:施工过程中所需的机械设备和工具的采购和进场时间对施工进度有直接影响。设备采购计划需要与施工进度计划相协调,以确保设备按时到位并投入使用。
D选项正确:里程碑计划是施工总进度计划中的关键节点,这些节点通常代表了重要的施工阶段或目标的完成。通过设定和跟踪这些里程碑,可以更好地控制整个项目的进度。
E选项正确:施工现场的准备和移交是施工开始的前提条件。场地移交计划需要明确各工作面的移交时间和要求,以确保施工队伍能够及时进入现场开展工作。
其他选项的解释:
B选项错误:虽然招标计划是项目管理中的一个重要环节,但它主要涉及的是项目前期的准备工作,而不是直接与施工总进度计划相关。施工总进度计划更多关注的是施工过程中的具体安排。

112、下列关于合同工期的描述,正确的有()。

A.约定的开工日期至完工日期之间的时间

B.合同中约定的完成合同工程所需及变更调整的期限

C.不包括承包人原因引起的工期变更

D.不包括发包人原因引起的工期变更

E.不包括监理人原因引起的工期变更

参考答案:A,C
参考解析:合同工期是在合同中约定的完成合同工程所需的期限。合同工期为开工日期至完工日期之间的时间,包括因发包人原因、异常恶劣的气候条件、工期提前条款约定的变更。

113、施工单位编制资源配置计划的主要目的有()。

A.确定施工技术方案

B.确定工程项目主要工程量

C.确定资源计划总量

D.确定资源进场时间

E.确定资源退场时间

参考答案:C,D,E
参考解析:A选项错误:施工技术方案是施工组织设计的一部分,主要涉及施工方法、工艺流程等,而不是资源配置计划的主要内容。
B选项错误:虽然确定工程项目的主要工程量是编制资源配置计划的基础之一,但其本身并不是资源配置计划的主要目的。资源配置计划是在已知工程量的基础上,进一步细化资源的需求和安排。

114、关于土石坝填筑强度的说法,正确的有()。

A.各月筑坝强度应均衡

B.月高峰填筑量与填筑总量比例协调

C.不考虑碾压设备的情况

D.土石坝填筑可不考虑度汛

E.土石坝填筑强度应结合料场生产能力

参考答案:A,B,E
参考解析:C选项错误。坝面填筑强度应与料场合格料的出料能力、运输能力及坝面面积、碾压设备能力相协调。
D选项错误。土石坝填筑强度应满足总工期以及各阶段或历年度汛的工程形象要求。因此,度汛是一个必须考虑的因素。

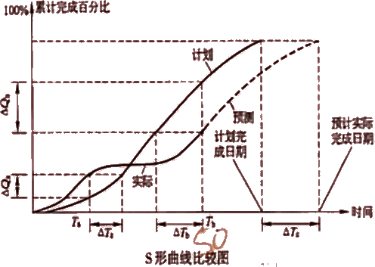

115、

A.△Ta-Ta时刻实际进度超前的工程量;

B.△Qa-Ta时刻超额完成的时间;

C.△Tb-Tb时刻实际进度拖后的时间;

D.△Qb--Tb时刻实际拖后的任务量

E.△TC工期提前预测值。

参考答案:C,D
参考解析:△Ta代表Ta时刻实际进度超前的时间,△Qa代表Ta时刻超前的工程量。△TC是工期拖延预测值。

116、下列属于监理机构进度控制内容的有()。

A.编制施工进度计划

B.签发开工通知

C.编写进度专题报告

D.采取赶工措施

E.处理工期延误事件

参考答案:B,C,E
参考解析:B选项正确。监理机构负责检查发包人和承包人的开工条件,审核承包人的开工申请,并签发开工通知。
C选项正确。监理机构需要分析进度状况,对存在的问题提出建议与意见,并编写进度报告。
E选项正确。监理机构需要处理工期延误或提前有关事宜,包括分析偏差影响程度,按合同约定处理工期延误事项。
A选项错误。编制施工进度计划是承包人的职责,监理机构负责审批承包人提交的施工进度计划。
D选项错误。采取赶工措施通常是承包人的责任,监理机构可以提出建议和意见,但不直接负责实施赶工措施。

117、下列暂停施工事件中,属于发包人应承担工程延误的情形的有()。

A.监理单位无正当理由发停工指示

B.设计单位供图不及时

C.不可抗力

D.承包人未按批准的施工组织设计组织施工

E.承包人拒绝执行监理指示

参考答案:A,B,C
参考解析:A选项正确,监理单位无正当理由发停工指示属于发包人应承担工程延误的情形
B选项正确,设计单位供图不及时属于发包人应承担工程延误的情形
C选项正确,不可抗力属于发包人应承担工程延误的情形

118、下列混凝土基础工程逻辑关系中,属于工艺关系的有()。

A.先测量放线再开挖基础

B.先测量放线再购买钢筋

C.先安装模板再浇筑混凝土

D.开挖基础和钢筋加工同时进行

E.先开挖1号基础再开挖2号基础

参考答案:A,C
参考解析:A选项正确。测量放线是为了确定基础的位置和尺寸,这是进行基础开挖的前提,因此这是一个工艺关系。
B选项错误。测量放线和购买钢筋之间没有直接的工艺依赖关系。购买钢筋更多是一个组织和资源调配的问题。
C选项正确。模板的安装是为了形成混凝土浇筑的空间,必须在浇筑混凝土之前完成,这是一个工艺关系。
D选项错误。这属于组织关系,因为这两个工作可以并行进行,但并不一定有工艺上的先后顺序要求。
E选项错误。这属于组织关系,因为两个基础的开挖可以并行进行,具体顺序取决于施工组织安排。

119、关于单代号网络计划关键路线和关键工作的说法,正确的有()。

A.总时差最小的工作是关键工作

B.工作持续时间最长的工作是关键工作

C.自由时差最小的工作是关键工作

D.自始至终全部由关键工作组成的路线是关键路线

E.相邻工作间间隔时间最长的路线是关键路线

参考答案:A,D
参考解析:B选项错误,虽然关键线路上的工作通常会有较长的持续时间,但并不是说持续时间最长的工作一定是关键工作。关键工作是基于总时差来确定的。
C选项错误,自由时差最小的工作并不一定是关键工作。关键工作是基于总时差来确定的,而不是自由时差。
E选项错误,关键路线是自始至终全部由关键工作组成的线路,相邻工作间的间隔时间应为零或最小,而不是最长。

120、下列选项中,属于“前锋线”法进行资源优化前提条件的有()。

A.不改变各项工作之间的逻辑关系

B.各项工作的资源强度是相等的

C.各项工作的持续时间只能减少不能增加

D.各项工作持续时间不中断

E.不改变各项工作的持续时间

参考答案:A,E
参考解析:这里所讲的资源优化,其前提条件如下:
(1)在优化过程中,不改变网络计划中各项工作之间的逻辑关系。
(2)在优化过程中,不改变网络计划中各项工作的持续时间。
(3)网络计划中各项工作的资源强度(单位时间所需资源数量)为常数,而且是合理的。
(4)除规定可中断的工作外,一般不允许中断工作,应保持其连续性。

完整版2026监理《目标控制(水利)》真题下载↓

2026年监理工程师真题解析直播及回放

监理考试两天全程伴考,5月16日-19日,233网校唐忍、王竹梅、江凌俊、梁毛、李博韬老师直播解析2026年监理各科真题,带大家对答案!

考试科目直播时间直播老师直播/回放入口
合同管理5月16日 18:30起唐忍直播/回放入口
目标控制(土建)5月17日 18:30起江凌俊直播/回放入口
目标控制(水利)

5月17日 18:30起

李博韬直播/回放入口
理论与法规5月17日 20:00起王竹梅直播/回放入口
案例分析(土建)5月18日18:30起梁毛直播/回放入口
案例分析(水利)5月19日18:30起李博韬直播/回放入口

↓扫描下方二维码加入监理真题群↓


2026年监理工程师成绩查询时间

2026年监理工程师成绩预计7月中下旬公布,担心错过查分时间,建议订阅233网校监理工程师考试消息提醒服务,及时获取查分动态!

扫码订阅2026年监理查分动态↓


相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
