在建设工程项目管理中,非节奏流水施工是一种常见的施工组织方式。由于各施工过程在各施工段上的工程量不相等或生产效率不同,导致多数流水节拍彼此不相等,从而难以组织全等节拍或成倍节拍流水施工。在这种情况下,如何确定相邻专业工作队之间的流水步距,使其在开始时间上能够最大限度地进行搭接,是关键问题之一。
确定流水步距的方法通常是采用累加数列错位相减取大差法,这种方法由潘特考夫斯基首次提出,因此也称为潘特考夫斯基法。其基本步骤如下:
依次累加每一施工过程在各施工段上的流水节拍,求得各施工过程流水节拍的累加数列。
将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列。
在差数列中取最大值,即为相邻两个施工过程的流水步距。
实际应用案例:假设某住宅小区拟建设I、Ⅱ、Ⅲ三栋建筑结构相同的住宅楼,其基础工程均包含挖基坑、浇基础和回填土三个施工过程。各专业工作队在每栋住宅楼的施工时间均为5周,但各施工过程的流水节拍不相等。具体数据如下表所示:
| 施工过程 | 挖基坑 | 浇基础 | 回填土 |
|---|---|---|---|
| 流水节拍(周) | 4, 5, 6 | 5, 6, 7 | 3, 4, 5 |
计算步骤:
累加流水节拍:
挖基坑:4, 9, 15
浇基础:5, 11, 18
回填土:3, 7, 12
错位相减:
挖基坑与浇基础:(5-4), (11-9), (18-15) → 1, 2, 3
浇基础与回填土:(3-5), (7-11), (12-18) → -2, -4, -6
取最大值:
挖基坑与浇基础的最大值为3
浇基础与回填土的最大值为0
通过以上步骤,可以确定相邻施工过程的流水步距,从而合理安排施工进度。
总结:理解并掌握累加数列错位相减取大差法,对于一级建造师考试和实际工程项目管理都非常重要。通过实际案例的应用,可以更好地理解和掌握这一方法。
科目:建设工程项目管理
考点:非节奏流水施工

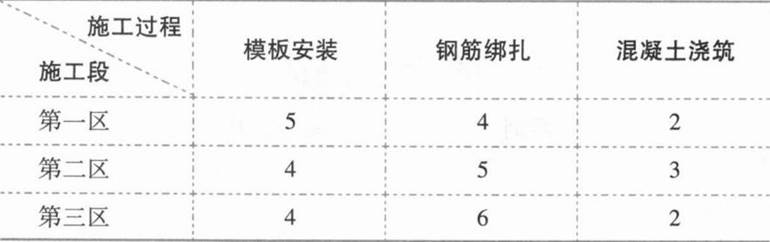

1、某楼板结构工程由3个施工段组成,每个施工段均包括模板安装、钢筋绑扎和混凝土浇筑3个施工过程,每个施工过程由各自专业工作队施工,流水节拍如下表所示(单位:天)。该工程钢筋绑扎和混凝土浇筑之间的流水步距为( )天。
A.2
B.5
C.8
D.10
因此钢筋绑扎和混凝土浇筑之间的流水步距为10天。故选D。2、某工程组织非节奏流水施工,两个施工过程在4个施工段上的流水节拍分别为5d、8d、4d、4d和7d、2d、5d、3d,则该工程的流水施工工期是( )d。
A.16
B.21
C.25
D.28
3、下列选项中,属于潘特考夫斯基法基本步骤的有()。
A.依次累加每一施工过程在各施工段上的流水节拍,求得各施工过程流水节拍的累加数列
B. 对每一个施工过程在各施工段上的流水步距依次累加
C. 将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列
D. 在差数列中取最小值确定为相邻两个施工过程的流水步距
E. 在差数列中取最大值,即确定为相邻两个施工过程的流水步距
依次累加每一施工过程在各施工段上的流水节拍,求得各施工过程流水节拍的累加数列。(对应选项A)
将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列。(对应选项C)
在差数列中取最大值,即为相邻两个施工过程的流水步距。(对应选项E)
因此,正确答案为:
A. 依次累加每一施工过程在各施工段上的流水节拍,求得各施工过程流水节拍的累加数列
C. 将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列
E. 在差数列中取最大值,即确定为相邻两个施工过程的流水步距
选项B(对每一个施工过程在各施工段上的流水步距依次累加),这里首先不是“流水步距”的累次相加,而是“流水节拍”。
选项D(在差数列中取最小值确定为相邻两个施工过程的流水步距)是错误的,因为应该取最大值。
