您现在的位置:233网校 >一级建造师 > 知识库 > 建设工程项目管理

横道图与网络图在工程进度计划中的应用差异是什么?

来源:233网校 2026-05-13 09:07:23
导读:了解横道图和网络图在工程进度计划中的不同应用,以及它们各自的优缺点,有助于更好地进行项目管理和进度控制。

横道图与网络图在工程进度计划中的应用差异是什么?

在建设工程项目管理中,工程进度计划的表达形式主要有两种:横道图网络图。这两种形式各有特点,在实际应用中扮演着不同的角色。

横道图是一种传统的进度计划表达方式,它通过水平线段表示各项工作的持续时间,直观地展示出各项工作的开始时间和结束时间。横道图的优点在于其简单易懂,便于非专业人员理解,特别适合于小规模、简单的工程项目。然而,横道图也有其局限性,例如无法直观显示工作之间的逻辑关系,不能清晰地反映关键路径和浮动时间。

网络图则是一种更为复杂的进度计划表达方式,它可以清晰地表示各项工作之间的逻辑关系,如先后顺序、并行关系等。网络图可以进一步细分为双代号网络图单代号网络图。其中,双代号网络图使用箭线表示工作,节点表示事件;而单代号网络图则用节点表示工作,箭线表示工作间的逻辑关系。网络图的最大优势在于能够准确计算出关键路径和总工期,从而帮助管理者进行更精细的进度控制。此外,网络图还能识别出哪些工作具有浮动时间,为资源调配提供依据。

【案例应用】某大型市政建设项目在施工过程中采用了双代号网络图来编制进度计划。通过网络图,项目团队不仅明确了各个施工阶段的先后顺序,还成功识别出了关键路径,并据此制定了详细的资源调配方案。最终,该项目按时完成了所有施工任务,充分体现了网络图在复杂项目进度管理中的重要作用。

综上所述,横道图网络图在工程进度计划中的应用各有侧重,选择合适的表达形式对于提高项目管理水平至关重要。

科目:建设工程项目管理

考点:工程进度计划表达形式

1、关于横道图特点的说法,正确的是( )。

A.适用于采用软件来编制计划

B.能确定计划的关键工作、关键路线与时差

C.所能表达的信息量较少,不能表示活动的重要性

D.横道图能清楚表达工序(工作)之间的逻辑关系

查看答案
参考答案:C
参考解析:A. 适用于采用软件来编制计划
横道图确实可以使用软件来编制,但这一点并不是横道图的主要特点。实际上,横道图也可以手工绘制。

B. 能确定计划的关键工作、关键路线与时差
横道图不能直接确定关键工作、关键路线和时差。这些信息通常需要通过网络图(如双代号网络图或单代号网络图)来确定。

C. 所能表达的信息量较少,不能表示活动的重要性
这是正确的。横道图主要显示各个工作的起止时间和持续时间,但不能直观地表示活动之间的逻辑关系、关键路径或时差等重要信息。

D. 横道图能清楚表达工序工作之间的逻辑关系
横道图不能清楚地表达工序之间的逻辑关系。逻辑关系在横道图中通常不明确,这也是其局限性之一。
因此,正确答案是 C:横道图所能表达的信息量较少,不能表示活动的重要性。

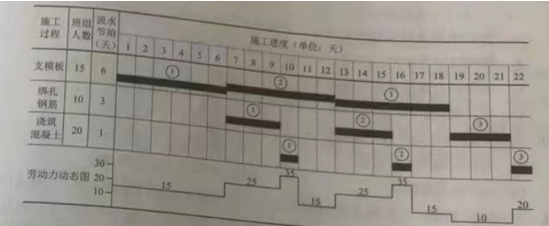

2、某工程横道图进度计划如下图(图中①②③表示施工段)。该计划存在的不足是( )。

A.专业班组施工不连续

B.计划工期不准确

C.现场劳动力动态计算有误

D.横道上没有工作简要说明

查看答案
参考答案:A
参考解析:本题应选A,绑扎钢筋与浇筑混凝土过程,没有安排专业班组在各施工段上连续施工
B、C、D选项,并没有明显不足。

3、某工程截止到第8周末的进度如下图所示(双线条表示计划进度,粗实线表示实际进度),则截止到第8周末(  )。

A.工作A按计划进行

B.工作B已经完成

C.工作C的实际进度正常

D.工作D尚未开始

E.工作E的实际进度拖后一周

查看答案
参考答案:C,D,E
参考解析:根据横道图上的线条所示:
A选项错误:工作A比计划开始时间延后一周,与计划不一致;
B选项错误:工作B只是完成了七分之四就停止了,不一定是完工了。
C选项正确:工作C跟计划的进度相同;
D选项正确:工作D尚未开始;
E选项正确:工作E已经完成了,但是比计划进度拖后了一周。
相关阅读

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
