在一级建造师《建设工程项目管理》的4.3 工程网络计划技术部分,单代号网络计划是一种常用的进度计划编制方法。它通过节点表示工作,箭线表示逻辑关系,来直观地展示项目的进度安排。正确计算单代号网络计划中的最早开始时间和最早完成时间是项目管理的重要环节。
一、单代号网络计划的基本概念单代号网络计划是指用节点表示工作,箭线表示工作之间的逻辑关系的一种网络图。每个节点代表一项工作,节点编号为该工作的代号。例如,节点1代表工作A,节点2代表工作B。
二、最早开始时间和最早完成时间的计算最早开始时间(ES)和最早完成时间(EF)是单代号网络计划中非常重要的时间参数。它们的计算步骤如下:
确定起点节点
起点节点的最早开始时间为0,即ES = 0。
计算其他节点的最早开始时间
对于每个节点i,其最早开始时间ES(i)等于所有紧前节点j的最早完成时间EF(j)的最大值。
ES(i) = max{EF(j)}
计算最早完成时间
每个节点的最早完成时间EF(i)等于其最早开始时间ES(i)加上该工作的持续时间D(i)。
EF(i) = ES(i) + D(i)
三、实例分析假设有一个单代号网络计划,包含以下工作及其持续时间:
A: 2天
B: 3天
C: 4天
D: 5天
E: 6天
F: 7天
各工作之间的逻辑关系如下:
A -> B
A -> C
B -> D
C -> D
C -> E
D -> F
E -> F
根据上述信息,可以绘制出单代号网络图,并计算时间参数。以下是具体步骤:
确定起点节点
节点A: ES = 0, EF = 2
计算其他节点的最早开始时间和最早完成时间
节点B: ES = 2, EF = 5
节点C: ES = 2, EF = 6
节点D: ES = 6, EF = 11
节点E: ES = 6, EF = 12
节点F: ES = 12, EF = 19
四、总结通过以上步骤,可以准确计算单代号网络计划中的最早开始时间和最早完成时间。这些时间参数对于确定项目的总工期和关键路径非常重要。项目管理者可以通过这些时间参数合理安排资源和控制项目进度。
希望本文能够帮助大家更好地理解和掌握单代号网络计划的最早开始时间和最早完成时间的计算方法。
科目:建设工程项目管理
考点:单代号网络计划的计算
1、在单代号网络计划图中,当工作有紧后工作时,其自由时差等于( )。
A.该工作与紧前工作时间间隔的最大值
B.该工作与紧后工作时间间隔的最大值
C.该工作与紧前工作时间间隔的最小值
D.该工作与紧后工作时间间隔的最小值

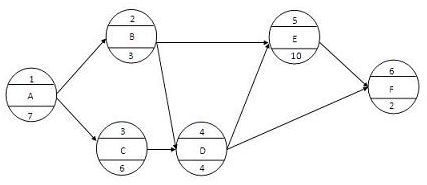

2、某工程单代号网络计划如下图所示,工作E的最早开始时间是()。
A.10
B.13
C.17
D.27
3、某单代号网络图如下图所示,该图存在的错误有( )。
A.多个起点节点
B.出现循环回路
C.虚箭线用法错误
D.出现交叉箭线
E.没有终点节点
B选项错误:未出现循环线路;
C选项正确:单代号网络图中没有虚线;
D选项正确:工作E-F与工作C-G交叉;
E选项错误:工作I是终点节点
