在建设工程项目管理中,工程网络计划技术是一种科学的计划方法,通过它可以帮助项目经理更好地控制项目的进度。其中,时间参数计算阶段是工程网络计划的关键环节之一。
1. 计算工作的持续时间
首先,根据经验和定额计算每项工作的持续时间。这是时间参数计算的基础。
2. 确定时间参数的计算方法
时间参数的计算方法主要有以下几种:
图上计算法:通过在网络图上标注时间参数来计算。
表上计算法:使用表格形式来计算各项时间参数。
公式计算法:利用公式直接计算时间参数。
3. 表上计算法的具体步骤
步骤1:绘制网络图并列出所有工作
假设某项目包含A、B、C、D四个工作,其持续时间分别为2周、3周、4周、5周。绘制网络图如下:
A → B → C
A → D
步骤2:计算最早开始时间和最早完成时间
最早开始时间(ES):从起点节点开始,按顺序累加各工作的持续时间,得到最早开始时间。
最早完成时间(EF):最早开始时间加上该工作的持续时间。
| 工作 | 持续时间 | ES | EF |
|---|---|---|---|
| A | 2 | 0 | 2 |
| B | 3 | 2 | 5 |
| C | 4 | 5 | 9 |
| D | 5 | 2 | 7 |
步骤3:计算最迟完成时间和最迟开始时间
最迟完成时间(LF):从终点节点逆向推算,减去各工作的持续时间,得到最迟完成时间。
最迟开始时间(LS):最迟完成时间减去该工作的持续时间。
| 工作 | 持续时间 | LF | LS |
|---|---|---|---|
| A | 2 | 2 | 0 |
| B | 3 | 5 | 2 |
| C | 4 | 9 | 5 |
| D | 5 | 7 | 2 |
步骤4:计算总时差和自由时差
总时差(TF):最迟开始时间减去最早开始时间。
自由时差(FF):紧后工作的最早开始时间减去当前工作的最早完成时间。
| 工作 | TF | FF |
|---|---|---|
| A | 0 | 0 |
| B | 0 | 0 |
| C | 0 | 0 |
| D | 0 | 0 |
4. 实际应用案例
以一个简单的工程网络计划为例,假设某项目包含A、B、C、D四个工作,其持续时间分别为2周、3周、4周、5周。
通过上述计算,可以确定每个工作的时间参数,并找出关键线路。
总结
通过以上步骤,可以有效地使用表上计算法来计算工程网络计划中的各项时间参数,从而更好地控制项目的进度。掌握这些计算方法,对于一级建造师来说是非常重要的。
科目:建设工程项目管理
考点:时间参数计算阶段
1、某双代号网络图如下图所示(单位:天),其计算工期为( )天。
A.15
B.17
C.16
D.21

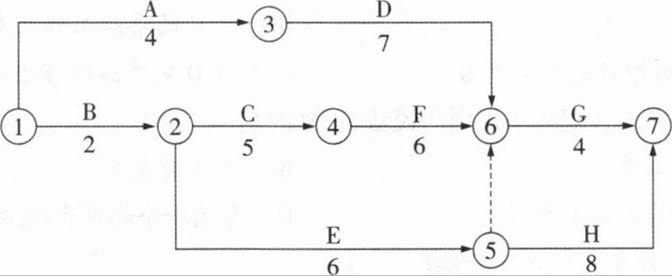

2、某工程双代号网络计划如下图所示(时间单位:天),工作E的最早完成时间和最迟完成时间分别是( )天。
A.6和8
B.6和12
C.7和8
D.7和12

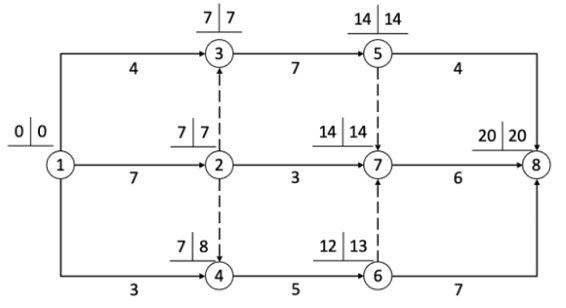

3、某工程双代号网络计划如下图所示(节点上方数字分别为节点最早时间和最迟时间),图中表明的正确信息()。
A.工作②-⑦的总时差等于自由时差
B.工作⑤-⑧的自由时差为2
C.工作①-③为关键工作
D.工作②-④的总时差为4
E.工作⑥-⑧的总时差为零
关键线路是①②③⑤⑦⑧。
C选项:工作①-③为非关键工作。
D选项:工作②-④的总时差为1。
E选项:工作⑥-⑧的总时差为1。
