如何在工程网络计划优化阶段实现工期最短和资源均衡的目标?
在建设工程项目的进度管理中,网络计划技术是一种重要的工具。特别是在网络计划优化阶段,通过合理的资源配置和工期安排,可以实现工期最短和资源均衡的目标。以下是具体的优化方法和步骤:
1. 确定优化目标
首先,需要明确优化的具体目标。常见的优化目标包括:
工期最短: 在资源有限的情况下,寻求工期最短的计划安排。
资源均衡: 在工期固定的前提下,寻求资源需用量尽可能均衡的计划安排。
2. 计算时间参数
计算每项工作的最早开始时间、最早完成时间、最迟开始时间、最迟完成时间、总时差和自由时差等时间参数。这些参数是优化的基础。
3. 识别关键线路
确定网络计划中的关键工作和关键线路。关键线路是决定整个项目工期的关键路径,优化时应重点关注。
4. 调整非关键工作的时差
利用非关键工作的总时差和自由时差,调整其开始时间和结束时间,以实现资源的均衡使用。例如,可以在某些时间段内增加资源投入,以加快非关键工作的进度,从而缩短整体工期。
5. 采用资源优化算法
利用资源优化算法(如资源均衡法)来调整各项工作的时间安排,确保资源在各个时间段内的需求量尽可能均衡。常用的资源优化算法包括:
资源均衡法: 通过调整非关键工作的开始时间和结束时间,使资源在各时间段内的需求量尽量均衡。
资源有限-工期最短法: 在资源有限的情况下,通过调整工作的时间安排,寻找工期最短的方案。
6. 编制正式网络计划
在优化完成后,编制正式的网络计划。正式网络计划应包含所有优化后的结果,并确保各项工作的顺序和时间安排合理。
7. 实施与监控
在实施过程中,持续监控项目的进度和资源使用情况。如果发现偏差,及时进行调整,确保项目按优化后的计划顺利进行。
通过以上步骤,可以在工程网络计划优化阶段实现工期最短和资源均衡的目标,提高项目的管理水平和效率。
科目:建设工程项目管理
考点:网络计划优化阶段

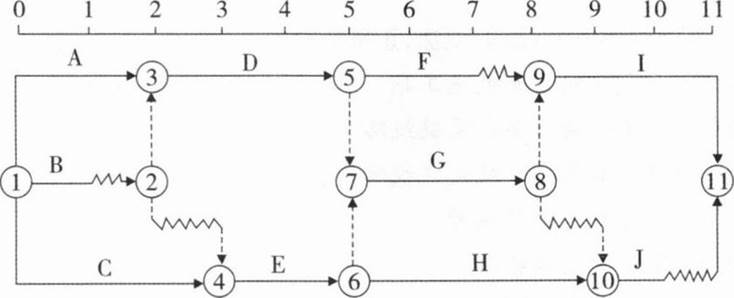

1、某双代号时标网络计划如下图,工作H的最迟完成时间是第()天。
A.4
B.5
C.6
D.7
2、当计算工期超过计划工期时,在确定缩短持续时间的关键工作时,宜满足的条件有( )。
A.有多项紧前工作的工作
B.有充足备用资源的工作
C.缩短持续时间而不影响质量和安全的工作
D.缩短持续时间所增加的费用相对较少的工作
E.单位时间消耗资源量大的工作
工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。
选择缩短持续时间的关键工作应考虑下列因素:
①缩短持续时间对质量和安全影响不大的工作;
②有充足备用资源的工作;
③缩短持续时间所需增加费用最少的工作。
故本题BCD选项正确,选项AE错误。
3、某双代号时标网络计划如下图所示(时间单位:天),下列关于时间参数及关键线路的说法,正确的有( )。
A.工作A的总时差为1天,自由时差为0天
B.工作C的总时差为0天,自由时差为0天
C.工作B的总时差为1天,自由时差为1天
D.工作H的最早完成时间为9天,最迟完成时间为9天
E.①→②→④→⑥→⑦→⑧→⑨→⑩是关键线路
