2026年二建《施工管理》真题考点:S曲线比较法

来源:233网校 2026-07-26 00:19:06

真题考点:S曲线比较法

S曲线比较法是指以横坐标表示时间,纵坐标表示累计完成工程任务量的实际进度与计划进度比较方法。采用S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、实际累计完成任务量及其偏差情况

2025111915121798892434_施工进度控制

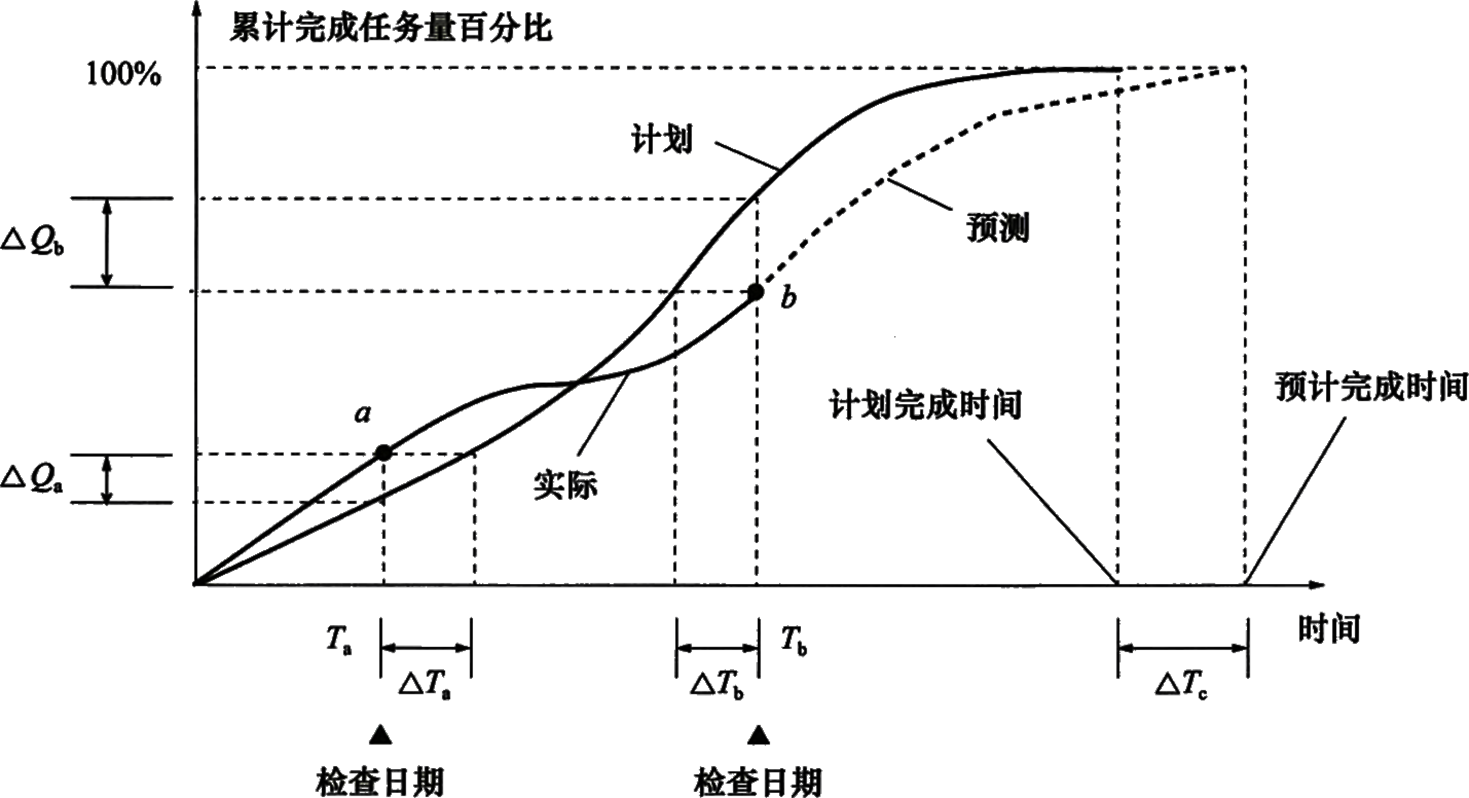

(1)工程实际进展状况

若工程实际进展点落在计划S曲线左侧(a点),表明此时实际进度超前。

若工程实际进展点落在计划S曲线右侧(b点),表明此时实际进度拖后。

若工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。

2025111915121798892434_施工进度控制

(2)工程实际进度超前或拖后的时间。

在S曲线比较图中可以直接读出实际进度超前或拖后的时间。例如在图3.4-3中,∆Ta 表示该工程在Ta 时刻实际进度超前的时间;∆Tb表示该工程在 Tb 时刻实际进度拖后的时间。(水平方向表示时间)

(3)工程实际超额完成或拖欠的任务量。在S曲线比较图中也可直接读出实际超额完成或拖欠的任务量。例如在图3.4-3中,∆Qa 表示该工程在Ta时刻超额完成的任务量;∆Qb 表示该工程在Tb时刻实际拖欠的任务量。(垂直方向表示工作量)

(4)后期工程进度预测。若后期工程仍按原计划速度进行,则可作出后期工程计划S曲线如图3.4-3中虚线所示,从而可依此预计工期拖延∆TC。

2026年真题示例:

关于施工进度控制S曲线比较法的说法,正确的有( )。

A. 横坐标通常表示累计完成任务量,纵坐标表示时间

B. 只能用于整个工程的整体进度比较,不能用于分项工程

C. 在S曲线比较图中可直接读出实际超额完成或拖欠的任务量

D. 若实际进展点落在计划S曲线左侧,表明实际进度滞后

E. 通过S曲线比较法可以直接判断实际进度是超前还是拖后

参考答案:C,E

参考解析:A选项错误,S曲线比较法的横坐标表示时间,纵坐标表示累计完成的任务量;

B选项错误,S曲线比较法不仅可用于整个工程的整体进度比较,也可以用于分项工程的进度比较;

D选项错误,若实际进展点落在计划S曲线左侧,表明实际进度超前;若实际进展点落在计划S曲线右侧,表明实际进度滞后。

点击下载>>2026年二级建造师真题及答案

刷题推荐233网校二建题库提供章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【】【进入下载APP刷题

好课推荐:二级建造师私教特训班是233网校的经典班型,主要包含三个阶段,六大课程模块,如教材精讲班、习题巩固班、案例专项班、真题解析班、模考金题班、直播点睛班点这里了解233网校二级建造师私教特训班课程内容>>

插入模块
相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
