您现在的位置:233网校 >二级建造师 > 建设工程施工管理辅导 > 建设工程施工管理模拟试题

2026年二级建造师考试《施工管理》每日一练(2.2)

来源:233网校 2026-02-02 00:04:12

2026年二级建造师考试《施工管理》每日一练打卡开启!聚焦核心考点,直击高频考题,每天碎片时间练题,夯实基础、熟悉题型,稳步攻克管理重难点!

插入模块

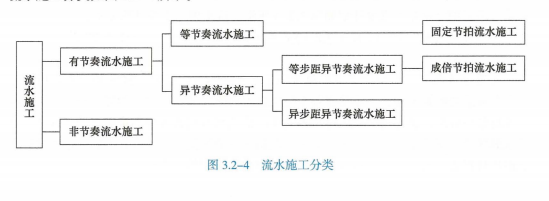

1、某道路工程划分为4个施工过程、5个施工段组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6天、4天、6天、2天。不考虑间歇时间和提前插入时间,则流水施工工期为(  )天。

A.24

B. 26

C. 28

D. 30

查看答案
参考答案:B
参考解析:加快的成倍节拍流水施工中,流水步距等于各施工过程流水节拍的最大公约数,即K:2天。每个施工过程的专业工作队数目等于其流水节拍与流水步距的比值。
第1个施工过程的专业工作队数目=6/2=3(个),
第2个施工过程的专业工作队数目=4/2=2(个),
第3个施工过程的专业工作队数目=6/2=3(个),
第4个施工过程的专业工作队数目=2/2=1(个)。
该工程流水施工的专业工作队总数=3+2+3+1=9(个)。
流水施工工期T=(m+N-1)K=(5+9-1)×2=26(天)。

2、根据流水施工组织方式的概念,区别流水施工组织方式的特征参数是()。

A.流水节拍

B. 流水步距

C. 施工段数

D. 施工工期

查看答案
参考答案:A
参考解析:流水节拍是指某一个专业工作队在一个施工段上的施工时间。流水节拍表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。流水节拍决定着单位时间的资源供应量,同时,流水节拍也是区别流水施工组织方式的特征参数

3、关于非节奏流水施工的说法,正确的是(  )。

A.专业工作队数和施工过程数不相等

B.专业工作队连续作业,施工段之间没有空闲时间

C.相邻施工过程的流水步距完全相同

D.相同施工过程的流水节拍可能不同

查看答案
参考答案:D
参考解析:非节奏流水施工具有以下特点:
①各施工过程在各施工段上的流水节拍不全相等,D选项正确;
②相邻施工过程的流水步距不尽相等,C选项错误;
③专业工作队数等于施工过程数,A选项错误;
④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间,B选项错误。

4、建设工程组织异节奏流水施工时,可采用的具体方式有(   )。

A.等步距异节奏流水施工

B.等节拍异节奏流水施工

C.固定节拍异节奏流水施工

D.异步距异节奏流水施工

E.异节拍异节奏流水施工

查看答案
参考答案:A,D
参考解析:

5、下列流水施工参数中,属于空间参数的有(  )。

A.流水节拍

B.工作面

C.流水强度

D.施工过程

E.施工段

查看答案
参考答案:B,E
参考解析:BE选项正确,施工段空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。通常包括工作面和施工段。
A属于时间参数;CD属于工艺参数。

6、下列选项中,属于加快的成倍节拍流水施工的特点有()。

A.施工过程数等于施工段数

B. 施工段之间没有空闲时间

C. 专业工作队数等于施工过程数

D. 同一施工过程在其各施工段上的流水节拍成倍数关系

E. 相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数

查看答案
参考答案:B,E
参考解析:加快的成倍节拍流水施工具有以下特点:
①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系。
相邻施工过程的流水步距相等,且等于流水节拍的最大公约数
③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。
④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间

插入模块
相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
