1、下列建设工程进度计划编制工作中,属于绘制网络图阶段工作内容的是( )。
A.确定进度计划目标
B.安排劳动力、原材料和施工机具
C.确定关键路线和关键工作
D.分析各项工作之间的逻辑关系
2、按照工程网络计划编制程序,在网络图绘制阶段需要进行的工作是( )。
A.进行工程项目分解
B.确定网络计划目标
C.调查工程实施条件
D.分析工作持续时间
(1)工程项目分解。将工程项目由粗到细进行分解,是编制工程网络计划的前提。 工作划分的粗细程度,应根据实际需要来确定,A选项正确;
(2)确定逻辑关系。依据施工方案、有关资源供应情况和施工经验等,既要考虑 施工程序或工艺技术过程,又要考虑组织安排及资源调配需要,以此来分析确定各项工 作之间的逻辑关系。
(3)绘制网络图。根据已确定的逻辑关系,按绘图规则绘制网络图。既可绘制单 代号网络图,也可绘制双代号网络图,还可在确定工作持续时间的基础上,根据需要编 制双代号时标网络计划。
B选项错误,确定网络计划目标属于计划编制准备阶段工作;
C选项错误,调查工程实施条件属于计划编制准备阶段工作;
D选项错误,分析工作持续时间属于时间参数计算阶段工作。
3、某单代号网络计划如下图,工作B、D 之间的时间间隔是( )天。
A.0
B.1
C.2
D.3
4、关于工程网络计划中工作最迟完成时间计算的说法,正确的有()。
A.等于其所有紧后工作最迟开始时间的最小值
B.等于其所有紧后工作最迟完成时间的最小值
C.等于其完成节点的最迟时间
D.等于其最早完成时间与总时差的和
E.等于其所有紧后工作间隔时间的最小值
①如果是最后一项工作,等于计划工期。
②当计算工期等于计划工期时等于完成节点的最早完成时间,和节点的最迟时间;
③等于所有紧后工作最迟开始时间的最小值,AC正确。B错误。
从计算上来讲,最迟完成-最早完成=总时差,可以得出,本工作最迟完成时间=最早完成+总时差,D正确。
E选项错误,是自由时差的概念。

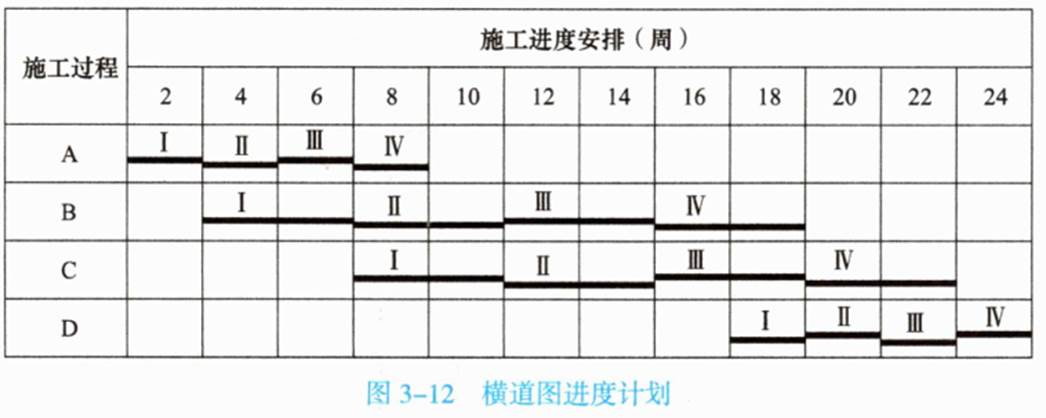

5、某工程施工过程有A、B、C、D,分I、Ⅱ、Ⅲ、IV四个施工段,横道图进度计划如图3-12所示,正确的有( )。
A.如果只改变流水步距,工期可以缩短
B.流水施工工期为22周
C.施工过程B的流水节拍为4周
D.施工过程D的总施工时间可以是16周
E.如组织成倍节拍流水施工,工期为18周
施工段数量:2+2+1+1=6
(4+6-1)*2=18。
6、在工程项目网络计划中,关键线路是指( )。
A.单代号网络计划中总时差为零的线路
B.双代号网络计划中持续时间最长的线路
C.单代号网络计划中总时差为零且工作时间间隔为零的线路
D.双代号网络计划中计划工期等于计算工期时总时差为零的线路
E.双代号网络计划中无虚箭线的线路
在双代号网络计划和单代号网络计划中,关键路线是总的工作持续时间最长的线路,B正确;
关键工作指的是网络计划中总时差最小的工作。当计划工期等于计算工期时,总时差为零的工作就是关键工作。D正确;
在双代号网络图中,为了正确地表达图中工作之间的逻辑关系,往往需要应用虚箭线。E错误。
