2026年二级建造师考试《施工管理》每日一练打卡开启!聚焦核心考点,直击高频考题,每天碎片时间练题,夯实基础、熟悉题型,稳步攻克管理重难点!

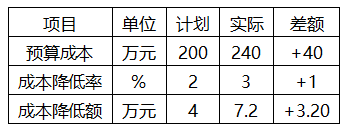

1、某施工项目某月的实际成本比计划增加3.20万元,施工成本数据如下表。应用差额计算法分析,该项目预算成本增加对于成本降低额的影响是()万元。
A.0.4
B.0.8
C.1.2
D.1.6
综上,本题应选B。
2、下列各项核算中,其目的在于迅速取得资料,在经济活动中及时采取措施进行调整的是( )。
A.会计核算
B.业务核算
C.统计核算
D.资金核算
选项B,业务核算的范围比会计、统计核算要广。业务核算的目的在于迅速取得资料,以便在经济活动中及时采取措施进行调整。
选项C,统计核算是利用会计核算资料和业务核算资料,把企业生产经营活动客观现状的大量数据,按统计方法加以系统整理,以发现其规律性。
选项D,为错误的迷惑项。
3、某施工项目的商品混凝土目标成本是420000元(目标产量500m3,目标单价800元/m3,预计损耗率为5%),实际成本是511680元(实际产量600m3,实际单价820元/m3,实际损耗率为4%),若采用因素分析法进行成本分析(因素的排列顺序是:产量、单价、损耗率),则由于产量提高增加的成本是( )元。
A.4920
B. 12600
C. 84000
D. 91680
产量提高增加的成本=504000-420000=84000元。
4、关于分部分项工程成本分析资料来源的说法,正确的有( )。
A.实际成本来自实际工程量和计划单价的乘积
B.投标报价来自预算成本
C.预算成本来自投标报价
D.目标成本来自施工预算
E.成本偏差来自预算成本与目标成本的差额
5、施工成本分析的内容应包括( )。
A.时间节点成本分析
B.分部工程成本分析
C.综合项目成本分析
D.单项指标成本分析
E.组织单元成本分析
6、采用360°反馈法考核施工成本管理绩效的优点有( )。
A.提高考核准确性
B.促进个体发展
C.降低考核成本
D.量化考核指标
E.增强部门间合作
①提高考核准确性。360°反馈法涵盖了全方位、 多角度的考核,能避免个人偏见等主观因素的影响,使考核结果更全面、公正。
②促进个体发展。360°反馈法可以使个体获得多角度的反馈和意见,激励个体提高自身全 方位的素质和能力。
③增强部门合作。360°反馈法中部门员工相互监督、相互考评, 促使员工日常要处理好各级关系,增强团队合作意识。
ABE选项正确,CD属于错误的干扰项。
