2026年二建《施工管理》章节精选题:流水施工进度计划

来源:233网校 2026-04-13 10:11:21

2026年二建考试在即,考前刷题刻不容缓!推荐刷《施工管理》章节精选题,紧扣考纲与教材要点,直击核心考点,帮你逐章巩固、高效提分!

》《》《

2026年二建《施工管理》章节精选题:

一、单选题

1、某建筑物基础工程的施工过程、施工段划分和流水节拍(天)见下表。如果组织非节奏流水施工,则基础二浇筑完工时间为第(  )天。

A.9

B. 11

C. 14

D. 15

查看答案
参考答案:A

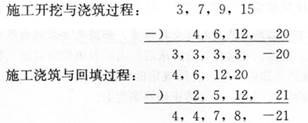

参考解析:本题考查的是非节奏流水施工。在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。累加数列错位相减取大差法的基本步骤如下:
(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列。施工开挖过程:3,7,9,15;施工浇筑过程:4,6,12,20,施工回填过程2,5,12,21。
(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列。

(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
施工开挖与浇筑过程之间的流水步距:K1,2=max{3,3,3,3,-20}=3(天);
施工浇筑与回填过程之间的流水步距:K2,3=max{4,4,7,8,-21}=8(天);
(4)所以基础二浇筑完工时间=3+(4+2)=9 天。

2、下列流水参数中,不属于时间参数的是(     )。

A.流水节拍

B.流水步距

C.流水工期

D.流水强度

查看答案
参考答案:D
参考解析:组织流水施工需要通过确定一系列流水参数来实现。按其性质不同,流水施工参数可分为工艺参数、空间参数和时间参数。
工艺参数包括施工过程和流水强度两个参数(D不属于)。
空间参数通常包括工作面和施工段。
时间参数主要包括流水节拍、流水步距和流水施工工期等(ABC属于)。

3、下列工程施工的组织方式中,工期最短的是(  )。

A.依次施工

B.平行施工

C.交替施工

D.流水施工

查看答案
参考答案:B
参考解析:平行施工的工期最短。

二、多选题

1、下列流水施工参数中,属于空间参数的有(  )。

A.流水节拍

B.工作面

C.流水强度

D.施工过程

E.施工段

查看答案
参考答案:B,E
参考解析:BE选项正确,施工段空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。通常包括工作面和施工段。
A属于时间参数;CD属于工艺参数。

2、建设工程组织流水施工时,用以表达施工工艺方面进展状态的参数(工艺参数)有(  )

A.流水强度

B.施工过程

C.施工段数

D.流水节拍

E.工作面

查看答案
参考答案:A,B
参考解析:AB选项正确,工艺参数是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
C选项错误,施工段数属于空间参数;
D选项错误,流水节拍属于时间参数;
E选项错误,工作面属于空间参数。

3、关于流水施工表达方式的说法,正确的有(  )。

A.横道图不能准确表达工作的时差

B.流水施工不宜使用网络计划表达

C.垂直图中的施工段表达不清楚

D.垂直图中斜向线段的斜率表示施工过程的进展速度

E.横道图中的时间和空间状况形象直观

查看答案
参考答案:A,D,E
参考解析:选项A,横道图不能反映工作所具有的机动时间(时差)。选项B,流水施工用网络图表达时,需要编制流水网络计划。除此之外,流水施工通常用横道图和垂直图表示。选项C,垂直图中的施工段表达清楚。选项D,采用垂直图表达流水施工的优点是:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。选项E,采用横道图表达流水施工的优点是:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用于工程实践中。
插入模块

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
