2026年二建考试在即,考前刷题刻不容缓!推荐刷《施工管理》章节精选题,紧扣考纲与教材要点,直击核心考点,帮你逐章巩固、高效提分!

2026年二建《施工管理》章节精选题:施工进度控制
一、单选题

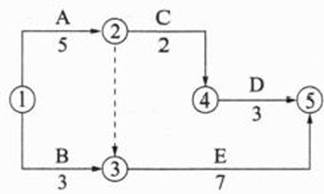

1、某工程的网络计划如图所示,为了使总工期提前2天,正确的做法是( )。
A.将工作D持续时间压缩为2天
B.将工作D持续时间压缩为1天
C.将工作B持续时间压缩为2天
D.将工作E持续时间压缩为5天
2、在某工程网络计划中,已知工作A没有自由时差,但总时差为5天,检查实际进度时发现该工作的持续时间拖延了4天,说明此时工作A的实际进度( )。
A.既不用影响工期,也不影响其后续工作的正常进行
B.不影响总工期,但将其紧后工作的最早开始时间推迟4天
C.使总工期延长4天,但不影响其后续工作的正常进行
D.将其后续工作的开始时间推迟4天,并使总工期延长1天
自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
A没有自由时差说明A的自由时差为0天,总时差为5天,持续时间拖延了4天,没有超过总时差,不影响总工期,超过了自由时差,影响了紧后工作最早开始时间。
3、为压缩某些工作的持续时间,通常需要采取的组织措施包括( )。
A.实施强有力的组织调度
B.增加每天施工时间
C.改善施工作业环境
D.减少施工过程数量
(1)组织措施。如:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多班制施工方式;增加劳动力和施工机械数量等(B正确)。
(2)技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工机械等(D错误)。
(3)经济措施。如:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应经济补偿等。
(4)其他配套措施。如:改善外部配合条件;改善施工作业环境;实施强有力的组织调度等(AC错误)。
二、多选题
1、在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的( )进行标定。
A.已完任务量比例
B.尚余自由时差
C.尚需作业时间
D.已消耗劳动量
E.尚余总时差
(1)按照工作已完任务量比例进行标定。
(2)按尚需作业时间进行标定。
B选项错误,用于分析进度偏差对后续工作的影响;
D选项错误,已消耗劳动量通常用于成本控制和资源管理,而不是直接用于标定工作实际进展位置点的方法;
E选项错误,用于分析进度偏差对总工期的影响。
2、下列施工进度控制工作中,属于监测系统过程的有( )。
A.分析产生进度偏差的原因
B.调整施工进度计划
C.分析进度偏差对后续工作及总工期的影响
D.收集反映工程实际进度的有关数据
E.实际进度与计划进度比较分析
ABC选项错误,属于施工进度调整系统过程。
3、在施工进度计划实施过程中,应经常地、定期地对进度计划执行情况进行动态监测,施工进度监测系统过程中需要做的工作有( )。
A.分析产生进度偏差的原因
B.收集整理实际进度数据
C.调整施工进度计划
D.对实际进度数据进行加工处理,形成于计划进度具有可比性的数据
E.实际进度与计划进度比较分析
1)收集整理实际进度数据
在施工进度计划执行过程中,需要通过跟踪检查进度计划执行情况收集反映工程实际进度的有关数据,这些实际进度数据是分析施工进度和调整施工进度计划的直接依据。施工进度管理人员可通过施工进度报表和现场实地检查等方式收集实际进度数据。此外,施工进度协调会议也是收集实际进度数据的主要方式。收集到的实际进度数据需要进行加工处理,形成与计划进度具有可比性的数据。
2)实际进度与计划进度比较分析
将工程实际进度数据与计划进度数据进行比较,可以确定实际施工进展状况与计划目标的偏差。通常可采用3.4.2节所述方法直观比较分析实际进度与计划进度,从而得出实际进度比计划进度超前、拖后或一致的结论,从而为施工进度计划调整提供依据。
AC属于施工进度调整系统过程的工作。
