单代号搭接网络计划的时间参数计算考点试题

单选题 1.某工程的单代号搭接网络计划如下图所示(时间单位:天)。该工程的计算工期是()天。
A . 24
B . 26
C . 30
D . 27

正确答案: C

答案解析: A到C工作间是STS=2,则A工作开始2天后C工作开始,所以其有一天是重叠的,故A到C工作的持续时间为2+8,C工作其后有D和E工作,选择工期长的工作,即D工作,最后D工作与F工作之间的FTF=10,结束到结束为10,则两工作间有4天的时间间隔,所以总的工期为 2+8+10+10=30天。

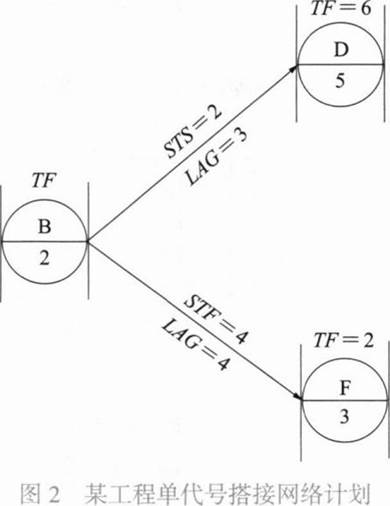

单选题 2.某工程单代号搭接网络计划中工作B、D、F之间的搭接关系和时间参数如下图所示,工作D和工作F的总时差分别为6天和2天,则工作B的总时差为()天。
A . 6
B . 8
C . 9
D . 12

正确答案: A

答案解析: TFi=min(TFj+LAGij)
TFB=min(6+3,4+2)=6天
​故本题A选项正确,选项BCD错误。

单选题 3.某单代号搭接网络计划中,工作B与工作D的开始至开始时距(STS)为2,最早开始时间分别为8和15,则两项工作之间的时间间隔是()。
A . 2
B . 5
C . 7
D . 9

正确答案: B

答案解析: 两项工作之间的时间间隔=ESj-ESi-STSi,j=15-8-2=5。
故本题B选项正确,选项ACD错误。

单选题 4.单代号搭接网络计划中,某工作持续时间3天,有且仅有一个紧前工作,紧前工作最早第2天开始,工作持续时间5天,该工作与紧前工作的时距是FTF=2天。该工作的最早开始时间是第(  )天。
A . 0
B . 3
C . 5
D . 6

正确答案: D

答案解析: 紧前工作最早开始时间为第2天,工作持续时间5天,即紧前工作的最早完成时间为2+5=7;由于该工作与紧前工作的FTF=2天,即紧前工作的最早完成时间与该工作的最早完成时间间隔只有2天,即该工作的最早完成时间为7+2=9,该工作的持续时间为3天,因此该工作的最早开始时间=最早完成时间一工作持续时间=9-3=6。所以D正确。

多选题 5.某工程单代号网络计划(时间:天)如下图所示,图中节点上下方数字分别表示相应工作代号和持续时间。时间参数计算正确的有( )。
A . LSA=0
B . LSB=0
C . TFc=0
D . FFD=0
E . LFE=13

正确答案: B

答案解析: 关键线路为①-③-⑤-⑥。
A选项错误、B选项正确:A工作紧后工作是C、D工作;而C、D工作的紧前工作是A和B工作,A工作延续时间是4,B工作延续时间是6,因此LSA=2,LSB=0。
C选项错误:C工作最早开始时间是6,最迟开始时间是9,因此TFc=3。
D选项正确:D工作是关键工作,因此自由时差FFD=0;
E选项错误:E工作是终工作,最迟完成时间即为最早完成时间,因此LFE=14。

大咖讲解:单代号搭接网络计划的时间参数计算

赵春晓
中级注册安全工程师
二级建造师
一级建造师
233网校独家签约老师,某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
相关知识点推荐
高频

4.3.1 工程网络计划编制程序和方法

工程网络计划编制程序

知识点1:双代号网络计划基本概念
1.初识双代号

2.箭线(工作)
(1)一项工作用唯一一 条箭线和箭尾、 箭头两个节点中的号码来表示(故称双代号网络) ;
(2)节点必须编号,编号严禁重复,箭头节点编号一定大于箭尾节点编号。
(3)任意一条实篚线都要占用时间、消耗资源;

(4)虚工作(现实不存在)
①虚工作既不消耗时间,也丕消耗资源
②主要用来表示相邻两项工作之间的逻辑关系
③时间参数的计算与实工作完全一样, 只不过其持续时间为0

3 节点

(1)节点分为:起点节点、终点节点、中间节点

(2)节点的编号顺序应从小到大,可不连续,但不允许重复

4.紧前工作、紧后工作
(1)紧前工作:紧排在该工作之前。
(2)紧后工作:紧排在该工作之后。

5.线路
(1)关键路线(一条或几条线路的总时间最长) ;
(2)非关键线路。

知识点2:双代号网络图绘图规则
(1)必须正确表达已正确的逻辑关系(现实逻辑+图逻辑。先后顺度,例如:先砌墙,再抹灰。)
A工作做完后,B工作开始

A工作做完后,B. C两个工作开始

B、C两个工作做完后,工作开始

(2)双代号网络图中,严禁出现循环线路。
不出现指向左方的水平箭线或者箭头偏向左方的箭线。

(3)严禁出现带双向箭头或无箭头的连线。

(4)严禁出现没有箭尾节点的箭线和没有箭头节点的箭线

(5)严禁在箭线上引入或引出箭线

(6)共用母线:当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,可采用母线法绘制。

(7)绘制网络图时,箭线不宜交叉;当交叉不可避兔时,可用过桥法或指向法。

(8)图中只有一个起始节点,只有一个终点节点。
节点编号由少到大,可以不连续,但不能重复。

(9)不允许出现编号相同的节点或工作。

高频

4.3.2 时间参数计算方法

时间参数的概念及其符号

1.工作持续时间 (Di-j)

2.工期 (T)

(1) 计算工期 (Tc) :根据网络图计算出来的工期。

(2) 要求工期 (Tr) ,任务委托人所要求的工期。

(3) 计划工期 (Tp) ,根据要求工期和计算工期所确定的作为实施目标的工期。

当规定了要求工期Tr时, Tp≦Tr

当没有规定要求工期Tr时, Tp= Tc

4.工作的6个时间参数

(1) 最早开始时间 (ES) ,有可能开始的最早时刻。

(2) 最早完成时间 (EF) ,有可能完成的最早时刻。

(3) 最迟开始时间 (LS) ,在不影响整个任务前提下,必须开始的最迟时刻。

(4) 最迟完成时间 (LF) ,在不影响整个任务前提下,必须完成的最迟时刻。

(5) 总时差 (TF) ,在不影响总工期的前提下,该工作可以利用的机动时间。

(6) 自由时差 (FF) ,在不影响其紧后工作最早开始的前提下,该工作可以利用的机动时间

时间参数计算方法:

“六时标注法”

“二时标注法”

高频

4.3.3 关键工作及关键线路确定方法

高频

计划编制准备阶段

工程网络计划编制程序

高频

网络图绘制阶段

知识点2:双代号网络图绘图规则
(1)必须正确表达已正确的逻辑关系(现实逻辑+画图逻辑。先后顺序,例如:先砌墙,再抹灰。)1)A工作做完后,B工作开始
2)A工作做完后,B、C两个工作开始
3)B、C两个工作做完后,D工作开始
(2)双代号网络图中,严禁出现循环线路。
不出现指向左方的水平箭线或者头偏向左方的箭线。
(3)严禁出现带双向箭头或无箭头的连线。
(4)严禁出现没有箭尾节点的箭线和没有箭头节点的箭线
(5)严禁在箭线上引入或引出箭线
(6)共用母线:当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,可采用母线法绘制。
(7)绘制网络图时,箭线不宜交叉;当交叉不可避免时,可用过桥法或指向法。
(8)图中只有一个起始节点,只有一个终点节点。
节点编号由小到大,可以不连续,但不能重复。
(9)不允许出现编号相同的节点或工作。
(10)两个节点之间只能有一条箭线

高频

双代号网络计划的计算

一、时间参数的概念及其符号
1.工作持续时间 (Di-j)
2.工期 (T)
(1) 计算工期 (Tc) :根据网络图计算出来的工期。
(2) 要求工期 (Tr) ,任务委托人所要求的工期。
(3) 计划工期 (Tp) ,根据要求工期和计算工期所确定的作为实施目标的工期。
当规定了要求工期Tr时, Tp≦Tr
当没有规定要求工期Tr时, Tp= Tc
4.工作的6个时间参数
(1) 最早开始时间 (ES) ,有可能开始的最早时刻。
(2) 最早完成时间 (EF) ,有可能完成的最早时刻。
(3) 最迟开始时间 (LS) ,在不影响整个任务前提下,必须开始的最迟时刻。
(4) 最迟完成时间 (LF) ,在不影响整个任务前提下,必须完成的最迟时刻。
(5) 总时差 (TF) ,在不影响总工期的前提下,该工作可以利用的机动时间。
(6) 自由时差 (FF) ,在不影响其紧后工作最早开始的前提下,该工作可以利用的机动时间。

高频

单代号网络计划的计算

单代号网络计划的计算

单代号网络计划时间参数

步骤1:顺加取大,算最早

步骤2:计算相邻两个工作之间的时间间隔

步骤3:计算总时差,逆向递推

步骤4:计算最迟时间

∵ 总时差 = 最迟开始 - 最早开始= 最迟完成 - 最早完成

∴ 最迟开始 = 最早开始 + 总时差最迟完成 = 最早完成 + 总时差

步骤4:计算最迟

步骤5:计算自由时差

步骤6:找出关键线路,逆向LAG=0

高频

双代号时标网络计划

1.双代号时标网络计划是以时间坐标为尺度编制的网络计划。以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。

2.双代号时标网络计划的特点

(1) 兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;

(2) 能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;

4.双代号时标网络计划的一般规定

(1) 必须以水平时间坐标为尺度表示工作时间。

(2) 虚工作必须以垂直方向的虚箭线表示,有自由时差时加波形线表示。

(3) 工作箭线左端节点中心所对应的时标值为该工作的最早开始时间。工作箭线实线右端点所对应的时标值为该工作的最早完成时间。
