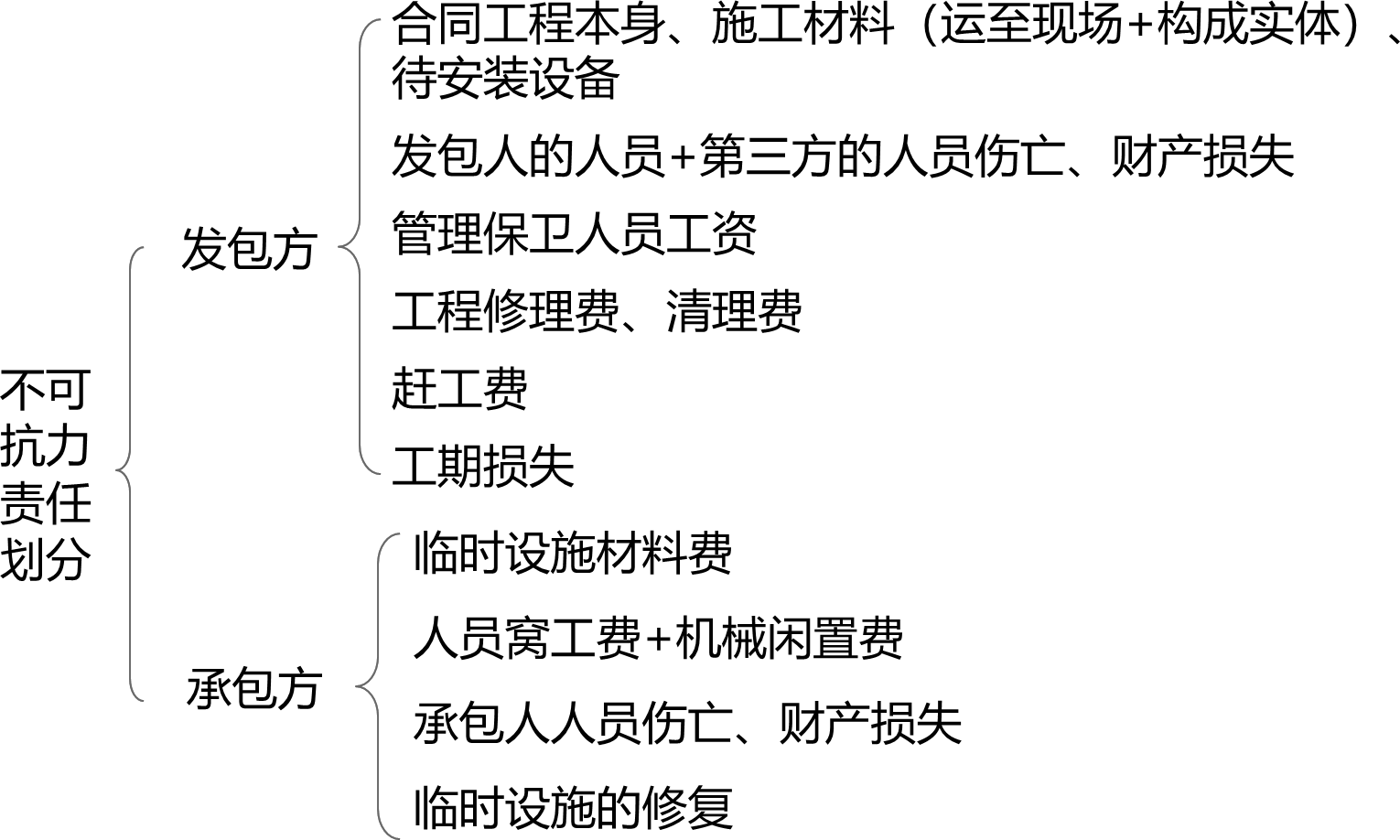

(3)发包人和承包人各自承担其人员伤亡和其他财产损失及相关费用。
(4)承包人的停工损失由承包人承担,但停工期间应监理人要求照管工程和清理、修复工程的金额由发包人承担。
(5)不能按期完工的,应合理延长工期,承包人不需支付逾期完工违约金。发包人要求赶工的,承包人应采取赶工措施,赶工费用由发包人承担。
合同一方当事人延迟履行合同,在延迟履行合同期间发生不可抗力的,不免除其责任。

不可抗力发生后,发包人和承包人均应采取措施尽量避免和减少损失的扩大,任何一方没有采取有效措施导致损失扩大的,应对扩大的损失承担责任。
合同一方当事人因不可抗力不能履行合同的,应当及时通知对方解除合同。合同解除后,承包人应按照合同约定撤离施工场地。已经订货的材料、设备由订货方负责退货或解除订货合同,不能退还的货款和因退货、解除订货合同发生的费用,由发包人承担,因未及时退货造成的损失由责任方承担。
