二建管理历年章节真题:3.1施工进度影响因素与进度计划系统
1、【2024·单选题】影响工程进度的因素中,最大的干扰因素是( )。
A.人为因素
B.技术因素
C.设备因素
D.地质因素
参考解析:人为因素是最大的干扰因素。
2、【2024·单选题】下列影响施工进度的不利因素中属于自然条件的是( )
A.临时停水停电断路
B.地下埋藏文物的处理
C.地质勘察资料不准确
D.不成熟的施工技术应用
参考解析:A选项错误,属于社会环境原因;
B选项正确,自然条件影响:复杂的工程地质条件;不明的水文气象条件;地下埋藏文物的保护、处理;洪水、地震、台风等不可抗力等。
C选项错误,属于相关单位影响;
D选项错误,属于施工技术因素。
3、【2024·单选题】图纸供应不及时导致影响工期是属于( )。
A.勘察设计原因
B.施工原因
C.监理原因
D.建设单位
参考解析:A选项正确,勘察设计单位原因:如勘察资料不准确,特别是地质资料错误或遗漏;设计内容不完善,规范应用不当,设计有缺陷或错误;设计方案的可施工性差或设计考虑不周;施工图纸供应不及时、不配套,或出现重大差错等。
B选项错误,施工单位原因有施工技术因素和组织管理因素。
C选项错我,工程监理单位原因:如工程监理指令延迟发布或有误,施工进度协调工作不力,进场材料、设备质量检查或已完工程质量检查验收不及时等。
D选项错误,建设单位原因:如建设单位使用要求改变而进行设计变更;应提供的施工场地条件不能及时提供或所提供的场地不能满足正常施工需要;建设资金不到位,不能及时向施工单位支付工程款等。
4、【2025·单选题】下列影响施工进度的不利因素中,属于施工单位自身因素的是( )。
A.施工设备选型失当
B.施工图纸出现差错
C.工程地质资料有误
D.工程设计变更频繁
参考解析:A选项属于施工单位自身因素,BCD属于建设单位的因素。
5、【2024·单选题】采用横道图编制施工进度计划的优点是( )
A.可以明确表示各项工作之间的逻辑关系
B.可以直接判断各项工作的机动时间
C.可以直接显示整个计划的关键工作
D.可以直观表明各项工作的持续时间
参考解析:ABC选项错误,横道图表示形式不足:
①不能明确反映各项工作之间的相互联系、相互制约关系;
②不能反映影响工期的关键工作和关键线路;
③不能反映工作所具有的机动时间(时差);
④不能反映工程费用与工期之间的关系。
D选项正确,施工进度计划采用横道图表示形式,具有编制简单、使用方便等优点。该计划直观地表明各项工作的开始时间、完成时间、持续时间,以及整个工程项目的总工期。
6、【2023·单选题】采用横道图法编制施工进度计划的不足之处是( )。
A.不能确定计划中的关键工作
B.不能计算资源需求量
C.不能进行计划调整
D.不能反映工作持续时间
参考解析:施工进度计划采用横道图表示形式,具有编制简单、使用方便等优点,但也有不足:
①不能明确反映各项工作之间的相互联系、相互制约关系;
②不能反映影响工期的关键工作和关键线路,A选项正确;
③不能反映工作所具有的机动时间(时差);
④不能反映工程费用与工期之间的关系,因而不便于施工进度计划的优化。
特别是对于大型工程项目,因其工作构成及逻辑关系复杂、无法利用计算机来进行计算分析。因此,采用横道图进行施工进度管理,有一定的局限性。
BCD选项错误。
7、【2025·单选题】下列选项中关于横道图的缺点,说法正确的是( )。
A.不能反映工作的总工期
B.不能反映各项工作的持续时间
C.不能反映各项工作的开始和完成时间
D.不能反映各项工作的相互联系
参考解析:施工进度计划采用横道图表示形式,具有编制简单、使用方便等优点,但也有不足:
①不能明确反映各项工作之间的相互联系、相互制约关系,D选项正确;
②不能反映影响工期的关键工作和关键线路;
③不能反映工作所具有的机动时间(时差);
④不能反映工程费用与工期之间的关系,因而不便于施工进度计划的优化。
ABC选项错误,横道图可以反映工作的总工期,各项工作的持续时间和各项工作的开始和完成时间。

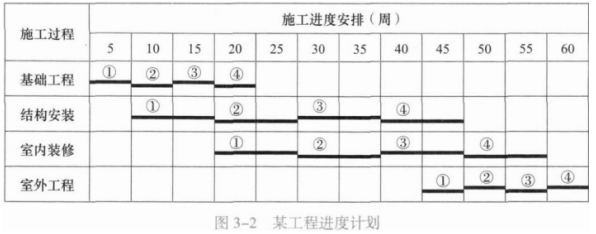

8、【2024·单选题】某工程横道图进度计划如下图,下列施工组织变更的方案中,对进度影响最大的是( )。
A.增加施工班组人数,使各班组流水节拍减少20%
B.增加一个施工段,使各班组流水节拍减少20%
C.增加结构安装和室内装修的班组,组织加快的成倍节拍流水施工
D.通过组织安排,使结构安装和室内装修搭接3周施工
参考解析:增加施工班组人数,使各班组流水节拍减少20%,可以缩短工期12周;
增加一个施工段,使各班组流水节拍减少20%,可以缩短工期4周;
增加结构安装和室内装修的班组,组织加快的成倍节拍流水施工,可以缩短工期15周;
通过组织安排,使结构安装和室内装修搭接3周施工,可以缩短工期3周,故影响最大的是C。
