二建管理历年章节真题:3.4施工进度控制
1、【2025·单选题】在双代号时标网络图中,实际进度前锋线用( )绘制。
A.虚线
B.实箭线
C.波形线
D.点划线
参考解析:实际进度前锋线是指在施工进度时标网络计划中,从实际进度检查时刻的时标点出发,用点划线依次将各项工作实际进展位置点连接而成的折线。

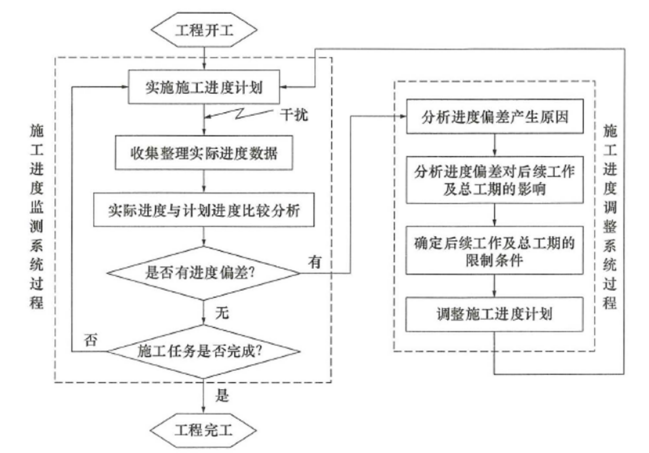

2、【2025·单选题】下列建设工程施工进度控制工作中,属于施工进度调整系统过程的是( )。
A.分析进度偏差产生原因
B.收集整理实际进度
C.对比实际进度与计划进度
D.判别是否存在进度偏差
参考解析:施工进度调整系统过程:
1)分析进度偏差产生原因;
2)分析进度偏差对后续工作及总工期的影响;
3)确定后续工作及总工期的限制条件;
4)调整施工进度计划。
A选项正确,BCD属于施工进度监测系统过程。
3、【2024·单选题】通过缩短关键工作的持续时间来调整建设工程施工进度计划时,可采取的组织措施是( ).
A.改善作业环境
B.改善施工工艺
C.采用更先进的施工机械
D.增加施工机械数量
参考解析:A选项错误,属于其他配套措施;
B选项错误,属于技术措施;
C选项错误,属于技术措施;
D选项正确,组织措施:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多班制施工方式;增加劳动力和施工机械数量等。
4、【2024·单选题】S型曲线法实际落在曲线右边,和纵向比较属于( )
A.进度超前
B.进度落后
C.成本节约
D.成本超支
参考解析:A选项错误,若工程实际进展点落在计划S曲线左侧,表明此时实际进度超前;
B选项错误,若工程实际进展点落在计划S曲线右侧,表明此时实际进度拖后;若工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致(横向比较)。
C选项错误,D选项正确,纵向比较来说,同一时点成本相同,但是所完成工程量落后的话可以判定成本超支。
5、【2024·单选题】在工程网络计划中,已知某工作总时差和自由时差分别为7天和5天,如果该工作的实际完成时间延长了3天,则该工作对网络计划的影响是( )
A.使总工期延长3天,但不影响其后续工作的正常进行
B.不影响总工期,但使其后续工作的开始时间推迟3天
C.使后续工作的开始时间推迟3天,且总工期延长2天
D.既不影响总工期,也不影响其后续工作的正常进行
参考解析:该工作实际完成时间延长了3天,即小于自由时差也小于总时差,不影响紧后工最早开始时间,也不影响总工期。
6、【2025·单选题】通过缩短工程网络计划中关键工作的持续时间来调整施工进度计划时,可采取的组织措施是( )。
A.采用多班制施工方式
B.实施强有力的调度指挥
C.减少施工现场湿作业量
D.改善外部配合条件
参考解析:为压缩某些工作的持续时间,组织措施:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多班制施工方式;增加劳动力和施工机械数量等。BD属于其他配套措施,C属于技术措施。
A选项正确,属于组织措施。
7、【2024·单选题】下列建设工程施工进度控制工作中,属于施工进度监测系统过程的是( )。
A.分析进度偏差对后续工作的影响
B.分析比较实际进度与计划进度
C.分析进度偏差对总工期的影响
D.分析进度偏差产生的原因
参考解析:
8、【2024·单选题】通过缩短关键工作的持续时间来调整建设工程施工进度计划时,可采用的技术措施是( )
A.组织更多施工队伍
B.采用更先进的施工方式
C.改善外部配合条件
D.增加每天施工时间
参考解析:AD选项错误,组织措施:如增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多班制施工方式;增加劳动力和施工机械数量等。
B选项正确,技术措施:如改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工机械等。
C选项错误,其他配套措施:如改善外部配合条件;改善施工作业环境;实施强有力的组织调度等。
9、【2024·单选题】利用施工网络进度计划,分析某项工作的进度偏差对总工期影响的时间参数是( )。
A.总时差
B.工作的最早完成时间
C.间隔时间
D.节点的最早时间
参考解析:A选项正确,当工作实际进度拖后的时间(偏差)超过该工作的总时差时,则既影响该工作后续工作的正常进行,也会影响总工期。B.工作的最早完成时间
B选项错误,工作的最早完成时间(EF)是指在其所有紧前工作全部完成后,本工作有可能完成的最早时刻,主要用于确定工作的开始和结束时间,但并不直接反映进度偏差对总工期的影响。
C选项错误,间隔时间主要用于确定工作之间的逻辑关系,但它并不直接反映进度偏差对总工期的影响。
D选项错误,节点的最早时间(ET)是指在双代号网络计划中,以该节点为开始节点的各项工作的最早开始时间。它主要用于确定工作的最早开始时间,但并不直接反映进度偏差对总工期的影响。
10、【2022·单选题】某工程项目施工中,针对实际施工进度滞后的状况,施工单位改进了施工工艺,该做法表明施工单位采取了( )措施进行项目目标动态控制。
A.技术
B.管理
C.经济
D.组织
参考解析:为压缩某些工作的持续时间,通常需要采取以下措施来达到目的:
D选项错误,组织措施如:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多班制施工方式;增加劳动力和施工机械数量等。
A选项正确,技术措施如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工机械等。
C选项错误,经济措施如:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应经济补偿等。
其他配套措施如:改善外部配合条件;改善施工作业环境;实施强有力的组织调度等。
B选项错误,项目目标动态控制无管理措施。
11、【2025·单选题】下列实际进度与计划进度比较分析方法中,既可以进行工作实际进度与计划进度的局部比较,又可用来分析预测工程项目整体进度状况的是( )。
A.横道图比较法
B.S曲线比较法
C.垂直图比较法
D.前锋线比较法
参考解析:A选项错误,横道图比较法成为最常用的实际进度与计划进度比较方法。
B选项错误,S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、实际累计完成任务量及其偏差情况。
C选项错误,使用垂直图不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。
D选项正确,前锋线比较法既适用于工作实际进度与计划进度之间的局部比较,又可用来分析预测工程项目整体进度状况。
12、【2025·单选题】通过缩短工程网络计划中关键工作的持续时间来调整施工进度计划时,可以采用的技术措施是( )。
A.增加施工机械数量
B.改善施工作业环境
C.采用预制装配方案
D.设立施工绩效奖励
参考解析:为压缩某些工作的持续时间,通常需要采取以下措施来达到目的:
(1)组织措施。如:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多班制施工方式;增加劳动力和施工机械数量等,A选项错误;
(2)技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工机械等,C选项正确;
(3)经济措施。如:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应经济补偿等,D选项错误;
(4)其他配套措施。如:改善外部配合条件;改善施工作业环境;实施强有力的组织调度等,B选项错误。
13、【2024·多选题】下列施工进度控制工作中,属于监测系统过程的有( )。
A.分析产生进度偏差的原因
B.调整施工进度计划
C.分析进度偏差对后续工作及总工期的影响
D.收集反映工程实际进度的有关数据
E.实际进度与计划进度比较分析
参考解析:DE选项正确,施工进度监测系统过程:1)收集整理实际进度数据;2)实际进度与计划进度比较分析。
ABC选项错误,属于施工进度调整系统过程。
14、【2024·多选题】下列方法中可用来工程项目整体结构分析比较实际进度与计划进度的有( )。
A.横道图比较法
B.前锋线比较法
C.动态比率比较法
D.S曲线比较法
E.流程图比较法
参考解析:实际进度与计划进度比较是施工进度控制的主要环节。常用的比较方法有:横道图比较法、S曲线比较法和前锋线比较法等,BD选项正确;
但是横道图比较法只能做局部的偏差分析比较,故A不是正确选项。
横道图比较法在施工进度计划执行过程中,只需将检查收集的实际进度数据加工整理后直接以横道线形式平行绘制于原计划横道线下方,即可形象直观地反映各项工作的实际进度、计划进度及其偏差情况。
