二建法规历年章节真题:3.2流水施工进度计划

1、【2025·单选题】建设工程组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数是(    )。

A.施工段数

B.流水强度

C.流水步距

D.工作面

参考答案:B

参考解析:工艺参数是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程数和流水强度两个参数,B选项正确;

AD选项错误,属于空间参数,C选项错误,属于时间参数。

2、【2025·单选题】与依次施工和平行施工相比,建设工程组织流水施工的特点是(    )。

A.施工现场组织管理比较简单

B.可充分利用工作面进行施工

C.各专业工作队能够连续施工

D.单位时间内投入资源量较少

参考答案:C

参考解析:流水施工组织方式具有以下特点:

(1)尽可能利用工作面进行施工,工期较短;

(2)各工作队实现专业化施工,有利于提高施工技术水平和劳动效率,也有利于提高工程质量;

(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业,C选项正确;

(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;

(5)为施工现场的文明施工和科学管理创造了有利条件。

AD选项错误,属于依次施工的特点;

B选项错误,属于平行施工的特点。

3、【2024·单选题】关于非节奏流水施工的说法,正确的是(    )。

A.专业工作队数和施工过程数不相等

B.专业工作队连续作业,施工段之间没有空闲时间

C.相邻施工过程的流水步距完全相同

D.相同施工过程的流水节拍可能不同

参考答案:D

参考解析:非节奏流水施工具有以下特点:

①各施工过程在各施工段上的流水节拍不全相等,D选项正确;

②相邻施工过程的流水步距不尽相等,C选项错误;

③专业工作队数等于施工过程数,A选项错误;

④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间,B选项错误。

4、【2024·单选题】某分部工程有3个施工过程,划分为4个施工段组织加快的成倍节拍流水施工,流水节拍分别为4天,6天和2天,则该分部工程需派出的专业工作队数是(  )。

A.3

B.4

C.5

D.6

参考答案:D

参考解析:K为4、6、2的最大公约数2,4/2+6/2+2/2=6。

5、【2024·单选题】下列流水施工参数中,用以表达流水施工在空间布置上开展状态的参数(空间参数)是(  )。

A.施工段

B.流水强度

C.施工过程

D.流水节拍

参考答案:A

参考解析:A选项正确,空间参数通常包括工作面和施工段数。

D选项错误,时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。

BC选项错误,工艺参数是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。

6、【2024·单选题】下列流水施工参数中,属于工艺参数的是(  )。

A.工作面

B.流水节拍

C.流水强度

D.流水步距

参考答案:C

参考解析:A选项错误,空间参数通常包括工作面和施工段数。

BD选项错误,时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。

C选项正确,工艺参数是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。

7、【2024·多选题】建设工程组织流水施工时,用以表达施工工艺方面进展状态的参数(工艺参数)有(  )

A.流水强度

B.施工过程

C.施工段数

D.流水节拍

E.工作面

参考答案:A,B

参考解析:AB选项正确,工艺参数是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。

C选项错误,施工段数属于空间参数;

D选项错误,流水节拍属于时间参数;

E选项错误,工作面属于空间参数。

8、【2025·多选题】建设工程组织加快的成倍节拍流水施工时,具有的特点有(    )。

A.各施工段之间可能有空闲时间

B.相邻施工过程的流水步距相等

C.不同施工过程的流水节拍相等

D.专业工作队数大于施工过程数

E.流水步距与流水节拍成倍数关系

参考答案:B,D,E

参考解析:参考解析:A选项错误:在加快的成倍节拍流水施工中,各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

B选项正确,在加快的成倍节拍流水施工中,相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。

C选项错误,在加快的成倍节拍流水施工中,不同施工过程的流水节拍不相等,但它们是倍数关系。

D选项正确,为了加快施工进度,对流水节拍长的施工过程可相应增加专业工作队,因此专业工作队数大于施工过程数。

E选项正确,在加快的成倍节拍流水施工中,流水步距与流水节拍成倍数关系,即流水步距等于流水节拍的最大公约数。

9、【2024·多选题】在编制流水施工进度计划时,划分施工段应遵循的原则有(    )。

A.各施工段的劳动量应大致相等

B.施工段的界限应尽可能与结构界限相吻合

C.各施工段要有足够的工作面

D.多层建筑物应既分施工段,又分施工层

E.施工段数目要少于施工过程数

参考答案:A,B,C,D

参考解析:为合理划分施工段,应遵循下列原则:

(1)各施工段的劳动量应大致相等,相差幅度不宜超过15%,以保证施工在连续、均衡的条件下进行,A选项正确;

(2)每个施工段要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,C选项正确;

(3)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体,B选项正确;

(4)施工段数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工,E选项错误;

(5)对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推,以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏的流水施工,D选项正确。

10、【2024·多选题】建设工程组织固定节拍流水施工的特点有(  )。

A.相邻施工过程的流水步距相等

B.专业工作队数等于施工过程数

C.各施工段的流水节拍不全相等

D.施工段之间可能有空闲时间

E.各专业工作队能够连续作业

参考答案:A,B,E

参考解析:等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。是一种最理想的流水施工方式,具有以下特点:

①所有施工过程在各个施工段上的流水节拍均相等(C选项错误);

②相邻施工过程的流水步距相等,且等于流水节拍(A选项正确);

③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队(B选项正确);

④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间(E选项正确,D选项错误)。

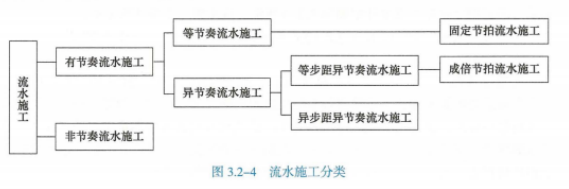

11、【2025·多选题】建设工程组织异节奏流水施工时,可采用的具体方式有(    )。

A.等步距异节奏流水施工

B.等节拍异节奏流水施工

C.固定节拍异节奏流水施工

D.异步距异节奏流水施工

E.异节拍异节奏流水施工

参考答案:A,D

参考解析:

插入模块

备考推荐233网校APP提供二建章节练习、历年真题、模拟试题、每日一练、易错题、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


报考:】【】【】【

考点:】【】【】【

刷题:】【】【】【 |

二级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
