2026年监理工程师《案例分析(交通公路)》真题答案解析(第六题)

来源:233网校 2026-05-27 09:57:20

2026年监理工程师考试时间为5月16日-17日,2026年监理工程师考试《案例分析(交通运输-公路)》科目真题答案已更新,快来一起估分对答案,提前知晓成绩吧!

↓扫码进入2026年监理工程师真题估分↓

手机扫二维码
真题在线估分>>

2026年监理工程师案例分析(交通公路)真题答案解析(第六题)

某高速公路第5施工合同段,签约合同价为40000万元,合同工期为30个月。合同中部分内容规定:

 (1)开工预付款在合同附录中规定的额度为10%,扣回时间开始于中期支付证书中工程量清单累计金额超过合同价的30%的当月,止于合同规定交工日期前三个月,在此期间等额扣回。

 (2)质量保证金在合同附录中规定的限额为3%,每个月在施工单位应得金额中扣留6%。

 (3)当单项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应单价调整系数为0.9。

 在施工过程中,发生如下事件:

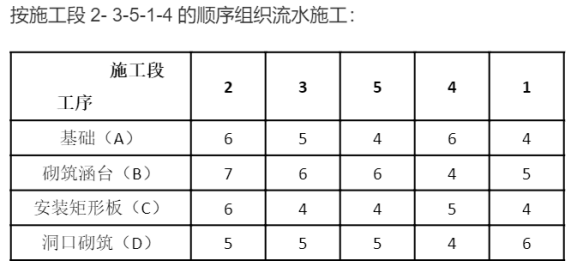

 事件1:施工单位计划对某一路段的5座盖板涵按施工段2- 3-5-1-4的顺序组织流水施工,流水节拍如下。

事件2:施工至第21个月,由于建设单位要求,使原设计中的一座互通式立交桥长度増增加了5m,监理工程师向施工单位下达了变更指令,造成合同工期紧张。施工单位收到变更指令后及时向该桥的分包单位发出了变更通知,分包单位向监理工程师提出工程延期30天与费用补偿20万元的要求。

 事件3:工程进展至第8个月时,工程量清単累计支付12500万元,到第13个月时工程量清单累计支付19000万元。

 第14个月,施工单位按工程量清单单价申报的结算金额为1800万元,监理工程师审核时发现,支付表中路基借土填土10000m³的工程未经监理验收,清单单价为22元/m³,桥台混凝土因设计变更实际完成工程数量为680m³(原清单工程数量为500m³,单价1200元/m³)。

 【问题】

 1、针对事件1,计算流水步距和工期(保留计算步骤)。

 2、针对事件2,监理工程师应如何处理分包单位的索赔要求? 3、针对事件2,为缩短工期,可以采取哪些措施? 4、针对事件3,在第14个月的计量支付中,计算建设单位实际支付给施工单位的金额是多少?

参考答案:

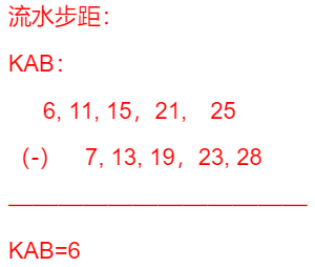

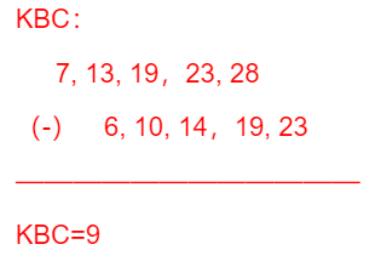

T=(6+9+6)+25=46。

  2.监理工程师不予直接受理分包单位的索赔。

 理由:分包单位与建设单位、监理单位无合同关系,分包合同签约主体为总包单位与分包单位。

 正确流程:分包人向总承包施工单位提出索赔意向与索赔报告,由总承包单位统一整理后,再向监理工程师正式提交索赔申请,监理审核后按程序处理。

 3.增加资源投入:增加人力、机械设备和材料供应,提高施工效率。

 优化施工方案:重新审查施工方案,优化施工工序,减少不必要的等待时间。

 平行施工:将一些可以同时进行的工序安排成平行施工,提高整体进度。

 加班赶工:在保证安全和质量的前提下,适当安排加班,加快施工进度。

 加强管理:加强现场管理和调度,确保各施工环节紧密衔接,减少窝工和停工。

 技术改进:引入先进的施工技术和设备,提高施工效率。

 调整工作面:合理调整工作面,避免因交叉作业而造成的延误。

 4.①路基借土填土10000m³未经监理验收,不予计量,应扣减:10000m³×22元/m³=220000=22万元; ②桥台混凝土:原清单500m³,实际680m³: 桥台混凝土因设计变更费用后:500×1.1×1200+(680-500×1.1)×(1200×0.9)=800400元=80.4万元, 变更前费用:680×1200=816000元=81.6万元(当单项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应单价调整系数为0.9); 故扣减:81.6 - 80.04 = 1.56万元。 ③质保金:前13个月累计清单金额19000万元,按6%扣留累计:19000 × 6% = 1140万元(未达限额1200万元)。 剩余可扣限额:1200 - 1140 = 60万元。 第14个月按6%应扣:1776.44 × 6% = 106.5864万元 > 60万元,故实际扣留60万元。 ④预付款扣回:开工预付款10% = 4000万元(工预付款在合同附录中规定的额度为10%); 从累计清单金额超过合同价30%(即12000万元)的当月(第8个月)开始,至合同规定交工日期前三个月(第27个月)止,等额扣回。扣回月数= 27- 8 + 1 = 20个月,每月扣回 = 4000 ÷ 20 = 200万元。 综上,实际支付 = 1800-22-1.56-60-200=1516.44万元。

完整版2026监理《案例分析(交通)》真题下载↓

2026年监理工程师真题解析直播及回放

监理考试两天全程伴考,5月16日-19日,233网校唐忍、王竹梅、江凌俊、梁毛、李博韬老师直播解析2026年监理各科真题,带大家对答案!

考试科目直播时间直播老师直播/回放入口
合同管理5月16日 18:30起唐忍直播/回放入口
目标控制(土建)5月17日 18:30起江凌俊直播/回放入口
目标控制(水利)

5月17日 18:30起

李博韬直播/回放入口
理论与法规5月17日 20:00起王竹梅直播/回放入口
案例分析(土建)5月18日18:30起梁毛直播/回放入口
案例分析(水利)5月19日18:30起李博韬直播/回放入口

↓扫描下方二维码加入监理真题群↓

2026年监理工程师成绩查询时间

2026年监理工程师成绩预计7月中下旬公布,担心错过查分时间,建议订阅233网校监理工程师考试消息提醒服务,及时获取查分动态!

扫码订阅2026年监理查分动态↓

相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
