2026年监理工程师《案例分析(水利-金结)》真题答案解析(第六题)

来源:233网校 2026-05-28 09:18:50

2026年监理工程师考试时间为5月16日-17日,2026年监理工程师考试《案例分析(水利-金属结构与机电)》科目真题答案已更新,快来一起估分对答案,提前知晓成绩吧!

↓扫码进入2026年监理工程师真题估分↓

手机扫二维码
真题在线估分>>

2026年监理工程师案例分析(水利-金属结构与机电)真题答案解析(第六题)

某水库工程建设内容包括混凝土重力坝、溢洪道、坝顶公路和尾水渠等。其中重力坝分为溢流坝段(含溢洪道)和非溢流坝段,溢洪道布置在重力坝中部,溢洪道上部布置交通桥,其下游布置消力池和尾水渠,溢洪道由弧形闸门及液压启闭机控制过流。发包人依据《水利水电工程标准施工招标文件(2009年版)》编制了招标文件,通过招标与某承包人签订了本工程土建及设备安装施工合同。某监理单位承担了本工程的施工监理工作,并在现场设立了监理机构。监理过程中发生如下事件:

事件1:承包人编制并经监理机构批准的水库工程施工进度计划如图

1,导流隧道施工围堰填筑及坑基降水

2,坝基开挖及坝基处理

3,溢流坝段含溢洪道混凝土施工

4,闸门及启闭机安装

5,交通桥施工

6-9,溢流面处理

3-7,非溢流坝段混凝土施工

7-9,坝顶公路及附属设施施工

4-8,肖力池施工

8-9,尾水渠施工

10,围堰拆除及导流隧道封堵

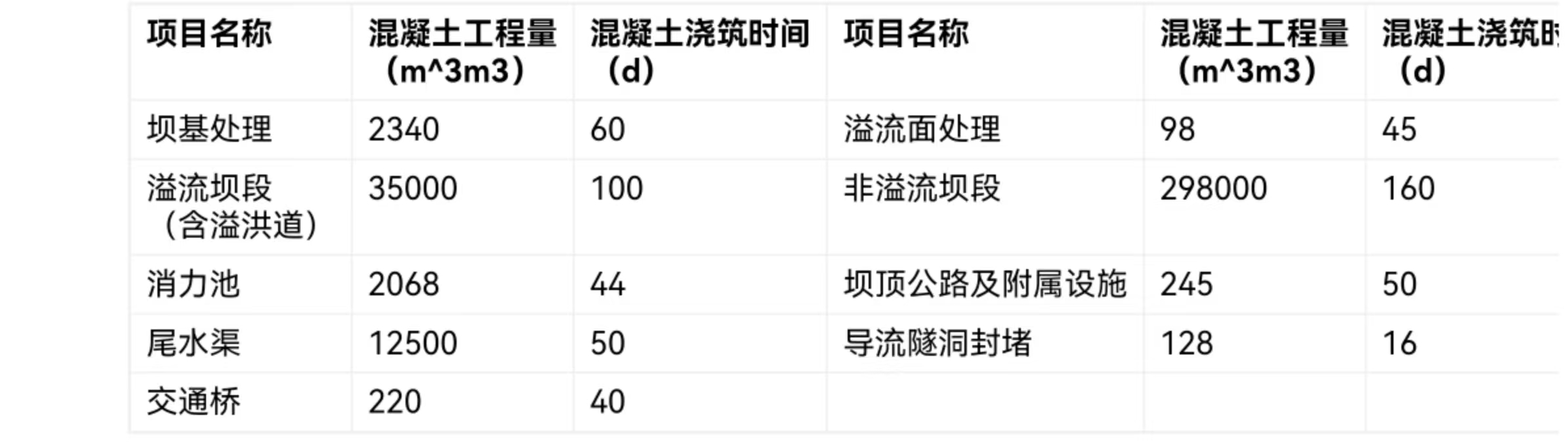

承包人根据本工程各部位混凝土工程量及浇筑时间(如表6),确定自建混凝土拌和系统的单位小时生产能力为140m3 /h,其中混凝土拌和系统单位小时不均匀系数取1.3,每天工作时间按20小时计。

事件2:某日水文及气象部门预报,工程所在地区第2天将发生特大暴雨,上游河流可能发生超标准洪水。监理机构认为工程施工存在安全风险,以书面方式向承包人发出暂停施工指示,要求做好应对超标准洪水的准备工作,并抄送发包人。承包人按监理机构要求暂停施工5天后复工,并据此向监理机构提出延长工期5天的要求。

事件3:开工后第430天末监理机构对工程施工进度进行检查,检查结果:“尾水渠施工”实际完成工程量为计划工程量的60%;“溢流面处理”实际完成工程量为计划工程量的73.33%;“坝顶公路及附属设施施工”实际完成工程量为计划工程量的70%。假定各项工作匀速施工的情形下,监理机构对实际进度与计划进度进行了比较,并分析了对工期的影响。

事件4:闸门启闭机施工现场,监理机构、承包人等单位参加了交货验收工作。

事件5:液压启闭机安装前,承包人对其进行检查,检查结果:活塞杆缩进后与液压缸可靠固定;液压泵站完好,元器件和管路无损坏、无渗油等均满足《水利水电工程启闭机制造安装及验收规范》的要求。

问题:

1. 事件1中,指出本工程混凝土施工进度计划的高峰期时段,计算高峰期平均每天混凝土浇筑工程量,承包人自建混凝土拌和系统的单位小时生产能力是否满足高峰期混凝土浇筑要求?说明理由(计算结果保留两位小数)。

2. 改正事件2中监理机构做法的不妥之处,监理机构是否应该同意承包人延长5天工期的要求?说明理由。

3. 事件3中,指出第430天实际进度与计划进度的比较结果(用“××工作按期完成”,或“××工作实际进度比计划进度推迟×天工程量”表述),并分析对工期的影响。

4. 事件4中除监理机构和承包人外,闸门交货验收还应有哪些单位参加?应由哪个单位组织交货验收工作?

5,液压启闭机安装前的检查结果除事件5中所列内容外,还应包括哪些?

参考答案:

1.事件1中,指出本工程混凝土施工进度计划的高峰期时段,计算高峰期平均每天混凝土浇筑工程量,承包人自建混凝土拌和系统的单位小时生产能力是否满足高峰期混凝土浇筑要求?说明理由(计算结果保留两位小数)。

本工程混凝土施工进度计划的高峰期时段发生在“溢流坝段含溢洪道混凝土施工”的100天期间。

每天混凝土浇筑量为2212.5m³

高峰期混凝土系统所需生产能力:2212.5×1.3=2876m³/d

自建系统实际生产能里:140×20=2800m³/d,小于高峰期所需生产能力,故不满足要求。

2.改正事件2中监理机构做法的不妥之处,监理机构是否应该同意承包人延长5天工期的要求?说明理由。

监理机构应该同意承包人延长5天工期的要求

原因:①本次停工是施工单位应监理单位要求而采取的停工。②事件诱因是由于特大暴雨导致的洪水,属于不可抗力,由此导致的停工亦由发包人承担。综上监理单位应当同意承包人延长5天工期的要求

3.事件3中,指出第430天实际进度与计划进度的比较结果(用“××工作按期完成”,或“××工作实际进度比计划进度推迟×天工程量”表述),并分析对工期的影响。

“尾水渠施工”实际完成工程量为计划工程量的60%,比计划进度推迟20天工程量,影响总工期5天

“溢流面处理”实际完成工程量为计划工程量的73.33%;比计划进度推迟2天工程量,不影响总工期。

“坝顶公路及附属设施施工”实际完成工程量为计划工程量的70%,进度正常,不影响总工期

4. 事件4中除监理机构和承包人外,闸门交货验收还应有哪些单位参加?应由哪个单位组织交货验收工作?

还应有:项目法人,设计单位,制造厂家

应由项目法人(建设单位)组织交货验收工作。

5,液压启闭机安装前的检查结果除事件5中所列内容外,还应包括哪些?

还应包括:技术文件资料检查,液压油缸检查,电气设备检查,液压油及液压系统检查,密封件及紧固件检查,吊装保护措施检查

完整版2026监理《案例分析(水利)》真题下载↓

2026年监理工程师真题解析直播及回放

监理考试两天全程伴考,5月16日-19日,233网校唐忍、王竹梅、江凌俊、梁毛、李博韬老师直播解析2026年监理各科真题,带大家对答案!

考试科目直播时间直播老师直播/回放入口
合同管理5月16日 18:30起唐忍直播/回放入口
目标控制(土建)5月17日 18:30起江凌俊直播/回放入口
目标控制(水利)

5月17日 18:30起

李博韬直播/回放入口
理论与法规5月17日 20:00起王竹梅直播/回放入口
案例分析(土建)5月18日18:30起梁毛直播/回放入口
案例分析(水利)5月19日18:30起李博韬直播/回放入口

↓扫描下方二维码加入监理真题群↓

2026年监理工程师成绩查询时间

2026年监理工程师成绩预计7月中下旬公布,担心错过查分时间,建议订阅233网校监理工程师考试消息提醒服务,及时获取查分动态!

扫码订阅2026年监理查分动态↓

相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
