二建管理历年章节真题:5.2施工定额的作用及编制方法
1、【2021·单选题】在材料消耗定额中,按照使用性质和用途,脚手架模板属于( )
A.零星材料
B.主要材料
C.辅助材料
D.周转性材料
参考解析:选项A错误,零星材料,是指用量小、价值不大、不便计算的次要材料。
选项B错误,主要材料,是指直接构成工程实体的材料。
选项C错误,辅助材料,是指直接构成工程实体,但比重较小的材料。
选项D正确,周转性材料,又称工具性材料,是指施工中多次使用但并不构成工程实体的材料,如模板、脚手架等。
2、【2024·单选题】施工定额水平应遵守的原则是( )。
A.先进水平
B.领先水平
C.平均水平
D.平均先进水平
参考解析:施工定额水平必须遵循平均先进的原则。
3、【2024·单选题】在材料消耗定额分类中,直接构成工程实体,但比重较小的材料是( )。
A.零星材料
B.辅助材料
C.周转性材料
D.主要材料
参考解析:按其使用性质、用途和用量大小不同,材料可划分为四类:
①主要材料,是指直接构成工程实体的材料,D选项错误;
②辅助材料,是指直接构成工程实体,但比重较小的材料,B选项正确;
③周转性材料(又称工具性材料),是指施工中多次使用但并不构成工程实体的材料,如模板、脚手架等,C选项错误;
④零星材料,是指用量小、价值不大、不便计算的次要材料,A选项错误。
4、【2023·单选题】某斗容量为1m3的正铲挖掘机台班产量为480m3,配备两名工人,机械利用系数为0.8,在正常的工作条件下,机械1小时工作时间可推土( )m3。
A.48
B.75
C.60
D.32.5
参考解析:连续工作机械纯工作1h正常生产率=工作时间内生产的产品数量/工作时间(h)
480/(8*0.8)=75m³。
5、【2022·单选题】对于产品规格多、工序重复、工作量小的施工过程,以同类型工序或同类型产品的实耗工时为标准制定人工定额的方法是()。
A.经验估计法
B.统计分析法
C.比较类推法
D.技术测定法
参考解析:选项A错误,根据定额专业人员、经验丰富的工人和施工技术人员的实际工作经验,参考有关定额资料,对施工管理组织和现场技术条件进行调查、讨论和分析制定定额的方法,叫作经验估计法。经验估计法通常作为一次性定额使用。
选项B错误,统计分析法是把过去施工生产中的同类工程或同类产品的工时消耗的统计资料,与当前生产技术和施工组织条件的变化因素结合起来,进行统计分析的方法。
选项C正确,比较类推法是对于同类型产品规格多、工序重复、工作量小的施工过程,常用比较类推法。
选项D错误,技术测定法是根据生产技术和施工组织条件,对施工过程中各工序采用测时法、写实记录法、工作日写实法,测出各i序的工时消耗等资料,再对所获得的资料进行科学的分析,制定出人工定额的方法。
6、【2024·单选题】采用工作日写实法记录施工过程中各工序的工时消耗数据并进行分析,进而编制人工定额的方法属于( )。
A.统计分析法
B.比较类推法
C.技术测定法
D.经验估计法
参考解析:A选项错误,统计分析法将过去施工生产中的同类工程或同类产品的工时消耗统计资料,与当前生产技术和施工组织条件的变化因素结合起来,进行统计分析。
B选项错误,对于同类型产品规格多、工序重复、工作量小的施工过程,常用比较类推法。
C选项正确,技术测定法根据生产技术和施工组织条件,对施工过程中各工序采用测时法、写实记录法、工作日写实法,测出各工序的工时消耗等资料,再对所获得的资料进行科学分析,进而编制人工定额。
D选项错误,经验估计法:根据定额专业人员、经验丰富的工人和施工技术人员的实际工作经验,参考有关定额资料,对施工管理组织和现场技术条件进行调查、讨论和分析后编制人工定额。
7、【2022·多选题】企业编制人工定额时,应拟定的正常施工作业条件一般包括( )。
A.施工作业的内容
B.施工作业的方法
C.施工作业地点的组织
D.施工作业的材料来源
E.施工作业人员的组织
参考解析:ABCE选项正确,拟定施工的正常条件包括:拟定施工作业的内容;拟定施工作业的方法;拟定施工作业地点的组织;拟定施工作业人员的组织等。
D选项错误,正常施工作业条件中不包含施工作业的材料来源。
8、【2025·单选题】编制材料消耗定额时,根据实验数据确定材料净用量的方法是( )。
A.理论计算法
B.经验法
C.图纸计算法
D.测定法
参考解析:材料净用量的确定,一般有以下几种方法:
(1)理论计算法。根据设计、施工验收规范和材料规格等,从理论上计算材料的净用量,A选项错误;
(2)测定法。根据试验情况和现场测定的资料数据确定材料净用量,D选项正确;
(3)图纸计算法。根据选定的图纸,计算各种材料的体积、面积、延长米或重量,C选项错误;
(4)经验法。根据历史上同类项目经验进行估算,B选项错误。
9、【2024·单选题】编制施工机械台班消耗定额时,对于汽车运输重量轻而体积大的货物,不能充分利用载重吨位所消耗的时间,应归为施工机械的( )
A.多余工作时间
B.低负荷下的工作时间
C.有根据地降低负荷下的工作时间
D.不可避免的无负荷工作时间
参考解析:A选项错误,施工机械的多余工作时间是指施工机械进行任务内和工艺过程内未包括的工作而延续的时间。如工人没有及时供料而使机械空运转的时间。
B选项错误,低负荷下的工作时间是指由于工人或技术人员的过错所造成的施工机械在降低负荷的情况下工作的时间。例如,工人装车的砂石数量不足造成汽车在降低负荷的情况下工作所延续的时间。
C选项正确,有根据地降低负荷下的工时消耗,是指在个别情况下由于技术原因,机械在低于其计算负荷下工作的时间。例如,汽车运输重量轻而体积大的货物时,不能充分利用汽车的载重吨位因而不得不降低其计算负荷。
D选项错误,不可避免的无负荷工作时间是指由施工特点和机械结构特点造成的机械无负荷工作时间。例如筑路机在工作区末端调头等,属于此项工作时间消耗。
10、【2024·单选题】工程定额中分项最细,定额子目最多的是( )。
A.施工定额
B.预算定额
C.概算定额
D.概算指标
参考解析:A选项正确,施工定额也是工程定额中分项最细、定额子目最多的定额,是工程定额中的基础性定额。
11、【2024·单选题】以施工过程或基本工序作为研究对象所编制的定额是( )。
A.预算定额
B.施工定额
C.概算定额
D.费用定额
参考解析:施工定额是指完成一定计量单位的某一施工过程或基本工序所需消耗的人工、材料和施工机具台班数量标准。
12、【2023·单选题】编制材料消耗定额时,对于用量小,价值不大,不便于计算的次要材料,确定材料费用净用量适宜采用的编制方法是( )。
A.测定法
B.理论计算法
C.经验法
D.图纸计算法
参考解析:选项A错误,测定法。根据试验情况和现场测定的资料数据确定材料净用量。
选项B错误,理论计算法,根据设计、施工验收规范和材料规格等,从理论上计算材料的净用量。
选项C正确,经验法。根据历史上同类项目经验进行估算。零星材料,是指用量小、价值不大、不便计算的次要材料。
选项D错误,图纸计算法。根据选定的图纸,计算各种材料的体积、面积、延长米或重量。
13、【2024·单选题】对于同类型产品规格多,工序重复,工作量小的施工过程。编制人工定额常用的方法是( )。
A.比较类推法
B.技术测定法
C.统计分析法
D.经验估计法
参考解析:A选项正确,对于同类型产品规格多、工序重复、工作量小的施工过程,常用比较类推法;
B选项错误,技术测定法根据生产技术和施工组织条件,对施工过程中各工序采用测时法、写实记录法、工作日写实法,测出各工序的工时消耗等资料,再对所获得的资料进行科学分析,进而编制人工定额;
C选项错误,统计分析法适用于施工条件正常、产品稳定、工序重复量大和统计工作制度健全的施工过程;
D选项错误,经验估计法根据定额专业人员、经验丰富的工人和施工技术人员的实际工作经验,参考有关定额资料,对施工管理组织和现场技术条件进行调查、讨论和分析后编制人工定额。

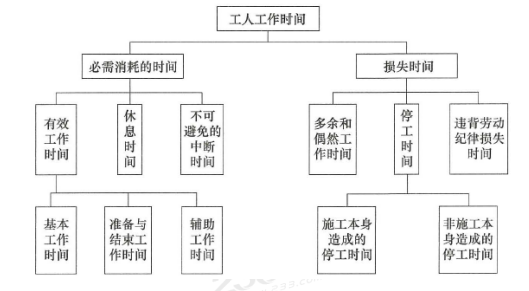

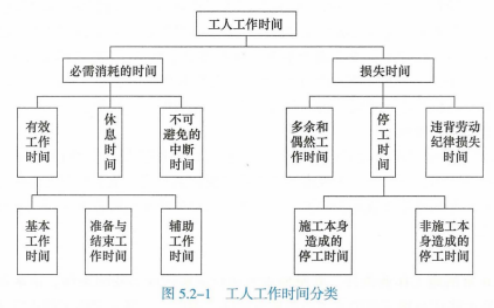

14、【2025·单选题】下列时间消耗中,在编制人工定额时按损失时间考虑的是( )。
A.因施工工艺特点造成的工作中断时间
B.抹灰工修补偶然堵漏墙洞消耗的时间
C.工人恢复体力所必需的短暂休息时间
D.劳动工具和劳动对象的
参考解析:A选项错误,因施工工艺特点造成的工作中断时间属于不可避免的中断时间,属于必需消耗的工作时间;
B选项正确,抹灰工不得不补上偶然遗留的墙洞属于多余和偶然工作的时间,属于损失时间;
C选项错误,工人恢复体力所必需的短暂休息时间属于休息时间,属于必需消耗的工作时间;
D选项错误,劳动工具和劳动对象的准备时间属于有效工作时间,是必需消耗的工作时间。
15、【2024·单选题】编制施工机械台班消耗定额时对于筑路机在工作区末端调头所消耗的时间,应归为施工机械工作时间中的( )。
A.有效工作时间
B.不可避免的无负荷工作时间
C.多余工作时间
D.低负荷的工作时间
参考解析:A选项错误,有效工作时间属于必需消耗的时间;
B选项正确,不可避免的无负荷工作时间是指由施工特点和机械结构特点造成的机械无负荷工作时间。例如筑路机在工作区末端调头等,属于此项工作时间消耗;
DC选项错误,属于损失时间。

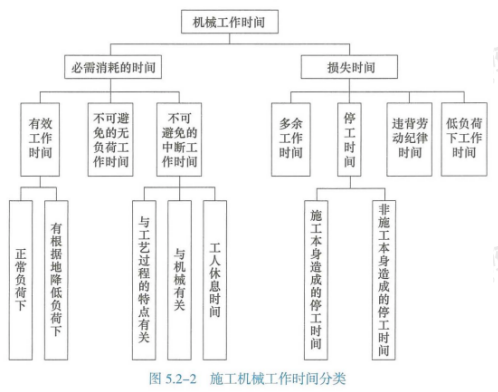

16、【2024·单选题】下列施工机械工作时间中,属于消耗定额中必需消耗的时间的是( )。
A.与工艺特点有关的不可避免的中断工作时间
B.施工组织不善造成机械低效率的工作时间
C.工人的错误操作造成机械低负荷的工作时间
D.因特殊气候造成机械被迫降低负荷的工作时间
参考解析:
17、【2021·单选题】下列建设工程定额中,分项最细、子目最多的定额是( )。
A.施工定额
B.费用定额
C.概算定额
D.预算定额
参考解析:施工定额是工程建设定额中分项最细、定额子目最多的一种定额,也是建设工程定额中的基础性定额。
18、【2025·单选题】下列时间消耗中,需要在编制施工计划的消耗定额时,计算人材机所需消耗的时间是( )。
A.暴雨造成的停工
B.未及时供给机械燃料造成停工
C.汽车装货时的停车时间
D.因人为过错导致机械低负荷工作时间
参考解析:A选项错误,气候条件引起的停工时间,属于损失的工作时间。
B选项错误,施工组织不善引起的停工时间,属于损失的工作时间。
C选项正确,属于不可避免的中断时间。
D选项错误,人存在过错的原因引起的停工时间,属于损失的工作时间。
19、【2021·单选题】编制材料消耗定额时,材料消耗量包括直接使用在工程上的材料净用量和( )。
A.在施工现场内运输及保管过程中不可避免的损耗
B.从供应地运输到施工现场及操作过程中不可避免的废料和损耗
C.在施工现场内运输及操作过程中不可避免的废料和损耗
D.从供应地运输到施工现场过程中不可避免的损耗
参考解析:A选项错误,不包含保管过程中的损耗;
BD选项错误,不包括供应地道施工现场的运输损耗;
C选项正确,编制材料消耗定额,主要包括确定直接使用在工程上的材料净用量和在施工现场内运输及操作过程中的不可避免的废料和损耗。
20、【2025·单选题】施工人员未及时投料所导致的停工时间属于( )。
A.多余工作的工时损失
B.停工时间
C.违背劳动纪律所引起的时间损失
D.不可避免的中断时间
参考解析:B选项正确,停工时间是指工作班内停止工作造成的工时损失。按其性质不同,停工时间可分为施工本身造成的停工时间和非施工本身造成的停工时间两种。施工本身造成的停工时间,是指由于施工组织不善、材料供应不及时、工作面准备工作不充分、工作地点组织不良等情况引起的停工时间。非施工本身造成的停工时间,是指由于水源、电源中断引起的停工时间。施工人员未及时投料导致的停工时间是因为施工组织不善引起的,属于施工本身造成的停工时间。
A选项错误,属于多余和偶然工作时间;
C选项错误,属于损失时间;
D选项错误,属于必需消耗的工作时间。
21、【2023·单选题】下列施工机械消耗时间中,应列入施工机械时间定额的是( )。
A.工人迟到引起的机械停工时间
B.多余工作时间
C.非施工本身造成的停工时间
D.不可避免的无负荷工作时间
参考解析:ABC选项错误,施工机械工作时间也可分为必需消耗的时间和损失时间两大类。
D选项正确,必需消耗的时间,包括有效工作时间、不可避免的无负荷工作时间和不可避免的中断工作时间三项。
22、【2024·多选题】编制材料定额时,计算周转性材料消耗量通常应考虑的因素有( )。
A.第一次制造时的材料消耗量
B.每周转使用一次的材料损耗量
C.周转使用的次数
D.周转一次的辅助材料消耗量
E.周转材料的最终回收量及折价
参考解析:周转性材料消耗一般与下列因素有关:
①第一次制造时的材料消耗(一次使用量)(A选项正确);
②每周转使用一次材料的损耗(第二次使用时需要补充)(B选项正确,D选项错误);
③周转使用次数(C选项正确);
④周转材料的最终回收及其回收折价(E选项正确)。
23、【2025·多选题】编制施工定额过程中,应列入人工定额的有( )。
A.供电中断造成的停工时间
B.材料供应不及时造成的停工时间
C.准备和结束工作时间
D.辅助工作时间
E.与施工工艺有关的不可避免的中断时间
参考解析:AB属于损失时间。
24、【2021·多选题】根据材料使用性质、用途和用量大小划分,材料消耗定额指标的组成有( )。
A.主要材料
B.辅助材料
C.周转性材料
D.零星材料
E.废弃材料
参考解析:ABCD选项错误,按其使用性质、用途和用量大小不同,材料可划分为四类:
(1)主要材料,是指直接构成工程实体的材料。
(2)辅助材料,是指直接构成工程实体,但比重较小的材料。
(3)周转性材料,又称工具性材料,是指施工中多次使用但并不构成工程实体的材料,如模板、脚手架等。
(4)零星材料,指用量小,价值不大,不便计算的次要材料,可用估算法计算。
E选项错误,废弃材料不属于材料消耗定额指标的组成。
25、【2023·多选题】编制人工定额时,施工作业定额时间包括( )。
A.基本工作时间
B.工序间的间歇时间
C.辅助工作时间
D.准备与结束的时间
E.不可避免的中断时间
参考解析:
