您现在的位置:233网校 >二级建造师 > 建设工程施工管理辅导 > 建设工程施工管理历年真题

2024年二建《施工管理》真题及答案(6.1B卷)

第2题 多项选择题 (每题2分,共20题,共40分)

61、施工总承包单位按合同约定选定分包单位后,项目监理机构根据施工总承包单位报送的分包单位资格报审表及相关资料审查的内容有(  )。

A.企业资质等级证书

B.类似工程业绩

C.专职管理人员资格

D.专项施工方案

E.安全生产许可文件

参考答案:A,B,C,E

参考解析:项目监理机构将会审查施工分包单位以下内容:
①营业执照、企业资质等级证书;
②安全生产许可文件;
③类似工程业绩;
④专职管理人员和特种作业人员资格。

62、工程项目交付使用前,建设单位在生产准备阶段需要进行的工作有(  )。

A.落实原材料和燃料来源

B.准备必要的施工图纸

C.组织生产人员参加设备安装调试工作

D.完成施工水电气等接通工作

E.组织单位工程预验

参考答案:A,C

参考解析:根据工程项目种类不同,生产准备工作内容会存在差异。但一般应包括以下内容:
①组建生产管理机构,制定生产管理制度;
②招聘和培训生产人员,组织生产人员参加设备安装、调试和工程验收工作;
③落实原材料、协作产品、燃料、水、电、气等来源和其他需协作配合的条件,并组织工装、器具、备品、备件等制造或订货等。

63、在施工项目部编制的责任矩阵图中,任务执行者在项目管理中的角色有(  )。

A.负责人

B.授权人

C.监理人

D.参与者

E.审核者

参考答案:A,D,E

参考解析:任务执行者在项目管理中通常有三种角色:①负责人(Principal); ②支持者或参与者(Support);③审核者(Review)

64、建设工程施工组织设计的编制依据有(  )。

A.工程设计文件

B.施工合同文件

C.监理实施细则

D.工程地质条件

E.施工平面布置图

参考答案:A,B,D

参考解析:施工组织设计的编制依据有:①工程建设有关法律法规及政策;②工程建设标准和技术经济指标;③工程设计文件;④工程招标投标文件或施工合同文件;⑤工程现场条件,工程地质及水文地质、气象等自然条件;⑥与工程有关的资源供应情况;⑦施工单位的生产能力、机具设备状况及技术水平等。

65、招标中,投标人资格预审可分为初步审查和详细审查两个环节,其中初步审查的内容有(  )。

A.申请人名称是否与资质证书一致

B.联合体申请人是否已提交联合体协议书

C.资格预审申请文件证明材料是否齐全

D.类似工程业绩是否符合招标要求的条件

E.资格预审申请文件格式是否符合要求

参考答案:A,B,C,E

参考解析:初步审查标准通常包括:申请人名称是否与营业执照、资质证书及安全生产许可证一致;申请函是否有法定代表人或其委托代理人签字并加盖单位章;申请文件格式是否符合要求;联合体申请人是否提交联合体协议书并明确联合体牵头人;资格预审申请文件证明材料是否齐全有效等。申请人只要有一项因素不符合审查标准的,就不能通过资格预审。

66、某施工设计项目采用不平衡报价法报价时,可采用较低报价的分部工程有(  )。

A.后期施工的装饰装修工程

B.业主可能取消的分部工程

C.前期施工的分部工程

D.施工难度大的分部工程

E.预计工程量会增加的分部工程

参考答案:A,B

参考解析:不平衡报价法是指在不影响工程总报价的前提下 通过调整内部各个项目的报价,以达到既不提高总报价、不影响中标,又能在结算时得到更理想收益的报价方法 不平衡报价法适用于以下几种情况:
(1)能够早日结算的项目(如前期措施费、基础工程、土石方工程等)可以适当提高报价,以利于资金周转,提高资金时间价值。后期工程项目(如设备安装、装饰工程等)的报价可适当降低
(2)经过工程量核算, 预计今后工程量会增加的项目,适当提高单价,这样在最终结算时可多盈利;而对于将来工程量有可能减少的项目,适当降低单价,这样在工程结算时不会有太大损失。

67、下列成本加酬金合同中,降低成本的有(  )。

A.成本加固定酬金合同

B.成本加固定百分比酬金合同

C.成本加浮动酬金合同

D.目标成本加固定酬金合同

E.目标成本加奖罚合同

参考答案:C,E

参考解析:选项A错误,成本加固定酬金合同虽不能鼓励施工单位关心降低直接成本,但从尽快获得全部酬金、减少管理投入出发,施工单位会关心缩短工期。
选项B错误,成本加固定百分比酬金合同施工单位可获得的酬金将随着直接成本的增加而增加。因此,这种合同虽在签订时简单易行,但不能激励施工单位缩短工期和降低成本。
选项C正确,成本加浮动酬金合同通常会规定,当实际成本超支而减少酬金时,以原定的基本酬金额为减少的最高限额。从理论上讲,这种合同形式对双方都没有太大风险,且又能促使施工单位关心成本降低和缩短工期。
选项D错误,无此类合同。
选项E正确,目标成本加奖罚合同可另行约定工期奖罚计算办法。有利于鼓励施工单位降低成本和缩短工期,建设单位和施工单位都不会承担太大风险。

68、施工承包人在向监理人报送的工程质量保证措施文件中应包括的内容有(  )。

A.质量检查机构的组织

B.质量检查程序

C.质量检查人员的组成

D.质量检测报告

E.质量检查实施细则

参考答案:A,B,C,E

参考解析:在合同约定期限内,提交工程质量保证措施文件,包括质量检查机构的组织和岗位责任、质检人员的组成、质量检查程序和实施细则等,报送监理人审批。

69、根据《标准施工招标文件》,承包人向监理人提交的竣工付款申请单中应包括的内容有(  )。

A.竣工结算合同总价

B.已支付承包人的工程价款

C.应支付的最终结清付款金额

D.应扣留的质量保证金

E.应支付的竣工付款金额

参考答案:A,B,D,E

参考解析:竣工付款申请单应包括下列内容:竣工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量保证金、应支付的竣工付款金额。

70、下列建设工程施工过程发生的损失中,属于建筑工程一切险承保范围的(  ) 。

A.非人为火灾事故造成的损失

B.工艺不善引发事故造成的损失

C.设计错误造成的损失

D.货物盘点时发生的盘亏损失

E.工地库房被盗造成的损失

参考答案:A,B,E

参考解析:物质损失部分的保险责任主要有保险单中列明的各种自然灾害和意外事故,如洪水、风暴、水灾、暴雨、地陷、冰雹、雷电、火灾、爆炸等多项,同时还承保盗窃、工人或技术人员过失等人为风险,以及原材料缺陷或工艺不善引起的事故。此外,还可在基本保险责任项下附加特别保险条款,以利于被保险人全面转移风险。
建筑工程一切险保单中的除外责任通常包括:
①设计错误引起的损失和费用;
②自然磨损、内在或潜在缺陷、物质本身变化、自燃、自热、氧化、锈蚀、渗漏、 鼠咬、虫蛀、大气(气候或气温)变化、正常水位变化或其他渐变原因造成的保险财产自身的损失和费用;
③因原材料缺陷或工艺不善引起的保险财产本身的损失以及为换置,修理或矫正这些缺点错误所支付的费用;
④非外力引起的机械或电气装置损坏,或施工用机具、设备、机械装置失灵造成的本身损失;
⑤维修保养或正常检修的费用;
⑥档案、文件、账簿、票据、现金、各种有价证券、图表资料及包装物料的损失;
⑦货物盘点时发现的盘亏损失;
⑧领有公共运输行驶执照的,或已由其他保险予以保障的车辆、船舶和飞机的损失;
⑨在保险单保险期限终止前,被保险财产中已由工程所有人签发完工验收证书或验收合格或实际占有或使用或接收的部分。

71、进行施工风险识别时,可采用的方法有(  )。

A.财务报表法

B.初始清单法

C.决策树法

D.盈亏平衡分析法

E.流程图法

参考答案:A,B,E

参考解析:施工风险识别可采用专家调查法、财务报表法、初始清单法、流程图法、统计资料法等方法。

72、建设工程组织固定节拍流水施工的特点有(  )。

A.相邻施工过程的流水步距相等

B.专业工作队数等于施工过程数

C.各施工段的流水节拍不全相等

D.施工段之间可能有空闲时间

E.各专业工作队能够连续作业

参考答案:A,B,E

参考解析:等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。是一种最理想的流水施工方式,具有以下特点
①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;
④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

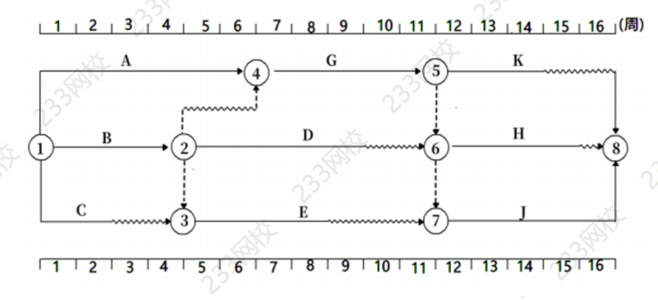

73、某工程的双代号网络时标计划如下图所示,图中显示的正确信息有(  )

A.工作A属于关键工作

B.工作D的总时差为3周

C.工作G的自由时差为2周

D.工作C的自由时差为2周

E.工作K的总时差等于自由时差

参考答案:A,D,E

参考解析:选项A正确,关键线路为A→G→J,所以A为关键工作;
选项B错误,工作D的总时差为2(线路1-2-6-7-8,D工作的总时差只有D工作的波形线2周);
选项C错误 ,工作G的自由时差为0(根据图中可知G工作无波形线,故自由时差为0);
选项D正确,工作C的自由时差为2;
选项E正确,工作K的总时差等于自由时差等于2。

74、下列方法中可用来工程项目整体结构分析比较实际进度与计划进度的有(  )。

A.横道图比较法

B.前锋线比较法

C.动态比率比较法

D.S曲线比较法

E.流程图比较法

参考答案:B,D

参考解析:实际进度与计划进度比较是施工进度控制的主要环节。常用的比较方法有:横道图比较法、S曲线比较法和前锋线比较法等。
但是横道图比较法只能做局部的偏差分析比较,故不是正确选项。
横道图比较法在施工进度计划执行过程中,只需将检查收集的实际进度数据加工整理后直接以横道线形式平行绘制于原计划横道线下方,即可形象直观地反映各项工作的实际进度、计划进度及其偏差情况。

75、施工质量计划的编制依据有(  )。

A.政府工程质量监督方案

B.施工作业指导书

C.企业质量手册

D.监理实施细则

E.项目质量目标

参考答案:C,E

参考解析:施工质量计划应根据企业的质量手册和项目质量目标来编制。

76、按照现代企业管理理念,施工责任成本通常具备的条件有(  )。

A.可考核性

B.可耦合性

C.可预计性

D.可控制性

E.可计量性

参考答案:A,C,D,E

参考解析:通常而言,责任成本具有四个条件:
①可考核性,责任中心能够实时考核责任成本的执行过程及结果;
②可预计性,责任中心能够知晓责任成本的发生与发展;
③可计量性,责任中心能够计量责任成本的大小;
④可控制性,责任中心能够有效调节、控制责任成本。

77、采用平衡积分卡法考核施工成本管理绩效的优点有(  )。

A.能够提高考核准确性

B.能够实现短期灵活考核

C.能够提高管理效率

D.能够促进长期发展

E.能够激发个体积极性

参考答案:A,C,D,E

参考解析:平衡积分卡的优点如下:
①提高考核准确性。平衡积分卡可以帮助企业从多个维度综合考核成本管理绩效,更全面地反映企业的整体情况。
②提高管理效率。平衡积分卡将战略目标分解为具体可测的绩效指标,并借助图表展示目标和指标,使考核结果更加直观易懂,更易于指导实际操作。
③促进长期发展。平衡积分卡充分考虑了企业的长期效益,并通过四个维度与短期效益相结合,有助于企业长期发展。
④激发个体积极性。平衡积分卡为员工提供了直观的激励机制,促进员工参与目标制定和完成任务的积极性。

78、对于专业分包单位实施的危险性较大的分部分工程,由该专业分包单位编制的专项施工方案应由(  )共同审核签字并加盖单位公章后,方可报送项目监理机构。

A.建设单位项目负责人

B.总承包单位技术负责人

C.专业分包项目技术负责人

D.专业分包单位技术负责人

E.总承包单位项目负责人

参考答案:B,D

参考解析:危险性较大的分部分项工程实行分包并由分包单位编制分项施工方案的,专项施工方案应由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。

79、根据《建筑工程绿色施工规范》,建设单位的绿色施工职责有(  )。

A.审查绿色施工组织设计

B.组织绿色施工的实施

C.提供绿色施工所需资金保障

D.编制绿色施工专项方案

E.建立绿色施工协调机制

参考答案:C,E

参考解析:建设单位绿色施工职责:
(1)在编制工程概算和招标文件时,应明确绿色施工的要求,并提供包括场地、环境、工期、资金等方面的条件保障。
(2)应向施工单位提供建设工程绿色施工的设计文件、产品要求等相关资料,保证资料的真实性和完整性。
(3)应建立建设工程绿色施工的协调机制。

80、根据《建设工程文件归档规范》,施工单位必须归档保存的施工技术文件有(  )。

A.施工日志

B.工程竣工验收报告

C.图纸会审记录

D.设计变更通知单

E.工程洽商记录

参考答案:C,D,E

参考解析:施工技术文件有:图纸会审记录、设计变更通知单、工程洽商记录(技术核定单)。
施工日志属于施工管理文件;工程竣工验收报告属于竣工验收与备案文件。

备考推荐233网校APP提供二建章节练习、历年真题、模拟试题、每日一练、易错题、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


报考:】【】【】【

考点:】【】【】【

刷题:】【】【】【 |

二级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
