2021年二建《施工管理》真题及答案(5.22)

2021年二级建造师《建设工程施工管理》真题及答案(5.22)

插入模块

第1题 单项选择题 (每题1分,共70题,共70分)

1、某项目因资金缺乏导致总体进度延误,项目经理部采取尽快落实资金解决此问题,该措施属于项目目标控制的(   )。

A.管理措施

B.组织措施

C.经济措施

D.技术措施

参考答案:C

参考解析:选项A错误,项目目标控制的措施包括组织措施、技 术措施、经济措施、合同措施。
选项B错误,组织措施。包括建立健全组织机构和规章制度,配备相应管理人员并明确岗位职责分工;完善沟通机制和工作流程,促进各参建单位、各职能部门间协同工作;强化动态控制中的激励,调动和发挥员工实现项目目标的积极性和创造性;建立施工项目目标控制工作考评机制,通过绩效考核实现持续改进等。
选项C正确,经济措施。明确施工责任成本,落实加快施工进度所需资金,完善施工成本节约奖励措施,对工程变更方案进行技术经济分析,及时办理工程价款结算和支付手续等。

选项D错误,技术措施。需要结合施工项目目标控制需求和工程特点,编制施工组织设计、施工方案并对其技术可行性进行审查、论证;改进施工方法和施工工艺,采用更先进的施工机具;采用新技术、新材料、新工艺、新设备等"四新"技术并组织专家论证其可靠性和适用性等。还要在整个项目实施过程中,采用工程网络计划技术、价值工程、挣值分析等方法和数字化、智能化技术等进行动态控制。

 过期考点 2、应用动态控制原理控制施工进度的核心是(   )。

A.定期比较计划值和实际值,并采取纠偏措施

B.针对目标影响因素采取有效的预防措施

C.对进度目标由粗到细进行逐层分解

D.按照进度控制的要求,收集施工进度实际值

参考答案:A

参考解析:项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取纠偏措施。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

 过期考点 3、施工顺序的安排属于工程项目施工组织设计基本内容中的(   )。

A.施工进度计划

B.施工平面图

C.施工部署和施工方案

D.工程概况

参考答案:C

参考解析:选项A错误,施工进度计划反映了最佳施工方案在时间上的安排,采用计划的形式,使工期、成本、资源等方面,通过计算和调整达到优化配置,符合项目目标的要求。使工序有序地进行,使工期、成本、资源等通过优化调整达到既定目标,在此基础上编制相应的人力和时间安排计划、资源需求计划和施工准备计划。
选项B错误,施工平面图是施工方案及施工进度计划在空间上的全面安排。 选项C正确,施工部署及施工方案是对施工进行全面部署施工任务,合理安排施工顺序,确定主要工程的施工方案。
选项D错误,工程概况:
(1)本项目的性质、规模、建设地点、结构特点、建设期限、分批交付使用的条件、合同条件。
(2)本地区地形、地质、水文和气象情况。
(3)施工力量、劳动力、机具、材料、构件等资源供应情况。
(4)施工环境及施工条件等。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

 过期考点 4、关于编制项目管理工作任务分工的说法,正确的是(   )。

A.项目各参与方应编制统—的项目管理任务分工表

B.首先要明确项目经理的工作任务

C.已经确定的工作任务表在项目实施过程中不能调整

D.需要明确各工作部门的工作任务

参考答案:D

参考解析:选项A错误,业主方和项目各参与方,如设计单位、施工单位、供货单位和工程管理咨询单位等都有各自的项目管理的任务,上述各方都应该编制各自的项目管理任务分工表。
选项B错误,为了编制项目管理任务分工表,首先应对项目实施的各阶段的费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解。
选项C错误,在项目的进展过程中,应视必要性对工作任务分工表进行调整。
选项D正确,在项目管理任务分解的基础上确定项目经理和费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理及组织与协调等主管工作部门或主管人员的工作任务。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

 过期考点 5、下列组织工具中,可以用来对项目的结构进行逐层分解,反映组成该项目的所有工作任务的是(   )。

A.组织结构图

B.项目结构图

C.工作流程图

D.合同结构图

参考答案:B

参考解析:项目结构图通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

 过期考点 6、建设单位编制年度投资计划时,通常所依据的建设工程定额是(   )。

A.概算指标

B.预算定额

C.劳动定额

D.投资估算指标

参考答案:A

参考解析:选项A正确,概算指标是概算定额的扩大与合并,它是以整个建筑物和构筑物为对象,以更为扩大的计量单位来编制的。概算指标的设定和初步设计的深度相适应,是设计单位编制设计概算或建设单位编制年度投资计划的依据,也可作为编制估算指标的基础。
选项B错误,预算定额是以建筑物或构筑物各个分部分项工程为对象编制的定额。预算定额是以施工定额为基础综合扩大编制的,同时也是编制概算定额的基础。
选项C错误,人工定额,也称劳动定额,是指在正常的施工技术和组织条件下,完成单位合格产品所必需的人工消耗量标准。
选项D错误,投资估算指标是在项目建议书和可行性研究阶段编制投资估算、计算投资需要量时使用的一种指标,是合理确定建设工程项目投资的基础。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

 过期考点 7、在工程项目开工前,施工质量监督机构进行第一次现场质量监督的重点是(   )。

A.主要原材料的质量

B.施工作业面的施工质量

C.参与工程建设各方主体的质量行为

D.重要部位和关键工序的施工质量

参考答案:C

参考解析:第一次的监督检查工作。检查的重点是参与工程建设各方主体的质量行为。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

 过期考点 8、下列施工合同风险中,属于管理类的是(   )。

A.合同主体的资信和能力风险

B.对现场环境调查和预测的风险

C.项目周边居民或单位的干预、抗议风险

D.合同依据的法律环境变化的风险

参考答案:B

参考解析:管理风险:
(1)对环境调查和预测的风险。对现场和周围环境条件缺乏足够全面和深入的调查,对影响投标报价的风险、意外事件和其他情况的资料缺乏足够的了解和预测。
(2)合同条款不严密、错误、二义性,工程范围和标准存在不确定性。
(3)承包商投标策略错误,错误地理解业主意图和招标文件,导致实施方案错误、报价失误等。
(4)承包商的技术设计、施工方案、施工计划和组织措施存在缺陷和漏洞,计划不周。
(5)实施控制过程中的风险。
选项A、C属于项目组织成员资信和能力风险。选项D属于项目外界环境风险。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

9、某招标工程采用单价合同,如投标书中出现明显的总价和单价的计算结果不一致时,正确的做法是(   )。

A.分别调整单价和总价

B.以单价为准调整总价

C.按市场价调整单价

D.以总价为准调整单价

参考答案:B

参考解析:已标价工程量清单有计算错误的,总价金额与依据单价计算出的结果不一致时,以单价金额为准修正总价,单价金额小数点有明显错误的除外。

10、下列工程测量放线成果中,应由施工单位建立的是(   )。

A.测设控制网

B.原始坐标点

C.基准线

D.标高基准点

参考答案:A

参考解析:承包人依据监理人提供的测量基准点、基准线和水准点及其书面资料,根据国家测绘基准、测绘系统和工程测量技术规范及合同中对工程精度的要求,测设施工控制网,并将施工控制网点的资料报送监理人审批。

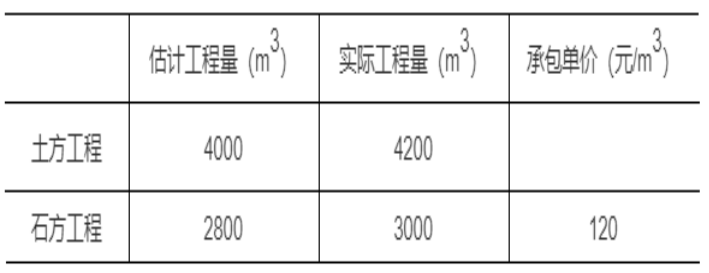

11、某土石方工程实行混合计价,其中土方工程实行总价包干,包干价14万元;石方工程实行单价合同,相关的工程量和价格资料如下表,则该工程结算价款为(   )万元。

A.50.0

B.47.6

C.48.3

D.50.7

参考答案:A

参考解析:土方工程实行总价包干,所以不管发生什么价格都是14万元,石方工程实行单价合同,单价合同以实际完成的工程量进行结算。
工程结算价款=14+3000*120/10000=50万元

 过期考点 12、关于建设工程索赔的说法。正确的是(   )。

A.导致索赔的事件必须是对方的过错,索赔才能成立

B.只要对方存在过错,不管是否造成损失,索赔都能成立

C.未按照合同规定的程序提交索赔报告,索赔不能成立

D.只要索赔事件的事实存在,在合同有效期内任何时候提出索赔都能成立

参考答案:C

参考解析:索赔的成立,应该同时具备以下三个前提条件:
(1)与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失。
(2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任。
(3)承包人按合同规定的程序和时间提交索赔意向通知和索赔报告。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

13、下列工作逻辑关系表达图中,表示“工作A和工作B都完成后再进行工作C、工作D”逻辑关系的是(   )。

A.

B.

C.

D.

参考答案:D

参考解析:选项A错误,A工作完成后开始B、C工作,B、C完成后开始D工作。
选项B错误,A完成后开始B工作,A、B都完成后开始C工作,B、C都完成后开始D工作。
选项C错误,A完成后开始C工作,A、C都完成后开始B工作,B、C都完成后开始D工作。
选项D正确,A、B完成后开始D、C工作。

 过期考点 14、建筑安装工程费用的构成中,社会保险费的计算基础是(   )。

A.定额机械费+定额人工费

B.企业管理费

C.定额人工费

D.实际人工费

参考答案:C

参考解析:社会保险费和住房公积金应以定额人工费为计算基础,根据工程所在地省、自治区、 直辖市或行业建设主管部门规定费率计算。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

 过期考点 15、根据《建设工程质量管理条例》,监理工程师对建设工程实施监理采取的主要形式是(   )。

A.旁站、验收和平行检验

B.旁站、验收和专检

C.旁站、抽检和专检

D.旁站、巡视和平行检验

参考答案:D

参考解析:监理工程师对建设工程实施监理采取的主要形式是旁站、巡视和平行检验。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

 过期考点 16、根据《建设工程工程量清单计价规范》,工程发包时招标人压缩的工期不得超过定额工期的(   ),否则应在招标文件中明示增加赶工费。

A.10%

B.15%

C.20%

D.30%

参考答案:C

参考解析:工程发包时,招标人应当依据相关工程的工期定额合理计算工期,压缩的工期天数不得超过定额工期的20%,将其量化。超过者,应在中明示增加赶工费用。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

 过期考点 17、关于施工总承包管理模式特点的说法,正确的是(   )。

A.总承包管理单位的招标依赖于完整的施工图

B.业主负责项目总进度计划的编制、控制和协调

C.业主负责所有分包合同交界面的定义

D.各分包单位的各种款项必须通过总承包管理单位支付

参考答案:B

参考解析:选项A错误,对施工总承包管理单位的招标可以不依赖完整的施工图。
选项B正确,施工总进度计划的编制、控制和协调由施工总承包管理单位负责,而项目总进度计划的编制、控制和协调,以及设计、施工 、 供货之间的进度计划协调由业主负责 。
选项C错误,各分包合同交界面的定义由施工总承包管理单位负责,减轻了业主方的工作量。
选项D错误,对各个分包单位的各种款项可以通过施工总承包管理单位支付,也可以由业主直接支付。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

18、工程施工过程中发生索赔事件以后,承包人首先要做的是(   )。

A.提出索赔意向通知

B.提交索赔证据

C.提交索赔报告

D.与监理人进行谈判

参考答案:A

参考解析:承包人应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。承包人未在前述28天内发出索赔意向通知书的,丧失要求追加付款和(或)延长工期的权利;

 过期考点 19、下列项目施工质量管理体系文件中,能够证明各阶段产品质量达到要求的是(   )。

A.质量记录

B.质量手册

C.程序文件

D.质量计划

参考答案:A

参考解析:质量记录是产品质量水平和质量体系中各项质量活动进行及结果的客观反映,是证明各阶段产品质量达到要求和质量体系运行有效的证据。
(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

20、根据《标准施工招标文件》,监理人向承包人作出暂停施工的指示,则暂停施工期间负责保护工程并提供安全保障的主体为(   )。

A.监理人

B.承包人

C.发包人

D.项目管理公司

参考答案:B

参考解析:监理人认为有必要时,可向承包人作出暂停施工的指示,承包人应按监理人指示暂停施工。不论由于何种原因引起的暂停施工,暂停施工期间承包人应负责妥善保护工程并提供安全保障。

备考推荐233网校APP提供二建章节练习、历年真题、模拟试题、每日一练、易错题、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


报考:】【】【】【

考点:】【】【】【

刷题:】【】【】【 |

二级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
