热门考试分类
建筑类知识库
金融类知识库
建筑类知识点
精选知识库
1.3.1 工程项目管理规划
1.3.1 工程项目管理规划

根据《建设工程项目管理规范》GB/T 50326-2017,项目管理规划包括项目管理规划大纲和项目管理实施规划。
1.项目管理规划大纲
项目管理规划大纲是指导项目管理的纲领性文件,对于项目管理工作具有战略性、全局性和宏观性指导作用。
(1)项目管理规划大纲编制程序
①明确项目需求和项目管理范围:
②确定项目管理目标;
③分析项目实施条件,进行项目工作结构分解;
④确定项目管理组织模式、组织结构和职责分工;
⑤规定项目管理措施:
⑥编制项目资源计划:
⑦报送审批。
(2)项目管理规划大纲内容
①项目概况; ②)项目范围管理;③项目管理目标;④)项目管理组织;⑤项目采购与投标管理;项目进度管理;⑦项目质量管理;⑧项目成本管理;⑨项目安全生产管理;绿色建造与环境管理;
(3)项目管理规划大纲文件内容
①项目管理且标和职责规定;
②项目管理程序和方法要求;
③项目管理资源的提供和安排。

施工组织总设计
施工组织总设计

1.施工组织总设计。

施工组织总设计是指以若干单位工程组成的群体工程或特大型工程项目为主要对象编制的施工组织设计。施工组织总设计对整个工程项目施工过程起着统筹规划、重点控制的作用。基本内容包括:工程概况、总体施工部署、施工总进度计划、总体施工准备与主要资源配置计划.主要施工方法和施工总平面布置等。

2.单位工程施工组织设计。

单位工程施工组织设计是指以单位(子单位)工程为主要对象编制的施工组织设计。内容包括:工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方案、施工现场平面布置等。

3.施工方案
施工方案是指以分部(分项)或专项工程为主要对象编制的施工技术与组织方案,用以具体指导分部(分项)或专项工程的施工过程。
内容包括:工程概况、施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求等。

施工组织设计的编制、审批及动态管理
施工组织设计的编制、审批及动态管理

1、施工组织设计的编制和审批
(1)施工组织设计应由项目负责人主持编制,可根据需要分阶段编制和审批。

施工组织设计的编制和审批比较:

2、施工组织设计的动态管理
(1)工程施工过程中发生下列情形时,应及时对施工组织设计进行修改或补充:
①工程设计有重大修改;②有关法律、法规及标准实施、修订和废止;③主要施工方法有重大调整;④主要施工资源配置有重大调整;⑤施工环境有重大改变。
(2)经修改或补充的施工组织设计应重新审批后实施。
(3)工程施工前,应进行施工组织设计的逐级交底。工程施工过程中,应对施工组织设计的执行情况进行检查、分析并适时进行调整。

3.施工合同履行管理
3.施工合同履行管理

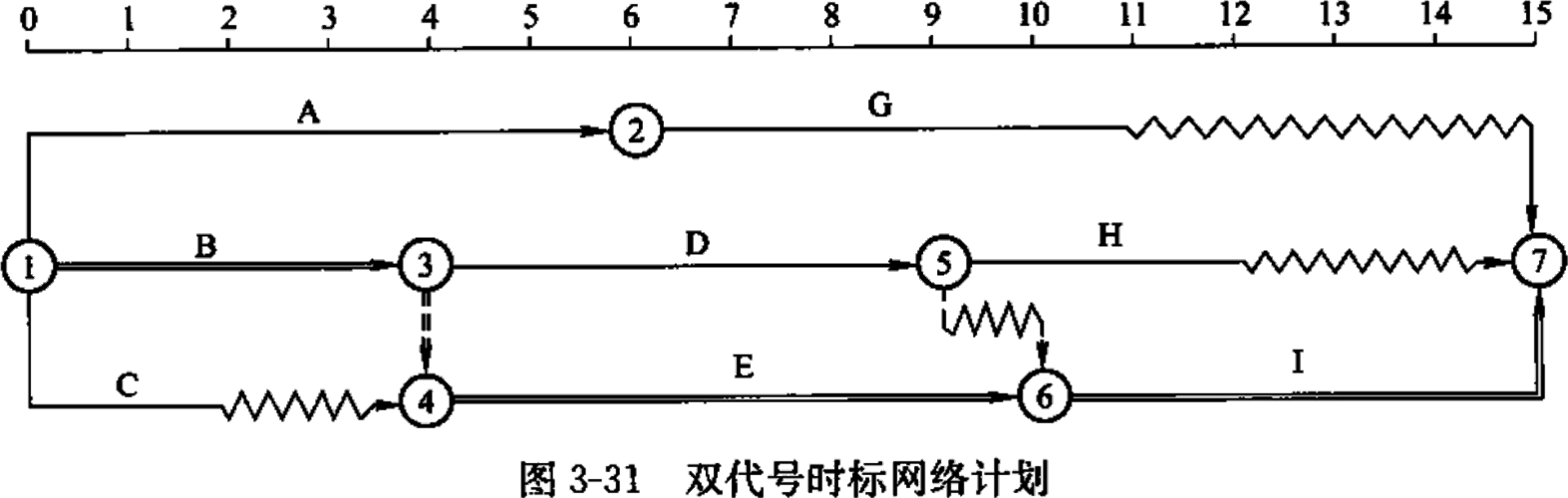

4.3.2 时间参数计算方法
4.3.2 时间参数计算方法

时间参数的概念及其符号

1.工作持续时间 (Di-j)

2.工期 (T)

(1) 计算工期 (Tc) :根据网络图计算出来的工期。

(2) 要求工期 (Tr) ,任务委托人所要求的工期。

(3) 计划工期 (Tp) ,根据要求工期和计算工期所确定的作为实施目标的工期。

当规定了要求工期Tr时, Tp≦Tr

当没有规定要求工期Tr时, Tp= Tc

4.工作的6个时间参数

(1) 最早开始时间 (ES) ,有可能开始的最早时刻。

(2) 最早完成时间 (EF) ,有可能完成的最早时刻。

(3) 最迟开始时间 (LS) ,在不影响整个任务前提下,必须开始的最迟时刻。

(4) 最迟完成时间 (LF) ,在不影响整个任务前提下,必须完成的最迟时刻。

(5) 总时差 (TF) ,在不影响总工期的前提下,该工作可以利用的机动时间。

(6) 自由时差 (FF) ,在不影响其紧后工作最早开始的前提下,该工作可以利用的机动时间

时间参数计算方法:

“六时标注法”

“二时标注法”

10. 2.1 仲裁协议
10. 2.1 仲裁协议

仲裁协议是争议得以提交仲裁解决的前提和基础,既是取得仲裁管辖权并排斥司 法管辖权的依据,也是仲裁裁决得以作出和执行的根据。

1.仲裁协议的概念和特征

2.仲裁协议的内容

仲裁协议应当具有下列内容:①请求仲裁的意思表示;②仲裁事项;③选定的仲裁委员会。这三项内容必须同时具备,仲裁协议才能有效。

1)请求仲裁的意思表示

2)仲裁事项

3)选定的仲裁委员会

4)仲裁地点

3.仲裁协议的效力

1)仲裁协议对当事人的效力

2)仲裁协议对仲裁机构的效力

3)仲裁协议对法院的效力

4)仲裁协议的独立性

5)仲裁协议效力的确认

精选知识库
7.2.2.施工现场文明施工要求
7.2.2.施工现场文明施工要求

文明施工是指在工程施工生产过程中,按照规定采取措施,保障施工现场作业环境,维护施工人员身体健康,并有效减少对周边环境影响的施工活动。

2. 文明施工管理目标及工作要求

2)文明施工管理理念

(1)企业社会责任理念。

(2)精益管理理念。

(3)“8S”管理理念

“5S”:整理整顿清扫 清洁、素养

“6S”:安全

“8S”:节约学习

2)安全文明施工费

建设单位应及时足额向施工单位支付安全文明施工费,为施工单位采取完善的安全文明施工措施提供资金保证。

施工单位做到专款专用,确保按投标报价及相关标准要求投入,施工合同和实施过程中的费用核查情况是安全文明措施费的结算依据

3)文明施工具体要求

项目名称

具体要求

现场围挡

采用封闭围挡,高度不小于1.8m

五牌一图

工程概况、管理人员名单及监督电话、安全生产、文明施工、消防保卫五牌;施工现场总平面图

材料堆放

(1)材料构件等堆放时,悬挂有名称、品种、规格等标牌;

(2)水泥和其他易飞扬细颗粒建筑材料应密闭存放或采取覆盖等措施;

(3)易燃、易爆和有毒有害物品分类存放

现场防火

消防器材配置合理,符合消防要求

垃圾清运

施工现场应设置密闭式垃圾站,施工垃圾、生活垃圾应分类存放。施工垃圾必须采用相应容器或管道运输

7.1.2.绿色施工措施
7.1.2.绿色施工措施

1. 绿色施工管理措施

1)绿色施工组织设计和绿色施工方案

绿色施工方案应在施工组织设计中独立成章,并按有关规定进行审批。

内容包括:四节一环保

2)人员安全与健康管理

3)设备材料管理

4)用能用水管理

5)排放和减量化管理

每万平方米住宅建筑的建筑垃圾不宜超过400t。(文明施工处的要求是300,注意不同。)

6)环境监测管理

2.绿色施工技术措施

1)节材与材料资源利用

1结构材料利用。推广使用高强钢筋和高性能混凝土;推广使用预拌混凝土和商品砂浆;推广钢筋专业化加工和配送。

(2)围护材料利用。

(3)装饰装修材料利用。采用非木质的新材料或人造板材代替木质板材;木制品及木装饰用料、玻璃等各类板材等宜在工厂采购或定制。

(4)周转材料利用。应选用耐用、维护与拆卸方便的周转材料和机具。

(5)节材措施。鼓励就地取材,施工现场500km以内生产的建筑材料用量占建筑材料总重量的70%以上,宜优先选用获得绿色建材评价认证标识的建筑材料和产品。

6.3.1.专项施工方案编制与报审
6.3.1.专项施工方案编制与报审

1.专项施工方案编制对象

《建设工程安全生产管理条例》规定,对下列达到一定规模的危险性较大的分部分项工程,施工单位应编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督:①基坑支护与降水工程;②土方开挖工程;③模板工程;④起重吊装工程;⑤脚手架工程;⑥拆除、爆破工程;⑦国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。

2.专项施工方案内容

专项施工方案的主要内容应包括:

(1)工程概况。包括危险性较大的分部分项工程概况和特点、施工平面布置、施工要求和技术保证条件。

(2)编制依据。包括相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等。

(3)施工计划。包括施工进度计划、材料与设备计划。

(4)施工工艺技术。包括技术参数、工艺流程、施工方法、操作要求、检查要求等。

(5)施工安全保证措施。包括组织保障措施、技术措施、监测监控措施等。

(6)施工管理及作业人员配备和分工。包括施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等。

(7)验收要求。包括验收标准、验收程序、验收内容、验收人员等。

(8)应急处置措施。

(9)计算书及相关施工图纸。

3.专项施工方案编制和审查程序

(1)专项施工方案编制。

施工单位应在危险性较大的分部分项工程施工前,组织工程技术人员编制专项施工方案。

实行施工总承包的,专项施工方案应由施工总承包单位组织编制。危险性较大的分部分项工程实行分包的,专项施工方案可由相关专业分包单位组织编制

(2)专项施工方案专家论证。

对于超过一定规模的危险性较大的分部分项工程,施工单位应组织召开专家论证会对专项施工方案进行论证。实行施工总承包的,由施工总承包单位组织召开专家论证会

专家论证会后,应形成论证报告,对专项施工方案提出通过(自行修改完善)、修改后通过(修改内容须告知专家)或者不通过的(重新组织论证)一致意见。专家对论证报告负责并签字确认。

(3)专项施工方案的审批。

专项施工方案应由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

危险性较大的分部分项工程实行分包并由分包单位编制专项施工方案的,专项施工方案应由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。

施工成本纠偏措施
施工成本纠偏措施

1)组织措施(含管理措施)

名称

总结

内容

组织

措施

人、部门、任务分工、工作流程、管理职能分工

⑴ 实行项目经理责任制

⑵ 落实成本管理的组织机构和

⑶ 明确成本管理人员的任务和职能分工、权力和责任

⑷ 编制成本控制工作计划,确定合理工作流程

⑸ 生产要素优化配置、合理使用、动态管理

组织措施是其他措施的前提和保障。

2)技术措施

名称

总结

内容

技术

措施

设计

方案

材料

机械

⑴ 进行技术经济分析,确定最佳的施工方案

⑵ 通过代用、改变配合比、使用添加剂等方法降低材料消耗的费用;

⑶ 确定最合适的施工机械、设备使用方案

⑷ 结合施工组织设计和自然条件,降低材料的库存成本和运输成本;

⑸ 应用先进的施工技术,新材料和先进机械设备。

3)经济措施

名称

总结

内容

经济

措施

资金

资源

激励

签证

⑴ 编制资金使用计划;

⑵ 对成本管理目标进行风险分析,并制定防范性对策(重点★★★★);

严控各项开支,及时记录、收集、整理、核算实际支出;

⑷ 工程变更及时落实业主方签证并结算工程款。

4. 合同措施

名称

总结

内容

合同

措施

合同

索赔

⑴ 分析合同中索赔条款;加强合同管理

索赔

5.5.2.施工成本管理绩效考核
5.5.2.施工成本管理绩效考核

施工成本管理绩效考核是指在施工项目实施过程中或项目完成后,对各级单位施工成本管理的成绩或失误进行总结与评价,考核成本降低的实际成果和成本指标完成情况的过程。通过成本考核,给予责任者相应的奖励或惩罚。

1.施工成本管理绩效考核的内容

(1)企业对项目成本的考核包括对施工成本目标(降低额)完成情况的考核和成本管理工作业绩的考核。

(2)企业对项目管理机构可控责任成本的考核包括:

①项目成本目标和阶段成本目标完成情况;

②建立以项目经理为核心的成本管理责任制的落实情况;

③成本计划的编制和落实情况;

④对各部门、各施工队和班组责任成本的检查和考核情况;

⑤在成本管理中贯彻责权利相结合原则的执行情况。

2.施工成本管理绩效考核指标

1)企业的项目成本考核指标(降低额+降低率)

项目施工成本降低额=项目施工合同成本一项目实际施工成本

项目施工成本降低率=项目施工成本降低额/项目施工合同成本×100%

2)项目管理机构可控责任成本考核指标(降低额+降低率)

(1)项目经理责任目标总成本降低额和降低率。

(2)施工责任目标成本实际降低额和降低率。

(3)施工计划成本实际降低额和降低率。

3)项目经理对所属各部门、各施工队和班组的考核

3.施工成本管理绩效考核方法

方法

适用

特点

关键绩效指标

定量化

周期短

优点:明确管理焦点;提高管理成效;客观;

缺点:指标难定;范围有限;实施困难

360°反馈法

定性

良好团队文化

优点:提高准确性;促进个体发展;增强部门合作;

缺点:指时间成本高;标准不明确;负面影响

PDCA循环法

需要周期性考核

优点:提高管理成效;增强部门合作;

缺点:投入成本高;过于强调计划性

方法

适用

特点

平衡积分卡

定量化

周期长

维度:财务绩效指标;客户满意度指标;内部流程效率指标;学习与成长方面的指标

优点:提高考核准确性;提高管理效率;促进长期发展;激发个体积极性

缺点:实施难度大且缺乏弹性;实施周期长;

目标管理法

定量化

明确成本管理目标

优点:提高管理成效;提高考核客观性;考核成本低;激发个体积极性;增强部门协作

缺点:目标设定难度大且协调成本高;缺乏过程管理

施工成本计划的编制方法
施工成本计划的编制方法

1)按成本组成编制施工成本计划的方法

2024102009114686145734_施工成本计划

2)按项目结构编制施工成本计划的方法

2024102009114686145734_施工成本计划

在编制成本支出计划时,要在项目总体层面上考虑总的预备费,也要在主要分项工程中安排适当的不可预见费,避免在具体编制成本计划时,可能发生个别单位工程或工程量表中某项内容的工程量计算有较大出人,偏离原来计划成本。

3)按工程实施阶段编制施工成本计划的方法

按工程实施阶段编制施工成本计划的步骤如下:

(1)编制工程项目施工进度时标网络计划

(2)在时标网络计划中按时间(月或旬)编制成本支出计划

(3)计算规定时间t计划累计支出的成本额。

(4)按各规定时间的Q值,即可绘制S曲线。

最近更新
公称直径大于50mm的塑料管道穿越防火墙时,为何必须设置阻火圈或阻火包带?其失效将导致何种系统性防火风险?06-04 防火封堵材料出现开裂、变形或脱落,是否仅影响观感?其对建筑整体防火分隔有效性会产生哪些实质性破坏?06-04 当可燃气体管道穿越防火墙时,仅采用防火泥填塞是否满足规范要求?技术依据与替代方案应如何合规选择?06-04 防火隔墙上的电缆桥架贯穿部位仅用防火板封堵两端,是否符合防火封堵完整性要求?正确构造应包含哪些协同要素?06-04 塑料排水立管穿越楼板时,仅在底部安装单个阻火圈,是否满足GB 50016对防火封堵的系统性要求?06-04 变形缝两侧基层材料均为不燃物,是否可豁免防火封堵?规范如何规定?06-03 幕墙与楼板之间未设防火封堵的建筑缝隙,是否构成重大火灾隐患?依据何在?06-03 建筑缝隙防火封堵失效会直接导致哪些关键防火分隔功能丧失?06-03 电缆桥架穿越防火墙后,仅在墙体单侧做防火封堵,是否满足规范要求?技术依据是什么?06-03 防火封堵材料进场时仅查验合格证,未核查型式检验报告,是否符合综合能力考试要求的检查程序?06-03 当多根不同直径电缆共穿同一防火墙孔洞时,封堵材料选用与构造做法应遵循哪些强制性组合逻辑?06-03 公称直径65mm的塑料排水立管穿越防火分区楼板时,除封堵外是否必须加装阻火圈?其安装位置与检查要点有哪些?06-03 当多根可燃绝热层金属管道共同贯穿楼板时,其防火封堵构造应如何合规设置?06-03 高压电缆穿越防火墙时,为何必须选用弹性防火封堵材料?其技术依据和检查要点是什么?06-03 电缆井每层水平防火分隔处封堵时,若现场仅用矿物棉填塞而未覆盖膨胀性材料,是否符合规范?应如何判定其合规性?06-03
查看更多
精选知识库
微型消防站
微型消防站

微型消防站是以救早、灭小和“3min到场”扑救初起火灾为目标,配备必要的消防器材,依托单位志愿消防队伍和社区群防群治队伍,分为消防重点单位微型消防站和社区微型消防站两类。

一、社区微型消防站

社区微型消防站定位在灭初起火灾特别是防控“小火亡人”事故上。

(一)建设原则

以救早、灭小和“3min到场”扑救初起火灾为目标,划定最小灭火单元

(二)人员配备要求

社区微型消防站应确定1名人员担任站长,确定5名以上接受基本灭火技能培训的保安员、治安联防队员、社区工作人员等兼职或志愿人员担任队员。

(三)站房器材配备要求

除了基本的消防器材,要设置外线电话。

(四)值守联动要求

1)应建立24h值守制度,分班编组值守。

2)乡镇(街道)辖区内建有多个社区微型消防站的,应实行统一调度,并纳入当地灭火救援联勤联动体系。

(五)调派原则

当社区遇有警情时,值班人员迅速指令就近人员在1min内核实警情,启动灭火处置程序,同时拨打“119”报警电话。应按照“3min到场”要求进行现场处置

二、消防安全重点单位微型消防站

(一)建设原则

以救早、灭小和“3min到场”扑救初起火灾为目标

(二)人员配备要求

1)微型消防站人员配备不少于6人。

2)微型消防站应设站长、副站长、消防员、控制室值班员等岗位;配有消防车辆的微型消防站应设驾驶员岗位。

3)站长应由单位消防安全管理人兼任。

(三)值守联动要求

1)微型消防站应建立值守制度,确保值守人员24h在岗在位,做好应急准备。

2)接到火警信息后,控制室值班员应迅速核实火情,启动灭火处置程序。消防员应按照“3min到场”要求赶赴现场处置。

3)微型消防站应纳人当地灭火救援联勤联动体系,参与周边区域灭火处置工作。

系统分类、组成及工作原理
系统分类、组成及工作原理

一、系统分类

1)自动消防炮灭火系统

2)喷射型自动射流灭火系统

3)喷洒型自动射流灭火系统

自动消防炮灭火系统

是指灭火装置的流量16L/s的自动跟踪定位射流灭火系统

喷射型自动射流灭火系统

指灭火装置的流量≤16L/s且≥5L/s、射流方式为喷射型的自动跟踪定位射流灭火系统

喷洒型自动射流灭火系统

指灭火装置的流量≤16L/s且>5L/s、射流方式为喷洒型的自动跟踪定位射流灭火系统

二、系统组成

(一)灭火装置

 灭火装置是以射流方式喷射水介质进行灭火的设备。

(二)探测装置

 探测装置是指具有自动探测、定位火源,并向控制装置传送火源信号等功能的设备。

(三)控制装置

控制装置是系统的控制和信息处理组件,具有接收并处理火灾探测信号,发出控制和报警信息,驱动灭火装置定点灭火,接收反馈信号,同时完成相应的显示、记录、并向火灾报警控制器或消防联动控制器传送信号等功能的装置。

三、灭火机理

自动跟踪定位射流灭火系统灭火主要利用水的冷却窒息及隔离作用

系统设计及主要组件的设置
系统设计及主要组件的设置

一、灭火装置

(一)灭火装置的分类与组成

消防炮系指连续喷射水时、泡沫混合液流16L/s或干粉平均喷射速率8kg/s,脉冲喷射时单发喷射水、泡沫混合液量不低于8L的喷射灭火剂的装置。消防炮按喷射介质可分为消防水炮、消防泡沫炮和消防干粉炮;按驱动方式可分为手动消防炮、电动消防炮、液动消防炮和气动消防炮;按控制方式可分为远控消防炮和非远控消防炮;按使用功能可分为单用消防炮、两用消防炮和组合消防炮;按安装方式可分为移动式消防炮和固定式消防炮。其中,移动式消防炮按移动方式又可分为便携移动式消防炮、手抬移动式消防炮和拖车移动式消防炮。

自动消防炮灭火装置和喷射型自动射流灭火装置由探测部分、控制部分、自动消防炮部分和联动部分组成。喷洒型自动射流灭火装置由探测部分和洒水部分组成,其探测部分也可以独立设置,但一套探测部分不宜联动4个洒水部分。所选择的探测部分与洒水部分应尽量对应。

灭火装置有射流水的灭火功能、跟踪的探测功能和机械自动的定位功能。

自动消防炮的性能参数

额定流量(L/s)

额定工作压力上限/MPa

额定工作压力时的最大保护半径/m

定位时间/s

最小安装高度/m

最大安装高度/m

20

1.0

42

≤60

8

35

30

50

40

52

50

55

喷射型自动射流灭火装置的性能参数

额定流量(L/s)

额定工作压力上限/MPa

额定工作压力时的最大保护半径/m

定位时间/s

最小安装高度/m

最大安装

高度/m

5

0.8

20

≤30

8

20

10

28

25

喷洒型自动射流灭火装置的性能参数

额定流量(L/s)

额定工作压力上限/MPa

额定工作压力时的最大保护半径/m

定位时间/s

最小安装高度/m

最大安装

高度/m

5

0.6

6

≤30

8

25

10

7

(二)灭火装置的设置要求

灭火装置的布置应根据设置场所的净空高度、平面布局等建筑条件合理确定。灭火装置应满足相应使用环境和介质的防腐蚀要求,自动消防炮和喷射型自动射流灭火装置的俯仰和水平回转角度应满足使用要求,自动消防炮应具有直流-喷雾的转换功能。满足相应使用环境和介质的防腐蚀要求。灭火装置安装的设计应符合下列规定:

1)安装位置应满足灭火装置正常使用和维护的要求。

2)固定支架或安装平台应能满足灭火装置的喷射、喷洒反作用力要求,且结构设计应能满足灭火装置正常使用的要求。

二、探测装置

(一)探测装置的组成

探测装置具有自动探测、定位火源,并向控制装置传送火源信号等功能。目前常用的火灾探测器主要为图像型或火焰火灾探测器。探测装置探测到火源后,再利用图像中心点匹配法或多级扫描辐射最高强度阈值判定法,进行火源的跟踪定位。

(二)探测装置的设置要求

探测装置的设置应符合下列规定:

1)应采用复合探测方式,并应能有效探测和判定保护区域内的火源。

2)监控半径应与对应灭火装置的保护半径或保护范围相匹配。

3)探测装置的布置应保证保护区域内无探测盲区。

4)探测装置应满足相应使用环境的防尘、防水、抗现场干扰等要求。

三、控制装置

(一)控制装置的分类与组成

系统从探测到火灾后至实施定点灭火过程中涉及信息处理和过程控制的组件均属控制装置。

控制装置主要包括控制主机(远程控制盘、视频信息存储器、显示器、主机电源、UPS电源、警报装置、打印机),信号处理器(火灾信号处理单元、驱动信号处理单元、反馈信号处理单元、解码器),现场控制箱,消防水泵控制柜等。

(二)控制装置的功能和设置要求

1、控制主机的功能

1)控制主机应具有与火灾自动报警系统和其他联动控制设备匹配的通信接口。

2)应控制自动消防炮或喷射型自动射流灭火装置的水平、俯仰回转动作、射流状态转换。

3)应控制自动控制阀的开启和关闭。

4)应远程启动消防水泵,但不应自动和远程停止消防水泵。

5)在自动控制状态下,应按设定程序控制灭火装置动作。

6)应具有消防水泵、灭火装置、自动控制阀、信号阀和水流指示器等的状态显示功能。

7)自检功能;声、光报警功能;故障报警功能;消音复位功能;报警信息显示、记忆和打印功能;火灾现场视频实时监控和记录功能。

2、现场控制箱的功能

1)应设置在灭火装置的附近,便于现场手动操作,并应能观察到灭火装置动作。

2)应具有防误操作的措施。

3)应具有消防水泵、自动控制阀等的状态显示功能。

(三)声、光警报器的设置要求

系统应设置声、光警报器,并应满足下列要求:

1)保护区内应均匀设置声、光警报器,可与火灾自动报警系统合用。

2)声压级不应小于60dB;在环境噪声>60dB的场所,其声压级应高于背景噪声15dB。

四、水流指示器

水流指示器的设置应满足下列要求:

1)每台自动消防炮及喷射型自动射流灭火装置、每组喷洒型自动射流灭火装置的供水支管上应设置水流指示器,且应安装在手动控制阀的出口之后

2)公称压力不应小于系统工作压力的1.2倍

3)应安装在便于检修的位置,当安装在吊顶内时,吊顶应预留检修孔

4)公称直径应与供水支管的管径相同。

五、水流指示器

(一)模拟末端试水装置的与组成

模拟末端试水装置应由探测部件、压力表、试水阀、试水接头及排水管组成。

(二)模拟末端试水装置的设置要求

模拟末端试水装置的设置应满足下列要求:

1)每个保护区的管网最不利点处应设模拟末端试水装置,并应便于排水;模拟末端试水装置的出水,应采取孔口出流的方式排入排水管道;排水立管宜设伸顶通气管,管径应经计算确定,且不应小于75mm。

2)模拟末端试水装置宜安装在便于进行操作测试的地方;模拟末端试水装置应设置明显的标识,试水阀距地面的高度宜为1.5m,并应采取不被他用的措施。

3)探测部件应与系统所采用的型号规格一致;试水阀的公称直径应与灭火装置前的供水支管相同;试水接头的流量系数(K值)应与灭火装置相同。

加油加气站的防火要求
加油加气站的防火要求

一、站址选择

一级加油站、一级加气站、一级加油加气合建站、CNG加气母站不宜建在城市建成区不应建在城市中心区。

城市建成区内的加油加气站宜靠近城市道路,但不宜选在城市干道的交叉路口附近。2016、2019

二、防火间距

三、平面布局

1)站区内停车位和道路应符合下列规定:

①CNG加气母站内,单车道或单车停车位宽度不应小于4.5m,双车道或双车停车位宽度不应小于9m;其他类型加油加气站的车道或停车位,单车道或单车停车位宽度不应小于4m,双车道或双车停车位宽度不应小于6m

②站内的道路转弯半径应按行驶车型确定,且不宜小于9m2019

③站内停车位应为平坡,道路坡度不应大于8%,且宜坡向站外

④加油加气作业区内的停车位和道路路面不应采用沥青路面

2在加油加气合建站内,宜将柴油罐布置在LPG储罐或CNG储气瓶(组)、LNG储罐与汽油罐之间

3电动汽车充电设施应布置在辅助服务区内

4加油加气站的变配电间或室外变压器应布置在爆炸危险区域之外,且与爆炸危险区域边界线的距离不应小于3m变配电间的起算点应为门窗等洞口

5加油加气站内设置的经营性餐饮、汽车服务等非站房所属建筑物或设施不应布置在加油加气作业区内

6加油加气站的工艺设备与站外建构)筑物之间,宜设置高度不低于2.2m的不燃烧体实体围墙。

四、建筑防火

(一)加油加气站建筑防火通用要求

1)加油加气站内的站房及其他附属建筑物的耐火等级不应低于二级。当罩棚顶棚的承重构件为钢结构时,其耐火极限可为0.25h,罩棚顶棚其他部分应采用不燃烧体建造。

2)加油加气站站房可由办公室,值班室,营业室,控制室,变、配电间,卫生间和便利店等组成,站房内可设非明火餐厨设备。站房可与设置在辅助服务区内的餐厅、汽车服务、锅炉房、厨房、员工宿舍等合建,但站房与上述设施之间应设置无门、窗、洞口且耐火极限不低于3.00h的实体墙。液化石油气加气站内不应种植树木和易造成可燃气体积聚的其他植物。

3)加油岛、加气岛及汽车加油、加气场地宜设罩棚,罩棚应采用非燃烧材料制作,其有效高度不应小于4.5m。罩棚边缘与加油机或加气机的平面距离不宜小于2m

4)锅炉宜选用额定供热量不大于140kW的小型锅炉。当采用燃煤锅炉时,宜选用具有除尘功能的自然通风型锅炉。锅炉烟囱出口应高出屋顶2m及以上,且应采取防止火星外逸的有效措施。

5)加油加气站的电力线路宜采用电缆并直埋敷设。电缆穿越行车道部分,应穿钢管保护。当采用电缆沟敷设电缆时,加油加气作业内的电缆沟内必须充沙填实。电缆不得与油品、液化石油气和天然气管道、热力管道敷设在同沟内。

6)钢制油罐、液化石油气储罐、液化天然气储罐和压缩天然气储气瓶组必须进行防雷接地,接地点不应少于2处。当加油加气站的站房和罩棚需要防直击雷时,应采用避雷带(网)保护。

(二)汽车加油站的建筑防火要求

1)除撬装式加油装置所配置的防火防爆油罐外,加油站的汽油罐和柴油罐应埋地设置,严禁设在室内或地下室内

2汽油罐与柴油罐的通气管应分开设置,通气管管口高出地面不应小于4m沿建筑物的墙向上敷设的通气管,其管口应高出建筑物的顶面1.5m以上。通气管管口应设阻火器,当加油站设油气回收系统时,汽油罐的通气管管口除应装设阻火器外,还应装设呼吸阀。2019

3加油机不得设在室内位于加油岛端部的加油机附近应设防撞柱,其高度不应小于0.5m

4)油罐车卸油必须采用密闭方式。加油站内的工艺管道除必须露出地面的以外,均应埋地敷设。当采用管沟敷设时,管沟必须用中性沙子或细土填满、填实。

(三)液化石油气加气站的建筑防火要求

加气站和加油加气合建站应设置紧急切断系统。液化石油气罐的出液管道和连接槽车的液相管道上应设紧急切断阀。紧急切断阀宜为气动阀。紧急切断系统至少应能在距卸车点5m以内、在控制室或值班室内和在加气机附近工作人员容易接近的位置启动。

压缩天然气加气站的建筑防火要求

1)压缩天然气加气站的储气瓶储气井)间宜采用开敞式或半开敞式钢筋混凝土结构或钢结构。屋面应采用非燃烧轻质材料制作。

2压缩天然气加气站的压缩机房宜采用单层开敞式或半开敞式建筑,净高不宜低于4m屋面应为不燃烧材料的轻型结构。

3储气瓶组储气井)与加气枪之间应设储气瓶组储气井)截断阀、主截断阀、紧急截断阀和加气截断阀

五、消防设施

(一)灭火器材配置2021、2016

1)每2台加气(氢)机应配置不少2具5kg手提式干粉灭火器,不足2台应按2台配置。

2)每2台加油机应配置少于2具5kg手提式干粉灭火器,或1具5kg手提式干粉灭火器和1具6L泡沫灭火器。加油机不足2台应按2台配置。

3)地上LPG储罐、地上LNG储罐、地下和半地下LNG储罐、CNG储气设施,应配置2台不小于35kg推车式干粉灭火器。当两种介质储罐之间的距离超过15m时,应分别配置

4)地下储罐应配置1台不小于35kg推车式干粉灭火器。当两种介质储罐之间的距离超过15m时,应分别配置

5) LPG泵和LNG泵、液氢增压泵、压缩机操作间(棚、箱),应按建筑面积每50m²配置不少于2具5kg手提式干粉灭火器

6)一、二级加油站应配置灭火毯5块、沙子2m³级加油站应配置灭火毯不少于2块、沙子2m³。

消防给水设施

1) LPG加气站、加油和LPG加气合建站设消防给水系统。2015

2)IPG加气站、加油和IPG加气合建站消防给水系统的设计应符合下列要求:

消防水泵宜设2台。当设2台消防水泵时,可不设备用泵。当计算消防用水量超过35L/s时,消防水泵应设双动力源。

(三)火灾报警系统

1)加气站、加油加气合建站设置可燃气体检测报警系统

2)加气站、加油加气合建站内设置有LPG设备、LNG设备的场所和设置有CNG设备(包括罐、瓶、泵、压缩机等)的房间内、罩棚下,设置可燃气体检测器

3)可燃气体检测器一级报警设定值应小于或等于可燃气体爆炸下限的25%2015

4)LPG储罐和LNG储罐应设置液位上限、下限报警装置和压力上限报警装置。

5)LNG泵应设超温、超压自动停泵保护装置。

六、供配电

1)加油加气站的供电负荷等级可为三级,信息系统应设不间断供电电源。

2)加油站、加气站及加油加气合建站的消防水泵房、單棚、营业室、LPG 泵房、压缩机间等处,均应设事故照明

3)加油加气站内爆炸危险区域以外的照明灯具,可选用非防爆型。罩棚下处于非爆炸危险区域的灯具,应选用防护等级不低于IP44级的照明灯具。

七、防雷、防静电

加油加气站的电气接地应符合下列规定:

1)防雷接地、防静电接地、电气设备的工作接地、保护接地及信息系统的接地等,宜共用接地装置,其接地电阻应按其中接地最小的接地电阻值确定。

2)当各自单独设置接地装置时,油罐、LPG储罐、LNG储罐和CNG储气瓶组的防雷接地装置的接地电阻、配线电缆金属外皮两端和保护钢管两端的接地装置的接地电阻不应大于10Ω,电气系统的工作和保护接地电阻不应大于,地上油品、LPG、CNG和LNG管道始、末端和分支处的接地装置的接地电阻不应大于30Ω

石油化工生产和储运的防火要求
石油化工生产和储运的防火要求

一、储存设施防火设计(储罐及罐组的防火设计)

罐组内,相邻可燃液体地上储罐的防火间距不小于下表规定

注:表中D为相邻较大罐的直径。

二、运输设施防火设计

(一)装卸设施的防火设计

1、铁路装卸防火设计要求及措施

1铁路装卸区的防火设计要求

装卸栈桥装卸栈桥采用燃材料建造,在距离装卸栈桥边缘10m以外的油品输入管道上,设有紧急切断阀。

2铁路装卸作业的防火措施

1)装卸前:装卸作业前,油罐车需要调到指定车位,并采取固定措施。机车必须离开。操作人员要认真检查相关设施,确认油罐车缸体和各部件正常,装卸设备和设施合格,栈桥、鹤管、铁轨的静电跨接线连接牢固,静电接地线接地良好。

2)装卸时:装卸时严禁使用铁器敲击罐口。灌装时,要按列车沿途所经地区最高气温下的允许灌装速度予以灌装,鹤管内的油品流速要控制在4.5m/s以下。雷雨天气或附近发生火灾时,不得进行装卸作业,应盖严油罐车罐口,关闭有关重要阀门,断开有关设备的电源。

3)装卸后:装卸完毕后,须静止至少2min,然后再进行计量等作业。作业结束后,要及时清理作业现场,整理归放工具,切断电源。

2、汽车装卸防火设计要求及措施

3、码头装卸防火设计要求及措施

1)装卸码头的防火设计要求2015

1油品装卸码头宜布置在港口的边缘区域

2)油品泊位。油品泊位的码头结构应采用不燃材料,油品码头上应设置必要的人行通道和检修信道,并应采用不燃或难燃性的材料。液化烃泊位宜单独设置,当不同时作业时,可与其他可燃液体共用泊位。

3)应急设备。在距泊位20m以外或岸边处的装卸船管道上应设便于操作的紧急切断阀。

4)装卸工艺设计。甲、乙类油品以及介质设计输送温度在其闪点以下10℃范围外的丙类油品,不得采用从顶部向油舱口灌装工艺,采用软管时应伸人舱底。液化烃的装卸应采用装卸臂或金属软管。

2)码头装卸作业的防火措施

1)装卸作业前,应先接好地线后再接输油管,静电接地要可靠,电缆规格要符合要求。机炉舱风头应背向油舱,停止通烟管和锅炉管吹灰。要关闭油舱甲板的水密门、窗,关闭相关电气开关,严防油气进人机炉舱和生活区。

2)装卸油品时,应在船的周围设置围油栏,以防溢出油向周围扩散。作业中,禁止使用非防爆的手电筒等能产生火花或火星的设备。

3装卸完毕后应先拆输油管后拆地线,并清除软管、输油臂内的残油,关闭各油舱口和输油管线阀门,擦净现场油污。

运输设施的防火设计(略)

城市轨道交通工程的防火要求
城市轨道交通工程的防火要求

城市轨道交通工程防火

一、建筑防火

二、安全疏散

三、消防设施

精选知识库
防腐、隔热、保温工程.
防腐、隔热、保温工程.

(一)保温、隔热

1.工程量计算规则

(1)保温隔热屋面。按设计图示尺寸以面积计算,单位:m2。扣除面积>0.3m2孔洞及占位面积。

(2)保温隔热天棚。按设计图示尺寸以面积计算,单位:m2。扣除面积>0.3m2柱、垛、孔洞所占面积,与天棚相连的梁按展开面积,计算并入天棚工程量内。柱帽保温隔热应并入天棚保温隔热工程量内。

(3)保温隔热墙面。按设计图示尺寸以面积计算,单位:m2。扣除门窗洞口以及面积>0.3m2梁、孔洞所占面积;门窗洞口侧壁以及与墙相连的柱,并入保温墙体工程量。

(4)保温柱、梁。保温柱、梁适用于不与墙、天棚相连的独立柱、梁。按设计图示尺寸以面积计算,单位:m2。

1)柱按设计图示柱断面保温层中心线展开长度乘保温层高度以面积计算,扣除面积>0.3m2梁所占面积。

2)梁按设计图示梁断面保温层中心线展开长度乘保温层长度以面积计算。

(5)保温隔热楼地面。按设计图示尺寸以面积计算,单位:m2。扣除面积>0.3m2柱、垛、孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分不增加。

2.相关说明

(3)保温隔热装饰面层,按装饰工程中相关项目编码列项。

(4)仅做找平层按楼地面装饰工程"平面砂浆找平层"或墙、柱面装饰与隔断、幕墙工程"立面砂浆找平层"项目编码列项。

(5)保温柱、梁适用于不与墙、天棚相连的独立柱、梁,与墙、天棚相连的柱、梁并入墙、天棚工程量内。

(二)防腐面层

1.工程量计算规则

(1)防腐砼面层、防腐砂浆面层、防腐胶泥面层、玻璃钢防腐面层、聚氯乙烯板面层、块料防腐面层。按设计图示尺寸以面积计算。单位:m2。

1)平面防腐。扣除凸出地面的构筑物、设备基础等以及面积>0.3m2孔洞、柱垛所占面积,门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。

2)立面防腐。扣除门、窗洞门以及面积>0.3m2孔洞、梁所占面积。门、窗、洞口侧壁、垛突出部分按展开面积计算。

(2)池、槽块料防腐面层。按设计图示尺寸以展开面积计算,单位:m2。

2.相关说明

(1)防腐踢脚线,应按楼地面装饰工程“踢脚线”项目编码列项。

(三)其他防腐

1.工程量计算规则

(1)隔离层(平面和立面)。按设计图示尺寸以面积计算,单位:m2。

(2)砌筑沥青浸渍砖。按设计图示尺寸以体积计算,单位:m³。

(3)防腐涂料(平面和立面)。按设计图示尺寸以面积计算,单位:m2。(同防腐面层)

2.相关说明

(2)防腐涂料需要刮腻子时,须描述刮腻子的种类及遍数,并含在综合单价中。

措施项目(编码:011601)
措施项目(编码:011601)

(一)脚手架2013、2016、2017、2018、2021)

1.工程量计算规则

1)综合脚手架,按建筑面积计算(单位:m2),项目特征描述:建筑结构形式、檐口高度

2)外脚手架、里脚手架、整体提升架、外装饰吊篮,按所服务对象的垂直投影面积计算,单位:m2

3)悬空脚手架、满堂脚手架,按搭设的水平投影面积计算。

4)挑脚手架,按搭设长度乘以搭设层数以延长米计算。

2、相关说明

1)用综合脚手架时,不再使用外脚手架、里脚手架等单项脚手架;综合脚手架适用于能够按“建筑面积计算规则”计算建筑面积的建筑工程脚手架,不适用于房屋加层、构筑物及附属工程脚手架。

2)同一建筑物有不同的檐高时,按建筑物竖向切面分别按不同檐高编列清单项目

檐口高度是指设计室外地坪至檐口滴水的高度(平屋顶系指屋面板底高度)。突出主体建筑物屋顶的电梯机房、楼梯出口间、水箱间、瞭望塔、排烟机房等不计入檐口高度。

3)整体提升架包括2m高的防护架体设施。

5)脚手架按垂直投影面积计算工程时,不应扣除门窗洞口、空圈等所占面积。工作内中包括上料平台的,在综合单价中考虑,不单独编码列项。

4)满堂脚手架应按搭设方式、搭设高度、脚手架材质分别列项。满堂脚手架高度在3.6m~5.2m之间时计算基本层,5.2m以外,每增加1.2m计算一个增加层,不足0.6m按一个增加层乘以系数0.5计算。

(二)混凝土模板及支架2014、2017)

1.工程量计算规则

有两种处理方法:一种是立方米计量的模板及支撑(架),模板及支撑(架)包含在混凝土及钢筋混凝土项目中;另一种是平方米计量,按模板与混凝土构件的接触面积计算。

1)混凝土基础、柱、梁、墙板等主要构件模板及支架工程量按模板与现浇混凝土构件的接触面积计算,单位:m2

1)现浇钢筋混凝土墙、板单孔面积≤0.3m2的孔洞不予扣除,洞侧壁模板亦不增加;单孔面积0.3m2时应予扣除,洞侧壁模板面积并入墙、板工程量内计算。

2)现浇框架分别按梁、板、柱有关规定计算;附墙柱、暗梁、暗柱并入墙内工程量内计算。

3)柱、梁、墙、板相互连接的重叠部分,均不计算模板面积。

4)构造柱按图示外露部分计算模板面积。

2)天沟、檐沟、电缆沟、地沟、散水、扶手、后浇带、化粪池、检查井按模板与现浇混凝土构件的接触面积计算。

3)雨篷、悬挑板、阳台板,按图示外挑部分尺寸的水平投影面积计算,挑出墙外的悬臂梁及板边不另计算。

4)楼梯。按(包括休息平台、平台梁、斜梁和楼层板的连接梁)水平投影面积计算,不扣除宽度≤500mm楼梯井所占面积,楼梯踏步、踏步板、平台梁等侧面模板不另计算。伸入墙内部分不增加。

2、说明

1)原槽浇灌的混凝土基础不计算模板工程量。

2)若现浇混凝土梁、板支撑高度超过3.6m时,项目特征应描述支撑高度。

(三)垂直运输2014、2018)

1.工程量计算规则

垂直运输可按建筑面积计算也可以按施工工期日历天数计算。单位:m2或天。项目特征描述:建筑物建筑类型及结构形式;地下室建筑面积;建筑物檐口高度、层数。

2.相关说明

1)同一建筑物有不同檐高时,应分别编码列项。

2)工作内容:垂直运输机械的固定装置、基础制作、安装,行走式垂直运输机械轨道的铺设、拆除、摊销。即垂直运输设备基础应计入综合单价,不单独编码列项计算工程量,但垂直运输机械的场外运输及安拆按大型机械设备进出场及安拆编码列项计算工程量。

(四)超高施工增加2014、2018)

1.工程量计算规则

单层建筑物檐口高度超过20m多层建筑物超过6层时(不包括地下室层数),可按超高部分的建筑面积计算超高施工增加。单位:m2

2.相关说明

其工作内容包括:①由超高引起的人工工效降低以及由于人工工效降低引起的机械降效;②高层施工用水加压水泵的安装、拆除及工作台班;③通信联络设备的使用及摊销。

(五)大型机械设备进出场及安拆

1.工程量计算规则

大型机械设备进出场及安拆,按使用机械设备的数量“台次”计算。项目特征描述:机械设备名称、机械设备规格型号。

2.相关说明

1)安拆费包括施工机械、设备在现场进行安装拆卸所需人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用。

2)进出场费包括施工机械、设备整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点所发生的运输、装卸、辅助材料等费用。

(六)施工排水、降水2014、2018)

1.工程量计算规则

1)成井,按设计图示尺寸以钻孔深度计算,单位:m。

2)排水、降水,按排、降水日历天数计算,单位:昼夜。

2.相关说明

1)相应专项设计不具备时,可按暂估量计算。

2)临时排水沟、排水设施安砌、维修、拆除,已包含在安全文明施工中,不包括本项目中。

(七)安全文明施工及其他措施项目

1)安全文明施工(环境保护、文明施工、安全施工、临时设施2020

2)夜间施工

3)非夜间施工照明

4)二次搬运

5)冬雨季施工

6)地上、地下设施、建筑物的临时保护设施

7)已完工程及设备保护

墙、柱面装饰与隔断、幕墙工程(编码:0112)
墙、柱面装饰与隔断、幕墙工程(编码:0112)

(一)墙面抹灰2016、2020、2021)

1.工程量计算规则

墙面一般抹灰、墙面装饰抹灰、墙面勾缝、立面砂浆找平层,按设计图示尺寸以面积计算。扣除墙裙、门窗洞口及单个>0.3m2的孔洞面积,不扣除踢脚线、挂镜线和墙与构件交接处的面积,门窗洞口和孔洞的侧壁及顶面不增加面积附墙柱、梁、垛、烟囱侧壁并入相应的墙面面积内。飘窗凸出外墙面增加的抹灰并入外墙工程量内。

1)外墙抹灰面积按外墙垂直投影面积计算。

2)外墙裙抹灰面积按其长度乘以高度计算。

3)内墙抹灰面积按主墙间的净长乘以高度计算。无墙裙的内墙高度按室内楼地面天棚底面计算;有墙裙的内墙高度按墙裙顶天棚底面计算。有吊顶天棚抹灰,高度算至天棚底,但有吊顶天棚内墙面抹灰,抹至吊顶以上部分在综合单价考虑。

4)内墙裙抹灰面积按内墙净长乘以高度计。

2.相关说明:

1)墙面抹灰中找平层在综合单价中考虑,不另计算。

2)墙面抹石灰砂浆,水泥砂浆、混合砂浆、聚合物水泥砂浆、麻刀石灰浆、石膏灰浆等按墙面一般抹灰列项;墙面水刷石、斩假石、干粘石、假面砖等按墙面装饰抹灰列项。

(二)柱(梁)面抹灰20202021

按设计图示柱(梁)断面周长乘以高度以面积计算,单位:m2

(三)零星抹灰

墙、柱(梁)面≤0.5m2的少量分散的抹灰按零星抹灰项目编码列项。

(四)墙面块料面层

1)石材墙面、碎拼石材、块料墙面。按镶贴表面积计算,单位:m2

2)干挂石材钢骨架。按设计图示尺寸以质量计算,单位:t。

(五)柱(梁)面镶贴块料。按设计图示尺寸以镶贴表面积计算,单位:m2

(六)零星镶贴块料。按设计图示尺寸以镶贴表面积计算。单位:m2。墙柱面≤0.5m2的少量分散的镶贴块料面层按零星项目执行。

(七)墙饰面

1)墙面装饰板。按设计图示墙净长乘以净高以面积计算。单位:m2扣除门窗洞口及单个>0.3m2的孔洞所占而积。综合了龙骨制作、运输、安装,在综合单价中考虑;基层铺订在综合单价中考虑。

2)墙面装饰浮雕。按设计图示尺寸以面积计算,单位:m2

(八)柱(梁)饰面

1)柱(梁)面装饰。按设计图示饰面外围尺寸以面积计算,单位:m2柱帽、柱墩并入相应柱饰面工程量内。综合了龙骨制作、运输、安装,在综合单价中考虑;饰面外围尺寸即饰面的表面尺寸

2)成品装饰柱。①按设计数量以“根”计算;②按设计长度以“m”计算。

(九)幕墙工程2020

1.工程量计算规则

1)带骨架幕墙。按设计图示框外围尺寸以面积计算,单位:m2。与幕墙同种材质的窗所占面积不扣除。

2)全玻(无框玻璃)幕墙。按设计图示尺寸以面积计算,单位:m2带肋全玻幕墙按展开面积计算。

2.相关说明

1)与幕墙同种材质的窗并入到幕墙工程量内容,包含在幕墙综合单价中;不同种材料窗应另行计算。但幕墙上的门应单独计算

2)幕墙钢骨架按干挂石材钢骨架另列项目。

(十)隔断

1.工程量计算规则

1)隔断、金属隔断。按设计图示框外围尺寸以面积计算,单位:m2不扣除单个≤0.3m2的孔洞所占面积;浴厕门的材质与隔断相同时,门的面积并入隔断面积内。

2)玻璃隔断、塑料隔断。按设计图示框外围尺寸以面积计算。不扣除单个≤0.3m2的孔洞所占面积。

3)成品隔断。①按设计图示框外围尺寸以面积计算;②按设计间的数量以“间”计算。

2.相关说明

1)浴厕门材质与隔断相同时,工程量并入隔断面积内;材质不同时,分别列项计算工程量。

2)隔断龙骨制作、运输、安装在木隔断综合单价中考虑,不另计算工程量。

油漆、涂料、裱糊工程(编码:0114)
油漆、涂料、裱糊工程(编码:0114)

(一)门油漆2013)

按设计图示数量或设计图示洞口尺寸以面积计算,单位:樘/m2

(二)窗油漆

按设计图示数量或设计图示洞口尺寸以面积计算,单位:樘/m2

注:(一)(二)内容中包括“刮腻子”,应在综合单价中考虑,不另计算工程量。

(三)木扶手及其他板条、线条油漆2013)

包括木扶手油漆,窗帘盒油漆,封檐板、顺水板油漆,挂衣板、黑板框油漆,挂镜线、窗帘棍、单独木线油漆。

按设计图示尺寸以长度计算,单位:m。

木扶手应区分带托板不带托板分别编码列项。

工作内容中包括“刮腻子”,应在综合单价中考虑,不另计算工程量。

(四)木材面油漆2013)

1)木护墙、木墙裙油漆,窗台板、筒子板、盖板、门窗套、踢脚线油漆,清水板条天棚、檐口油漆,木方格吊顶天棚油漆,吸声板墙面、天棚面油漆,暖气罩油漆及其他木材面油漆,按设计图示尺寸以面积计算,单位:m2

2)木间壁、木隔断油漆,玻璃间壁露明墙筋油漆,木栅栏、木栏杆(带扶手)油漆按设计图示尺寸单面外围面积计。

列项时当木栏杆带扶手油漆,木扶手油漆不单独列项木栏杆(带扶手)油漆列项。

3)衣柜、壁柜油漆,梁柱饰面油漆,零星木装修油漆,按设计图示尺寸以油漆部分展开面积计算,单位:m2

4)木地板油漆、木地板烫硬蜡面,按设计图示尺寸以面积计算。单位:m2空洞、空圈、暖气包槽、壁龛的开口部分并入相应的工程量内。

(五)金属面油漆

按设计图示尺寸以质量计算,单位:t;或按设计展开面积计算,单位:m2

(六)抹灰面油漆

1)抹灰面油漆,按设计图示尺寸以面积计算,单位:m2

2)抹灰线条油漆,按设计图示尺寸以长度计算,单位:m。

3)满刮腻子,按设计图示尺寸以面积计算,单位:m2仅适用于单独刮腻子的情况,其他凡工作内容中含刮腻子的项目,刮腻子应在综合单价中考虑。

(七)刷喷涂料2016)

1)墙面喷刷涂料、天棚喷刷涂料。按设计图示尺寸以面积计算,单位:m2

2)线条刷涂料。按设计图示尺寸以长度计算,单位:m。

3)金属构件刷防火涂料。可按设计图示尺寸以质量计算,单位:t;或按设计展开面积计算,单位:m2

4)木材构件喷刷防火涂料。工程量按设计图示以面积计算,单位:m2

(八)裱糊。包括墙纸裱糊、织锦缎裱糊。按设计图示尺寸以面积计算,单位:m2

屋面及防水工程(编码:0109)
屋面及防水工程(编码:0109)

(一)瓦、型材屋面及其他屋面

1.工程量计算规则

1)瓦屋面、型材屋面,按设计图示尺寸以斜面积计算。不扣除房上烟囱、风帽底座、风道、小气窗、斜沟等所占面积,小气窗的出檐部分不增加面积

2)阳光板、玻璃钢屋面,按设计图示尺寸以斜面积计算。不扣除屋面面积≤0.3㎡孔洞所占面积。

3)膜结构屋面,按设计图示尺寸以需要覆盖水平投影面积计算。

(二)屋面防水2014、2016、2017、2018、2019、2021)

1.工程量计算规则

1)屋面卷材防水、屋面涂膜防水,按设计图示尺寸以面积计算。斜屋顶(不包括平屋顶找坡)按斜面积计算;平屋顶水平投影面积计算。不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积。屋面的女儿墙伸缩缝天窗等处的弯起部分,并入屋面工程量内。

2)屋面刚性层,按设计图示尺寸以面积计算。不扣除房上烟囱、风帽底座、风道等所占的面积。项目特征描述∶刚性层厚度、混凝土种类、混凝土强度等级、嵌缝材料种类钢筋规格及型号,当无钢筋,其钢筋项目特征不必描述。同时还应注意,当有钢筋时,其工作内容中包含了钢筋制作安装,即钢筋计入综合单价,不另编码列项。

3)屋面排水管,按设计图示尺寸以长度计算。如设计未标注尺寸,以檐口至设计室外散水上表面垂直距离计算。

4)屋面排(透)气管,按设计图示尺寸以长度计算。

5)屋面(廊、阳台)泄(吐)水管,按设计图示数量计算。

6)屋面天沟檐沟,按设计图示尺寸以展开面积计算。

7)屋面变形缝,按设计图示尺寸以长度计算。

2.相关说明

1)屋面防水搭接附加层用量不另行计算,在综合单价中考虑。

2)屋面找平层按楼地面装饰工程“平面砂浆找平层”项目编码列项。屋面保温找坡层按保温、隔热、防腐工程“保温隔热屋面”项目编码列项。

(三)墙面防水、防潮2018、2020)

1.工程量计算规则

1)墙面卷材防水、墙面涂膜防水、墙面砂浆防水(潮):按设计图示尺寸以面积计算。

2)墙面变形缝:按设计图示尺寸以长度计算。墙面变形缝,若做双面,工程量乘系数2。

2.相关说明

3)墙面砂浆防水(防潮)项目工作内容中已包含了挂钢丝网,不另行计算,在综合单价中考虑。

(四)楼(地)面防水、防潮2014、2020)

1.工程量计算规则

1)楼(地)面卷材、涂膜、砂浆防水(潮),按设计图示尺寸以面积计。

1)楼(地)面防水:按主墙间净空面积计算,扣除凸出地面的构筑物、设备基础等所占面积,不扣除间壁墙及单个面积≤0.3m2柱、垛、烟囱和孔洞所占面积。

2)楼(地)面防水反边高度≤300mm算作地面防水,反边高度>300mm按墙面防水计算。

2)楼(地)面变形缝:按设计图示尺寸以长度计算。

2.相关说明(同上)

混凝土及钢筋混凝土工程(编码:0105)
混凝土及钢筋混凝土工程(编码:0105)

主要包括混凝土及钢筋工程量计算。

混凝土主要按体积计算,计算砼工程量时不扣除构件内钢筋、螺栓、预埋铁件、张拉孔道所占体积,但应扣除劲性骨架的型钢所占体积。

(一)现浇混凝土基础2015)

1.列项

有肋带形基础、无肋带形基础应分别编码列项,并注明肋高。箱式满堂基础及框架式设备基础中柱、梁、墙、板按现浇混凝土柱、梁、墙、板分别编码列项;箱式满堂基础底板按满堂基础项目列项,框架设备基础的基础部分按设备基础列项。

2.工程量计算规则:

包括垫层、带形基础、独立基础、满堂基础、设备基础、桩承台基础。按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件和伸入承台基础的桩头所占体积。

(二)现浇混凝土柱2014、2015、2016、2017、2021)

1.工程量计算规则:按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积。构造柱嵌接墙体部分并入柱身体积。依附柱上的牛腿和升板的柱帽,并入柱身计算。

2.说明:

1)柱高规定:有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。框架柱的柱高应自柱基上表面至柱顶高度计算。构造柱按全高计算

2)异形柱截面形状T、L、Z、十字、梯形等。异形柱各方向上截面高度厚度之比最小值大于4时不再按异形柱列项

(三)现浇混凝土梁2013、2017、2020)

1.工程量计算规则:包括基础梁、矩形梁、异形梁、圈梁、过梁、弧形梁、拱形梁。按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。(2020

2.相关说明:梁长:梁与柱连接时,梁长算至柱侧面;主梁与次梁连接时,次梁长算至主梁侧面。圈梁与过梁相连时,应分别列项。当梁与混凝土墙连接时,梁的长度应计算到混凝土墙的侧面

(四)现浇混凝土墙2014、2017、2019)

1.工程量计算规则:包括直形墙、弧形墙、短肢剪力墙、挡土墙。按设计图示尺寸以体积计算。不扣除构件内钢筋,预埋铁件所占体积,扣除门窗洞口及单个面积>0.3m2的孔洞所占体积;墙垛及突出墙面部分并入墙体体积内计算。

2.相关说明:短肢剪力墙是指截面厚度不大于300mm,各肢截面高度与厚度之比的最大值大于4但不大于8的剪力墙;各肢截面高度与厚度之比的最大值不大于4的剪力墙按柱项目列项。2019

(五)现浇混凝土板2013、2015、2017、2019、2020)

1.工程量计算规则:

1)有梁板、无梁板、平板、拱板、薄壳板、栏板按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及单个面积≤0.3m2的柱、垛以及孔洞所占体积;压形钢板混凝土楼板扣除构件内压形钢板所占体积。(2019

有梁板(包括主、次梁与板)按梁、板体积之和计算;无梁板按板和柱帽体积之和计算,各类板伸入墙内的板头并入板体积内计算;薄壳板的肋、基梁并入薄壳体积内计算。

2)天沟(檐沟)、挑檐板按设计图示尺寸以体积计算。

3)雨篷、悬挑板、阳台板按设计图示尺寸以墙外部分体积计算。包括伸出墙外的牛腿和雨篷反挑檐的体积。(2020

4)空心板。按设计图示尺寸以体积计算(m³)。空心板(GBF高强薄壁蜂巢芯板等)应扣除空心部分体积。(2019

2.相关说明:

1)现浇挑檐、天沟板、雨篷、阳台与板(包括屋面板、楼板)连接时,以外墙外边线为分界线;与圈梁(包括其他梁)连接时,以梁外边线为分界线。外边线以外为挑檐、天沟、雨篷或阳台。

2)有梁板、无梁板

(六)现浇混凝土楼梯

1.工程量计算规则:

①按设计图示尺寸以体积计算。

按设计图示尺寸以水平投影面积计算不扣除宽度≤500mm的楼梯井,伸入墙内部分不计算

2.相关说明:整体楼梯水平投影面积包括休息平台、平台梁、斜梁和楼梯的连接梁。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。

(七)现浇混凝土其他构件2015、201920202021

1.工程量计算规则:

1)散水、坡道、室外地坪。按设计图示尺寸以水平投影面积计算。不扣除单个面积≤0.3m2的孔洞所占面积。不扣除构件内钢筋、预埋铁件所占体积。

2)电缆沟、地沟。按设计图示以中心线长度计算。

3)台阶。①按设计图示尺寸水平投影面积计算;②按设计图示尺寸以体积计算。

4)扶手、压顶。①按设计图示的中心线延长米计算;②按设计图示尺寸以体积计算。

5)化粪池、检查井。①按设计图示尺寸以体积计算;②按设计图示数量计算(座)。

2.相关说明:

1)现浇混凝土小型池槽、垫块、门框等,按其他项目列项。

2)架空式混凝土台阶,按现浇楼梯计算

(八)后浇带。按设计图示尺寸以体积计算。

(九)预制混凝土构件(不扣除构件内钢筋、预埋铁件体积)2014、2016、2018、2020)

预制混凝土构件

数量或体积

预制混凝土柱、梁

-

预制混凝土屋架

三角形屋架按折线型屋架列项2020

平板、空心板、大型板

平板项目列项

不带肋的

带肋板项目列项

F、T、单肋板、反挑檐的

大型板项目列项

预制大型墙板、大型楼板、大型屋面板

预制混凝土楼梯

空洞体积应扣除

沟井盖板、井圈

-

预制烟/垃圾/通风道

-

不扣除范围

构件内钢筋、预埋铁件

单个面积≤300mm×300mm的孔洞

(十)钢筋工程

1.工程量计算规则:2016、2018、2019)

1)现浇混凝土钢筋、预制构件钢筋、钢筋网片、钢筋笼。均按设计图示钢筋(网)长度(面积)乘以单位理论质量计算。工作内容中综合了钢筋的焊接(绑扎)连接,钢筋的机械连接单独列项2019

2)先张法预应力钢筋,按设计图示钢筋长度乘以单位理论质量计算(t)。

3)后张法预应力钢筋、预应力钢丝、预应力钢绞线,按设计图示钢筋(丝束、绞线)长度乘以单位理论质量计算。

4)支撑钢筋(铁马)。应区分钢筋种类和规格,按钢筋长度乘以单位理论质量计算。

5)声测管。应区分材质和规格型号,按设计图示尺寸以质量计算。

2.相关说明:2019)

1)现浇构件中伸出构件的锚固钢筋应并入钢筋工程量内。除设计(包括规范规定)标明的搭接外,其他施工搭接不计算工程量,在综合单价中考虑。

2)在工程计价中,钢筋连接的数量可根据《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)中规定确定。设计图纸及规范要求未标明的,按以下规定计算:

①A10以内的长钢筋按每12m计算一个钢筋接头;

②A10以上的长钢筋按每9m一个接头。

3)钢筋工程量=图示钢筋长度×单位理论质量

钢筋的容重可按7850kg/m3计算。

3.钢筋长度一般计算方法2014、2015、2017、2019)

1)纵向钢筋图示长度的计算。

1)混凝土保护层厚度。是结构构件中钢筋外边缘构件表面范围。构件中受力钢筋的保护层厚度≥钢筋公称直径d;2019

注:1混凝土强度等级不大于C25时,表中保护层厚度数值应增加5mm

2钢筋混凝土基础宜设置混凝土垫层,基础中钢筋的混凝土保护层厚度应从垫层顶面算起,且不应小于40mm

3)钢筋弯钩增加长度。

④钢筋的锚固长度。(查表)

⑤纵向受拉钢筋的搭接长度。(查表)

2)箍筋长度的计算。

箍筋长度=箍筋的外皮尺寸周长+2×弯钩增加长度

双肢箍单根长度=构件截面周长-8×保护层厚+2×弯钩增加长度

箍筋根数=箍筋分布长度/箍筋间距+1

对一般结构构件,箍筋弯钩的弯折角度不应小于90°,弯折后平直段长度不应小于箍筋直径的5倍

注:斜弯钩增加长度=0.5d+5d=5.5d

对有抗震设防要求或设计有专门要求的结构构件,箍筋弯钩的弯折角度不应小于135°,弯折后平直段长度不应小于箍筋直径的max(10倍和75mm)

有抗震设防要求结构箍筋弯钩长度:

斜弯钩增加长度=1.9d+max(10d,75mm)

4.平法钢筋工程量计算方法2016、2019)

1)上部贯通钢筋长度计算:上部贯通钢筋长度=通跨净长+两端支座锚固长度+搭接长度

2)端支座负筋长度计算

端支座负筋长度=锚固长度+伸出支座的长度

锚固长度同上部贯通钢筋;伸出支座的长度,第一排为净跨的1/3,第二排为净跨的1/4

3)中间支座负筋长度计算

中间支座负筋长度=中间支座宽度+左右两边伸出支座的长度

伸出支座的长度,第一排为净跨的1/3,第二排为净跨的1/4。当支座两端净跨不相等时,取左右跨中较大的跨度值。

4)架立筋长度计算

架立筋长度=每跨净长-左右两边伸出支座的负筋长度+2×搭接长度;架立筋与支座负筋搭接长度按150mm计算

5)下部钢筋长度计算

下部钢筋一般为分跨布置,当布置有贯通钢筋时与上部钢筋计算相同。当分跨布置时下部钢筋长度(分跨布置)=净跨长度十左侧锚固长度+右侧锚固长度

下部钢筋长度(不伸入支座)=净跨长度-2×0.1lnilni各跨净跨长度)

6)侧面钢筋长度计算

侧面钢筋包括侧面构造钢筋受扭钢筋。当hw≥450时,在梁的两个侧面应沿高度配置纵向构造钢筋;纵向钢筋的间距a≤200mm。梁侧面构造纵筋的搭接与锚固长度可取15d。

7)箍筋和拉筋长度的计

两肢箍单根长度=(梁宽+梁高)×2-8×保护层+2×max(75+1.9d,11.9d)

加密区的范围:抗震等级为一级的≥2.0hb≥500,抗震等级为二~四级的≥1.5hb≥500;hb为梁截面高度。

8)吊筋长度计算

吊筋长度=2×锚固长度+2×斜段长度+次梁宽度+2×50

当梁高度>800mm,a=60°;当梁高度≤800mm,a=45°

(十一)螺栓、铁件

螺栓、预埋铁件,按设计图示尺寸以质量计算。机械连接按数量计算(个)。

精选知识库
危险化学品储存的基本要求.
危险化学品储存的基本要求.

(1)贮存危险化学品必须遵照国家法律、法规和其他有关的规定。
(2)危险化学品必须储存在经公安部门批准设置的专门的危险化学品仓库中,经销部门自管仓库储存危险化学品及贮存数量必须经公安部门批准。未经批准不得随意设置危险化学品贮存仓库。
(3)危险化学品露天堆放,应符合防火、防爆的安全要求,爆炸物品、一级易燃物品、遇湿燃烧物品、剧毒物品不得露天堆放。
(4)储存危险化学品的仓库必须配备有专业知识的技术人员,其库房及场所应设专人管理,必须配备可靠的个人安全防护用品。
(5)储存的危险化学品应有明显的标志。同一区域贮存两种及两种以上不同级别的危险化学品时,按最高等级危险化学品的性能标志。
(6)危化品储存方式分为3种:隔离储存,隔开储存,分离储存。
(7)根据危险化学品性能分区、分类、分库储存。各类危险化学品不得与禁忌物料混合储存。
(8)储存危险化学品的建筑物、区域内严禁吸烟和使用明火。

事故统计的步骤和指标体系
事故统计的步骤和指标体系

一、事故统计指标体系

二、相关公式
千人死亡率=(死亡人数/从业人员数)×103
千人重伤率=(重伤人数/从业人员数)×103
百万工时死亡率=(死亡人数/实际总工时)×106
百万吨死亡率=(死亡人数/实际产量t)×106
重大事故率=(重大事故起数/事故总起数)×100%

事故上报的时限和部门
事故上报的时限和部门

1.事故发生后,事故现场有关人员应当立即向本单位负责人报告;单位负责人接到报告后,应当于1小时内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。(民报官)
2.情况紧急时,事故现场有关人员可以直接向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。
3.安全生产监督管理部门和负有安全生产监督管理职责的有关部门接到事故报告后,应当依照下列规定上报事故情况,并通知公安机关、劳动保障行政部门、工会和人民检察院:
特别重大事故、重大事故,逐级上报至国务院应急管理部门和负有安全生产监督管理职责的有关部门。
较大事故逐级上报至省、自治区、直辖市人民政府应急管理部门和负有安全生产监督管理职责的有关部门。
一般事故上报至设区的市级人民政府应急管理部门和负有安全生产监督管理职责的有关部门。
4.设区的市级安全生产监督管理部门和负有安全生产监督管理 职责的有关部门逐级上报事故情况,每级上报的时间不得超过2小时。
5.事故报告后出现新情况的,政府部门应当及时补报。
自事故发生之日起30日内,事故造成的伤亡人数发生变化的,应当及时补报。
道路交通事故、火灾事故自发生之日起7日内,事故造成的伤亡人数发生变化的,应当及时补报。

综合演练的组织与实施
综合演练的组织与实施

一、演练计划

1.需求分析

全面分析和评估应急预案、应急职责、应急处置工作流程和指挥调度程序、应急技能和应急装备、物资的实际情况,提出需通过应急演练解决的内容,有针

对性地确定应急演练目标,提出应急演练的初步内容和主要科目。

2. 明确任务

确定应急演练的事故情景类型、等级、发生地域、演练方式、参演单位、应急演练各阶段主要任务、应急演练实施的拟定日期。

3. 制订计划

根据需求分析及任务安排,组织人员编制演练计划文本。

事故应急预案主要内容
事故应急预案主要内容

职业病危害控制
职业病危害控制

职业病危害控制主要是指针对作业场所存在的职业病危害因素的类型、分布、浓度、强度等情况,采取多种措施加以控制,使之消除或者降到容许接受的范围之内,以保护作业人员的身体健康和生命安全。职业病危害控制的主要技术措施包括工程技术措施、个体保护措施和组织管理措施等。
1、工程技术措施
工程技术措施是指应用工程技术的措施和手段(如密闭、通风、冷却、隔离等) ,控制生产工艺过程中产生或存在的职业病危害因素的浓度或强度,使作业环境中有害因素的浓度或强度降至国家职业 生标准容许的范围之内。
2、个体防护措施
对于经工程技术治理后仍然不能达到限值要求的职业病危害因素,为避免其对劳动者造成健康损害,则需要为劳动者配备有效的个体防护用品。。针对不同类型的职业病危害因
素,应选用合适的防尘、防毒或者防噪声等的个体防护用品。
3、组织管理等措施
在生产和劳动过程中,加强组织与管理也是职业病危害控制工作的重要一环,通过建立、健全职业病危害预防控制规章制度,确保职业病危害预防控制有关要素的良好与有效运行,是保障劳动者职业健康的重要手段,也是合理组织劳动过程、实现生产工作高效运行的基础。

精选知识库
监理工程师控制物资供应进度的工作内容
监理工程师控制物资供应进度的工作内容

监理工程师控制物资供应进度的工作内容

1.协助业主进行物资供应的决策

(1)根据设计图纸和进度计划确定物资供应要求。

(2)提出物资供应分包方式及分包合同清单,并获得业主认可。

(3)与业主协商提出对物资供应单位的要求以及在财务方面应负的责任。

2.组织物资供应招标工作

(1)组织编制物资供应招标文件

(2)受理物资供应单位的投标文件

(3)推荐物资供应单位及进行有关工作

3.编制、审核和控制物资供应计划

(1)编制物资供应计划

(2)审核物资供应计划

(3)监督检查订货情况,协助办理有关事宜

(4)控制物资供应计划的实施

三、施工进度计划调整
三、施工进度计划调整

三、施工进度计划调整★★★

施工进度计划的调整方法主要有两种:

一种是通过缩短某些工作持续时间来缩短工期;

另一种是通过改变某些工作间的逻辑关系来缩短工期。

(一)缩短某些工作的持续时间【15-171921-2225

这种方法的特点是不改变工作之间的先后顺序关系。具体措施包括:

组织措施

(1) 增加工作面,组织更多的施工队伍;

(2) 增加每天的施工时间(如采用三班制等);

(3) 增加劳动力和施工机械的数量。

技术措施

(1) 改进施工工艺和施工技术,缩短工艺技术间歇时间;

(2) 采用更先进的施工方法,以减少施工过程的数量(如将现浇框架方案改为预制装配方案);

(3) 采用更先进的施工机械。

经济措施

(1) 实行包干奖励;

(2) 提高奖金数额;

(3) 对所采取的技术措施给予相应的经济补偿。

其他配套措施

(1) 改善外部配合条件;

(2) 改善劳动条件;

(3) 实施强有力的调度等。

一般来说,不管采取哪种措施,都会增加费用。因此,在调整施工进度计划时,应利用费用优化的原理选择费用增加量最小的关键工作作为压缩对象。

(二)改变某些工作间的逻辑关系

这种方法的特点是不改变工作的持续时间,而只改变工作的开始时间和完成时间。

• 对于大型工程,容易采用平行作业的方法来调整施工进度计划。

• 而对于单位工程项目,通常采用搭接作业的方法来调整施工进度计划。

工程项目在单位时间内的资源需求量将会增加。

四、前锋线比较法
四、前锋线比较法

四、前锋线比较法【15-1618-25年★★★

所谓前锋线,是指在原时标网络计划上,从检查时刻的时标点出发,用点划线依次将各项工作实际进展位置点连接而成的折线。

2026020513005961931821_实际进度与计划进度的比较方法(二)

3. 进行实际进度与计划进度的比较

4. 预测进度偏差对后续工作及总工期的影响

实际进展位置点落在检查日期

实际进度偏差

进度偏差的影响

对后续工作

对总工期

左侧

拖后

二者

之差

>FF,有影响

>TF,有影响

右侧

超前

-

-

重合

一致

无影响

通过实际进度与计划进度的比较确定进度偏差后,还可根据工作的自由时差和总时差预测该进度偏差对后续工作及项目总工期的影响。

由此可见,前锋线比较法既适用于工作实际进度与计划进度之间的局部比较,又可用来分析和预测工程项目整体进度状况

一、横道图比较法
一、横道图比较法

一、横道图比较法【15-24年★★★

(二)非匀速进展横道图比较法

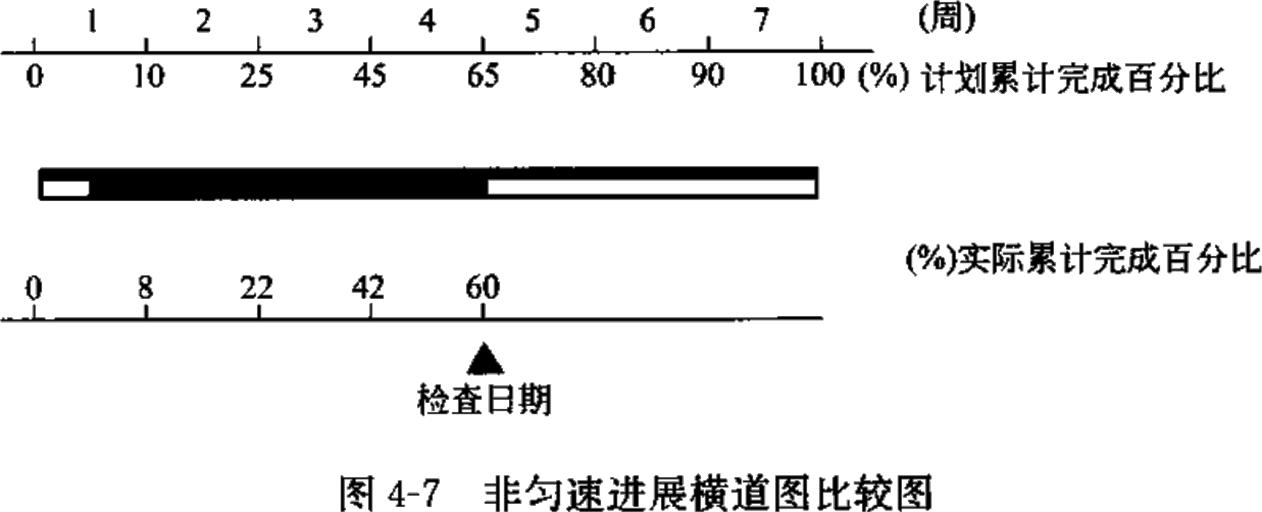

非匀速进展横道图比较法在用涂黑粗线表示工作实际进度的同时,还要标出其对应时刻完成任务量的累计百分比。

2026020513005961931821_实际进度与计划进度的比较方法

作用

采用非匀速进展横道图比较法,不仅可以进行某一时刻(如检查日期)实际进度与计划进度的比较,而且还能进行某一时间段实际进度与计划进度的比较。

【做题重点】能区分某一时刻、时段

优点

横道图比较法有记录和比较简单、形象直观、易于掌握、使用方便等优点。

缺点

但由于其以横道计划为基础,因而带有不可克服的局限性。

在横道计划中,各项工作之间的逻辑关系表达不明确,关键工作和关键线路无法确定。一旦某些工作实际进度出现偏差时,难以预测其对后续工作和工程总工期的影响,也就难以确定相应的进度计划调整方法

应用对象

因此,横道图比较法主要用于工程项目中某些工作实际进度与计划进度的比较。

一、进度偏差对后续工作及总工期的影响分析
一、进度偏差对后续工作及总工期的影响分析

一、进度偏差对后续工作及总工期的影响分析年年必考★★★

分析步骤

影响分析

1.分析出现进度偏差的工作是否为

关键工作

关键工作

都将对后续工作总工期产生影响

非关键工作

则需要根据进度偏差值与总时差和自由时差的关系作进一步分析。

2. 分析进度偏差

是否超过

总时差

>TF

则必将影响后续工作总工期

≤TF

则不影响总工期。

至于对后续工作的影响程度,还需要根据偏差值与其自由时差的关系作进一步分析。

3. 分析进度偏差是否超过自由时差

>FF

将对其后续工作产生影响

≤FF

则此进度偏差不影响后续工作。

三、资源优化
三、资源优化

三、资源优化【2022-25年★★★

完成一项工程任务所需要的资源量基本上是不变的,不可能通过资源优化将其减少。

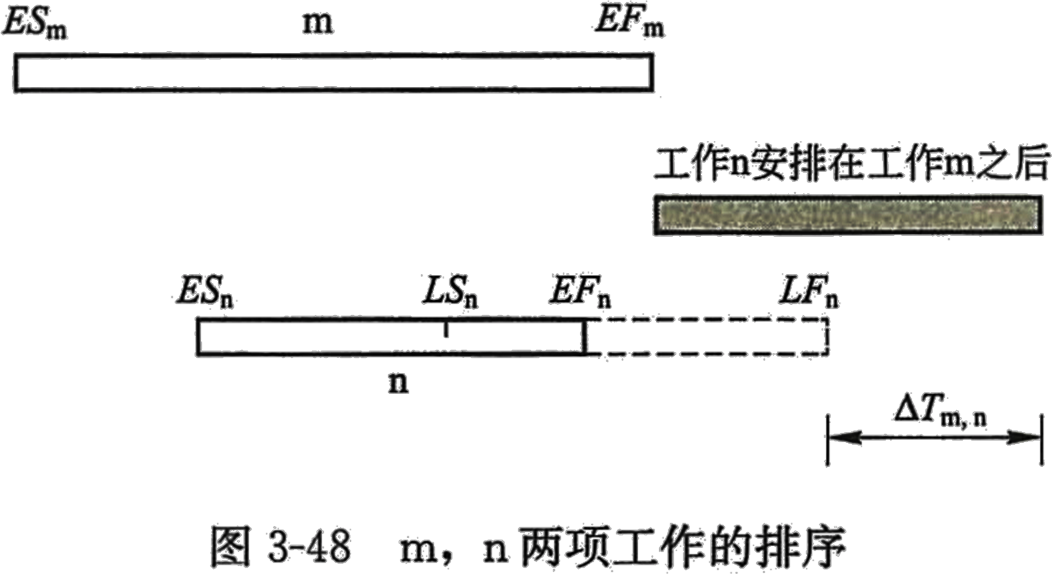

2026020513005961931821_网络计划优化(一)

目的

资源优化的目的是通过改变工作的开始时间和完成时间使资源按照时间的分布符合优化目标

两种模式

网络计划的资源优化分为两种:

(1)“资源有限,工期最短”的优化:通过调整计划安排,在满足资源限制条件下,使工期延长最少的过程;

(2)“工期固定,资源均衡”的优化:通过调整计划安排,在工期保持不变的条件下,使资源需用量尽可能均衡的过程。

优化的前提

资源优化的前提条件是:

1) 在优化过程中,不改变网络计划中各项工作之间的逻辑关系

2) 在优化过程中,不改变网络计划中各项工作的持续时间

3) 网络计划中各项工作的资源强度(单位时间所需资源数量)为常数,而且是合理的;

4) 除规定可中断的工作外,一般不允许中断工作,应保持其连续性。

优化方法

“工期固定,资源均衡”的优化方法有多种,如方差值最小法极差值最小法削高峰法等。

金融类知识库
精选知识库
四、利率期限结构与债券收益率曲线
四、利率期限结构与债券收益率曲线

(一)利率期限结构

在某一时点上,不同期限债券的收益率和到期期限之间的关系。

(二)债券收益率曲线

将利率期限结构在以期限为横坐标、收益率为纵坐标的直角坐标系上表示出来,就得到收益率曲线。

(三)收益率曲线基本类型

1.上升收益率曲线:也叫正向收益率曲线,其期限结构特征是短期债券收益率较低,而长期债券收益率较高。是最常见的形态。

2.反转收益率曲线:期限结构特征是短期债券收益率较高,而长期债券收益率较低。

3.水平收益率曲线:期限结构特征是长短期债券收益率基本相等。

4.拱形收益率曲线:期限结构特征是,期限相对较短的债券,利率与期限成正向关系,而期限相对较长的债券,利率与期限呈反向关系

五、信用利差
五、信用利差

(一)信用利差的概念

信用利差指除了信用评级不同外,其余条件全部相同的两种债券收益率的差额。

一般而言, 投资者会要求更高的收益来补偿较高的违约风险违约风险越高,投资收益率也应该越高

(二)信用利差的特点

1.对于给定的非政府部门的债券、给定的信用评级,信用利差随着期限增加而扩大。

2.信用利差随着经济周期(商业周期)的扩张而缩小,随着经济周期(商业周期)的收缩而扩张

3.信用利差的变化本质上是市场风险偏好的变化,受经济预期影响。信用利差的变化一般发生在经济周期发生转换前,因此,信用利差可以作为预测经济周期活动的参考指标。

一、货币市场工具的特点
一、货币市场工具的特点

一、货币市场工具的定义及特点

1.货币市场工具定义

  货币市场工具通常指具备高流动性、低风险特征的短期金融工具,其期限一般在一年以内,具体包括回购协议、定期存款、商业票据、银行承兑汇票、短期国债、中央银行票据等。

2.货币市场的特点

1)均是债务契约

2期限1年以内(含1年)

3流动性高;

4大宗交易,主要由机构投资者参与,个人投资者很少有机会参与买卖

5本金安全性高,风险较低

三、中国债券产品体系
三、中国债券产品体系

分类

内容

利率债

中央和地方政府、三大政策性银行等具有国家背景的机构发行,几乎不存在信用风险。

对市场利率变动敏感性高,通常来说,市场利率上升,债券价格下降。

1.政府债券

1国债是财政部代表中央政府发行的债券。国债具有安全性高、流动性强、收益稳定、享受免税待遇特点,可分为记账式国债和储蓄国债。
2地方政府债券,是指省、自治区、直辖市和经省级人民政府批准自办债券发行的计划单列市人民政府发行的、约定一定期限内还本付息的政府债券。

2.中央银行票据

发行主体为中国人民银行,是为调节货币供应量主要面向商业银行一级交易商发行的短期债务凭证。期限一般1年,但也有长至3年的品种。

3.政策性金融债

国家开发银行、中国进出口银行和中国农业发展银行三家政策性银行发行的

政策性金融债主要用于国家重大基础设施建设、促进经济发展和调节金融市场等政策目标。

4.政府支持机构债券

由政府支持的机构发行

不直接由政府发行,但由于有政府背景,其信用风险较低

信用债

1.商业银行债券

由境内设立的商业银行法人发行,包括商业银行发行的普通金融债和为满足巴塞尔协议发行的次级债和混合资本债等。

可分为一般金融债券、小微企业贷款专项债、“三农”专项金融债、次级债券、二级资本债券、无固定期限资本债券等品种。

2.非银行金融机构债券

发行主体为境内设立的非银行金融机构法人

主要有证券公司债(普通债、永续债、次级债、短期融资券)、保险公司债(普通债、永续债、资本补充债)、财务公司债、租赁公司债等。

3.特种金融债

经中国人民银行批准,由部分金融机构发行的,所筹集的资金专门用于偿还不规范证券回购债务的有价证券。

4.公司债券含企业债券

1公司债,是指公司依照法定程序发行、约定在一定期限还本付息的有价证券。

2企业债是由中央政府部门所属机构、国有独资企业或国有控股企业发行的债券,发债主体的信用级别较高。

5.非金融企业债务融资工具

中国银行间交易商协会主导的一些企业债务融资工具,主要包括中期票据(MTN)、短期融资券(CP)、超短期融资券(SCP)、定向工具(PPN)、中小企业集合票据、资产支持票据(ABN)、定向工具以及项目收益票据(PRN)等。

6.资产支持证券ABS

通过将基础资产(如信贷资产、企业应收账款等)证券化,从而获取融资的工具。

我国的资产支持证券主要包括信贷资产支持证券、企业资产支持证券、资产支持票据和不动产信托资产支持票据等。

7.熊猫债券

境外机构在我国境内发行的人民币债券,包括主权类机构、国外开发机构、金融机构和非金融企业等。

8.城投债

地方政府融资平台政府控制的企业发行的债券,通常用于地方基础设施和公用事业建设。

一、债券的估值方法
一、债券的估值方法

贴现现金流(DCF)估值法:任何资产的内在价值等于投资者对持有该资产预期未来现金流的现值。

二、债券的收益率
二、债券的收益率

P=市场价格;C=每期支付的利息;n=时期数;M表示债券面值。

3.到期收益率的影响因素:

1)票面利率与债券到期收益率呈同方向增减

2)债券市场价格:与到期收益率呈反方向增减。

3)再投资收益率:在市场利率波动的情况下,再投资收益率可能不会维持不变,会影响投资者实际的持有到期收益率。

4.债券当期收益率与到期收益率之间的关系

1)债券市场价格越接近债券面值,期限越长,则其当期收益率就越接近到期收益率。

2)债券市场价格越偏离债券面值,期限越短,则当期收益率就越偏离到期收益率。

3)不论当期收益率与到期收益率近似程度如何,当期收益率的变动总是预示着到期收益率的同向变动

精选知识库
八、 操纵证券、 期货市场罪
八、 操纵证券、 期货市场罪

操纵证券、期货市场罪

行为

通过非法手段操纵证券、期货市场,影响证券、期货交易价格或者证券、期货交易量,情节严重的行为。

处罚

有期徒刑或拘役

罚金

5年以下

5-10年

并处罚金

单位

责任人同上处罚

自己实际控制的账户

(1)行为人以自己名义开户并使用的实名账户;

(2)行为人向账户转入或者从账户转出资金,并承担实际损益的他人账户;

(3)行为人通过第(1)项、第(2)项以外的方式管理、支配或者使用的他人账户;

(4)行为人通过投资关系、协议等方式对账户内资产行使交易决策权的他人账户;

(5)其他有证据证明行为人具有交易决策权的账户。

保全和执行
保全和执行

人民法院保全与会员资格相应的会员资格费或者交易席位应当依法裁定不得转让该会员资格,但不得停止该会员交易席位的使用。人民法院在执行过程中,有权依法采取强制措施转让该交易席位。

期货交易所、期货公司为债务人的,人民法院不得冻结、划拨期货公司在期货交易所或者客户在期货公司保证金账户中的资金。

有证据证明该保证金账户中有超出期货公司、客户权益资金的部分,期货交易所、期货公司在人民法院指定的合理期限内不能提出相反证据的,人民法院可以依法冻结、划拨该账户中属于期货交易所、期货公司的自有资金。

期货公司为债务人的,人民法院不得冻结、划拨专用结算账户中未被期货合约占用的用于担保期货合约履行的最低限额的结算准备金;期货公司已经结清所有持仓并清偿客户资金的,人民法院可以对结算准备金依法予以冻结、划拨。

期货公司有其他财产的,人民法院应当依法先行冻结、查封、执行期货公司的其他财产。

客户、自营会员为债务人的,人民法院可以对其保证金、持仓依法采取保全和执行措施。

期货交易所为债务人,债权人请求冻结、划拨以下账户中资金或者有价证券的,人民法院不予支持:

(1) 期货交易所会员在期货交易所保证金账户中的资金;

(2) 期货交易所会员向期货交易所提交的用于充抵保证金的有价证券。

期货公司为债务人,债权人请求冻结、划拨以下账户中资金或者有价证券的,人民法院不予支持:

(1) 客户在期货公司保证金账户中的资金;

(2) 客户向期货公司提交的用于充抵保证金的有价证券。

实行会员分级结算制度的期货交易所的结算会员为债务人债权人请求冻结、划拨结算会员以下资金或者有价证券的,人民法院不予支持:

(1) 非结算会员在结算会员保证金账户中的资金;

(2) 非结算会员向结算会员提交的用于充抵保证金的有价证券。

有证据证明保证金账户中有超过上述规定的资金或者有价证券部分权益的,期货交易所、期货公司或者期货交易所结算会员在人民法院指定的合理期限内不能提出相反证据的,人民法院可以依法冻结、划拨超出部分的资金或者有价证券。

有证据证明期货交易所、期货公司、期货交易所结算会员自有资金与保证金发生混同,期货交易所、期货公司或者期货交易所结算会员在人民法院指定的合理期限内不能提出相反证据的,人民法院可以依法冻结、划拨相关账户内的资金或者有价证券。

实行会员分级结算制度的期货交易所或者其结算会员为债务人,债权人请求冻结、划拨期货交易所向其结算会员依法收取的结算担保金的,人民法院不予支持。

有证据证明结算会员在结算担保金专用账户中有超过交易所要求的结算担保金数额部分的,结算会员在人民法院指定的合理期限内不能提出相反证据的,人民法院可以依法冻结、划拨超出部分的资金。

举证责任
举证责任

(三)举证责任

期货公司应当对客户的交易指令是否入市交易承担举证责任。

确认期货公司是否将客户下达的交易指令入市交易,应当以期货交易所的交易记录、期货公司通知的交易结算结果与客户交易指令记录中的品种、买卖方向是否一致,价格、交易时间是否相符为标准,指令交易数量可以作为参考。但客户有相反证据证明其交易指令未入市交易的除外。

期货交易所通知期货公司追加保证金,期货公司否认收到上述通知的,由期货交易所承担举证责任。

期货公司向客户发出追加保证金的通知,客户否认收到上述通知的,由期货公司承担举证责任

承担责任的主体
承担责任的主体

(二)承担责任的主体

期货公司的从业人员在本公司经营范围内从事期货交易行为产生的民事责任,由其所在的期货公司承担

期货公司授权非本公司人员以本公司的名义从事期货交易行为的,期货公司应当承担由此产生的民事责任;非期货公司人员以期货公司名义从事期货交易行为,具备《民法典》规定的表见代理条件的,期货公司应当承担由此产生的民事责任。

管辖
管辖

(一)管辖

人民法院一般根据以下规定确定期货纠纷案件的管辖:

(1) 因合同纠纷提起的诉讼,由被告住所地或者合同履行地人民法院管辖

(2) 因侵权行为提起的诉讼,由侵权行为地或者被告住所地人民法院管辖。

(3) 合同或者其他财产权益纠纷的当事人可以书面协议选择被告住所地、合同履行地、合同签订地、原告住所地、标的物所在地等与争议有实际联系的地点的人民法院管辖,但不得违反本法对级别管辖和专属管辖的规定。

在期货公司的分公司、营业部等分支机构进行期货交易的,该分支机构住所地为合同履行地。

因实物交割发生纠纷的,期货交易所住所地为合同履行地。

侵权与违约竞合的期货纠纷案件,依当事人选择的诉由确定管辖。当事人既以违约又以侵权起诉的,以当事人起诉状中在先的诉讼请求确定管辖。

期货纠纷案件由中级人民法院管辖。

高级人民法院根据需要可以确定部分基层人民法院受理期货纠纷案件。

以期货交易所为被告或者第三人的因期货交易所履行职责引起的商事案件,由期货交易所所在地的中级人民法院管辖。期货交易所履行职责引起的商事案件是指:

1.期货交易所会员及其相关人员、保证金存管银行及其相关人员、客户、其他期货市场参与者,以期货交易所违反法律法规以及国务院期货监督管理机构的规定,履行监督管理职责不当,造成其损害为由提起的商事诉讼案件;

2.期货交易所会员及其相关人员、保证金存管银行及其相关人员、客户、其他期货市场参与者,以期货交易所违反其章程、交易规则、实施细则的规定以及业务协议的约定,履行监督管理职责不当,造成其损害为由提起的商事诉讼案件;

3.期货交易所因履行职责引起的其他商事诉讼案件。

六、 保证合约履行纠纷及其责任
六、 保证合约履行纠纷及其责任

期货公司未按照每日无负债结算制度的要求,履行相应的金钱给付义务,期货交易所亦未代期货公司履行,造成交易对方损失的,期货交易所应当承担赔偿责任。

期货交易所代期货公司履行义务或者承担赔偿责任后,有权向不履行义务的一方追偿。

期货交易所未代期货公司履行期货合约,期货公司应当根据客户请求向期货交易所主张权利。

期货公司拒绝代客户向期货交易所主张权利的,客户可直接起诉期货交易所,期货公司可作为第三人参加诉讼。

精选知识库
中国金融业对外开放的新趋势
中国金融业对外开放的新趋势

我国金融业对外开放的新趋势

银行业

发布一系列文件,取消中资银行和金融资产管理公司的外资持股比例限制,允许外国银行在我国境内设立分行和子行等。实施内外资一致的股权投资比例规则。

证券业

2020年3月13日,中国证监会 消证券公司外资股比限制的措施,自2020年4月1日起,取消证券公司外资股比限制。

保险业

2021年3月,中国银保监会发布《关于修改〈中华人民共和国外资保险公司管理条例实施细则>的决定》修改内容:

①明确外国保险集团公司和境外金融机构准入条件、参照外国保险公司的准入标准设定了外国保险集团公司的准入条件;

②完善股东变更及准入要求;

③保持制度一致性,取消外资股比的限制性规定。

资本市场

资本市场互联互通机制逐步建立健全(沪港通深港通、沪伦通等

境外机构投资者持续增加对中国资本市场的配置

以人民币计价的资产越来越多地被纳入国际指数

不断放开征信、评级、支付等资本市场基础设施领域的准入限制

期货品种对外开放品种增加,开放路径更加多元,境外投资者参与度稳步提升,我国重要大宗商品定价影响力得到提高

中国金融市场的监管体制
中国金融市场的监管体制

我国金融市场的监管架构(★★

(1)我国当前的金融监管体制为“一委一行两会”

①国务院金融稳定发展委员会;

②中国人民银行;

③证监会;

④中国银行保险监督管理委员会。

(2)中国人民银行是我国的中央银行,也是国务院组成部门之一,主要负责制定和执行货币政策,维护金融稳定,同时承担一定的金融服务职能。

存款准备金制度与货币乘数的概念
存款准备金制度与货币乘数的概念

存款准备金制度与货币乘数(★★

(1)存款准备金制度

概念

国家以法律形式规定存款性金融机构所吸收的存款必须按一定比例,向中央银行缴纳一定准备金的制度。

分类

法定存款准备金(率)

以法律的形式确定的商业银行缴存中央银行的存款占其吸收存款的比例。

法定准备率越高,货币供应量也会越少;反之,则越多。

超额准备金

商业银行准备金中超过法定的部分。

(2)货币乘数:基础货币和货币供给之间的倍数关系,被称为货币乘数。

货币政策工具
货币政策工具

货币政策工具(★★★

一般性货币政策工具

选择性货币政策工具

创新型货币政策工具

(1)存款准备金制度

(2)再贴现政策

(3)公开市场业务

①回购交易

②现券交易

③发行中央银行票据

(1)消费者信用控制

(2)证券市场信用控制

(3)不动产信用控制

(4)直接信用控制:利率最高限额、信用分配、流动性比率、直接干预及开办特种存款等。

(5)间接信用控制:道义劝告;窗口指导。

(1)短期流动性调节工具(SLO)

(2)常备借贷便利(SLF)

(3)抵押补充贷款(PSL)

(4)中期借贷便利(MLF)

(5)临时流动性便利(TLF)

(6)临时准备金动用安排(CRA)

(7)定向中期借贷便利(TMLF)等

货币政策的传导机制
货币政策的传导机制

货币政策的传导机制(★★

一般过程

货币政策工具→操作目标→中介目标→最终目标。中央银行通过货币政策工具的运作,影响商业银行等金融机构的活动,进而影响货币供应量,最终影响宏观经济指标。

利率传导机制

货币供应量↑→实际利率↓→投资↑→总产出↑

信用传导机制

①银行信贷渠道的运行机制:货币供应量↑→银行存款和贷款↑→投资↑→总产出↑

②企业:货币供应量↑→股价↑→净值↑→逆向选择和道德风险↓→贷款↑→投资↑→总产出↑

资产价格传导机制

①托宾q理论:货币供应量↑→股价↑→托宾q↑→投资↑→总产出↑

②莫迪利安尼理论:货币供应量↑→股价↑→金融资产价值↑→财务困难的可能性↓→耐用消费品和住宅支出↑→总产出↑

汇率传导机制

货币供应量↑→实际利率↓→汇率↓→净出口↑→总产出↑

公司债券(含企业债券)发行与交易转让的一般规定
公司债券(含企业债券)发行与交易转让的一般规定

公司债券(含企业债券)发行与交易转让的一般规定(★★

(1)企业债券

发行条件

据《企业债券管理条例》规定:①企业规模达到国家规定的要求;②企业财务会计制度符合国家规定;③具有偿债能力;④企业经济效益良好,发行企业债券前连续3年盈利;⑤企业发行企业债券的总面额不得大于该企业的自有资产净值;⑥所筹资金用途符合国家产业政策。

根据国家发改委《关于企业债券发行实施注册制有关事项的通知》要求,企业债券发行人应当具备健全且运行良好的组织机构,最近3年平均可分配利润足以支付企业债券1年的利息,应当具有合理的资产负债结构和正常的现金流量。

募集资金投向

企业发行企业债券所筹资金不得用于房地产买卖、股票买卖和期货交易等与本企业生产经营无关的风险性投资。

(2)公司债券

发行条件

①具备健全且运行良好的组织机构;②最近3年平均可分配利润足以支付公司债券1年的利息;

③具有合理的资产负债结构和正常的现金流量;④国务院规定的其他条件。

募集资金投向

公开发行公司债券筹集的资金,不得用于弥补亏损和非生产性支出。

不得再次发行的情形

①对已公开发行的公司债券或者其他债务有违约或者延迟支付本息的事实,仍处于继续状态;

②违反《证券法》规定,改变公开发行公司债券所募资金的用途。

精选知识库
活期存款
活期存款

一、活期存款

业务要素

具体要求

基本内容

活期存款通常元起存,以存折或银行卡作为存取凭证,部分银行的客户可凭存折或银行卡在全国各网点通存通兑。

计息金额

存款的计息起点为,元以下角分不计利息。利息金额算至分位,分段计息算至厘位。

除活期存款在每季度结息日时将利息计入本金作为下季的本金计算复利外,其他存款不论存期多长,一律不计复利。

计息时间

我国对活期存款实行按季度结息,每季度末月的20日为结息日,次日付息。

利息计算

• 人民币存款计息的通用公式:

利息=本金×实际天数×日利率

• 人民币存款利率的换算公式:

2024030517072162272514_个人存款业务(一)

计息方式

一种是积数计息,另一种是逐笔计息。

银行除仍可沿用普遍使用的每年360 天(每月30 天)计息期外,也可选择将计息期全部转化为实际天数计算利息,即每年为365 天(闰年为366 天),每月为当月公历的实际天数。

• 积数计息法

要素

具体要求

定义

• 按实际天数每日累计账户余额,以累计积数乘以日利率计算利息。

• 目前,各家银行多使用积数计息法计算活期存款利息。

计息公式

利息=累计计息积数×日利率

[ 其中,累计计息积数=每日余额合计数 ]

特点

银行使用年利率除以360 天折算出的日利率,相对于年利率除以 365 天(实际计息天数)折算出的日利率要高,实际上提高了储户的利息收益。

• 逐笔计息法

要素

具体要求

定义

• 按预先确定的计息公式逐笔计算利息。

• 目前,各家银行多使用逐笔计息法计算整存整取定期存款利息。

计息公式

• 计息期为整年(月)的,计息公式为:

利息=本金×年(月)数×年(月)利率

• 计息期有整年(月)又有零头天数的,计息公式为:

利息=本金×年(月)数×年(月)利率+本金×零头天数×日利率

巴塞尔资本协议
巴塞尔资本协议

资产负债管理工具(了解即可)
资产负债管理工具(了解即可)

资产负债管理工具:

(一)缺口管理

又称为利率敏感性缺口管理法,是利率风险管理的重要工具。具体是指根据对于未来利率变动趋势和收益率曲线形状的预期,改变资产

1、缺口管理

缺口管理又称为利率敏感性缺口管理法,是利率风险管理的重要工具。

当预期利率会上升时,增加缺口;反之亦然。

2、久期管理

久期指某项金融资产(或负债)在未来时间内产生的收益现金流的加权平均时间,权数为各期收益现金流的现值在资产市场价值中所占的权重。

久期用于衡量资产负债价值对于利率水平变化的敏感度的一项指标,可表示为利率变动1% 时,导致资产负债净值变动的百分比。

商业银行资产负债管理过程中,利用久期管理可以采用以下两种方法:① 风险免疫管理策略;② 久期缺口风险管理策略。

3、内部资金转移定价

内部资金转移定价是指商业银行内部资金中心与业务经营单位按照一定规则全额有偿转移资金,达到核算业务资金成本或收益等目的的一种内部经营管理模式。

FTP作为商业银行资产负债管理的重要工具,其作用主要在于以下两个方面:

① 公平绩效考核。

② 剥离利率风险。

4、经济资本

经济资本作为一项重要工具,主要用于绩效考核和风险定价两个方面。

5、收益率曲线

债券的期限结构和收益率在某一既定时间存在的变化关系就称为利率的期限结构,表示这种关系的曲线通常称为收益率曲线。

收益率曲线一般有四种典型形状:

2024030519022344565236_商业银行资产负债管理

6、资产证券化

证券化是指银行发现资产负债表中资产的额外价值并将其从资产负债表中全部移除,以便为信贷业务腾挪空间的过程。

证券化是商业银行主动资产负债管理的重要工具,其主要优点是可以通过出售资产节约或减低资本费用,还可以给发行银行带来额外的收入。

和负债的缺口。简而言之,当预期利率会上升时,增加缺口;反之亦然。

(二)久期管理

某项金融资产(或负债)在未来时间内产生的收益现金流的加权平均时间,权数为各期收益现金流的现值在资产市场价值中所占的权重。久期用于衡量资产负债价值对于利率水平变化的敏感度的一项指标,可表示为利率变动1%时,导致资产负债净值变动的百分比。

(三)内部资金转移定价(FTP)

商业银行内部资金中心与业务经营单位按照一定规则全额有偿转移资金,达到核算业务资金成本或收益等目的的一种内部经营管理模式。

利用FTP核算资金收益或成本时,对负债而言是收益,对资产而言是成本。实施FTP的目的之一,就是要核算清楚负债带来多少收益,资产占用了多少成本。

其作用主要在于以下两个方面:一是公平绩效考核。二是剥离利率风险。

(四)经济资本

在商业银行资产负债管理中,经济资本作为一项要工具,主要用于绩效考核和风险定价两个方面。

经济资本应用的总体目标是通过建立有效的经济资本应用体系,将以经济资本为基础的风险收益匹配的理念贯彻落实到各项经营管理活动中,通过对风险总量和结构进行调控,促进全行资源的优化配置,提高经济资本回报。

(五)收益率曲线

一般有四种典型形状:

水平收益率曲线:基本呈一条水平线,表示长期利率与短期利率相等;
正向收益率曲线向上倾斜:表示长期利率高于短期利率;
反转收益率曲线向下倾斜:表示长期利率低于短期利率;
驼峰收益率曲线:表示期限相对较短的债券,利率与期限呈正向相关,期限较长的债券,利率与期限呈反向相关。

(六)资产证券化

证券化是指银行发现资产负债表中资产的额外价值并将其从资产负债表中全部移除,以便为信贷业务腾挪空间的过程。

破坏银行和其他金融机构管理类犯罪
破坏银行和其他金融机构管理类犯罪

• 破坏金融管理秩序罪——破坏银行和其他金融机构管理类犯罪

• 非法吸收公众存款罪

犯罪构成

• 主体:一般主体,包括自然人和单位。

• 客体:国家的银行管理制度

• 主观:故意,且不具有非法占有不特定对象资金的目的

• 客观:非法吸收和变相吸收公众存款,扰乱金融秩序的行为。

刑罚

• 3年以下或拘役;并处或单处罚金

• 数额巨大:3-10年;并处罚金

• 数额特别巨大:10年以上,并处罚金

• 高利转贷罪

犯罪构成

• 主体:一般主体,包括自然人和单位。

• 客体:国家对贷款的管理制度

• 主观:故意

• 客观:套取金融机构信贷资金,并将该资金高利转贷他人,违法所得数额较大的行为。

刑罚

• 数额较大:3年或拘役;1-5倍罚金;

• 数额巨大:3-7年;1-5倍罚金

• 单位犯本罪,单位判处罚金,直接责任人员3年以下或拘役

• 违法发放贷款罪

犯罪构成

• 主体:特殊主体,即银行或者其他金融机构及其工作人员。

• 客体:国家对贷款的管理制度

• 主观:故意

• 客观:违反国家规定发放贷款的行为。

刑罚

• 数额巨大:5年以下或拘役;1-10万元

• 数额特别巨大:5年以上,2-20万元

• 吸收客户资金不入账罪

犯罪构成

• 主体:特殊主体,银行或者其他金融机构及其工作人员。

• 客体:国家对存款的管理制度

• 主观:故意

• 客观:吸收客户资金不入账,数额巨大或者造成重大损失的行为

刑罚

• 数额巨大:5年以下或拘役;2-20万

• 数额特别巨大:5年以上,5-50万元

• 伪造、变造金融票证罪

犯罪构成

• 主体:一般主体,包括自然人和单位。

• 客体:国家对金融票证的管理制度

• 主观:故意

• 客观:伪造、变造金融票证的行为

刑罚

• 伪造、变造金融票据:3年以下或拘役;2-20万;严重5-10年,5-50万;特别严重10年以上或无期;5-50万

• 妨害信用卡管理:3年以下或拘役,1-10万;数量巨大,3-10年,2-20万

• 伪造、变造国库券:数额较大,3年以下或拘役;2-20万;数额巨大,3-10年,5-50万;特别巨大,10年以上或无期,5-50万或没收财产

• 伪造、变造股票或公司、企业债券:数额较大,3年以下或拘役,1-10万;数额巨大,3-10年,2-20万。

• 违规出具金融票证罪

犯罪构成

• 主体:特殊主体,为银行或者其他金融机构及其工作人员

• 客体:国家对金融票证的管理制度

• 主观:故意

• 客观:违反规定,为他人出具信用证或者其他保函、票据、存单、资信证明,情节严重的行为

刑罚

• 情节严重:5年以下或拘役;特别严重:5年以上

• 骗取贷款、票据承兑、金融票证罪

犯罪构成

• 主体:一般主体,自然人和单位

• 客体:国家金融管理制度

• 主观:故意

• 客观:以欺骗于段取得银行或者其他金融机构贷款、票据承兑、信用证、保函等

刑罚

• 最高法定刑仅为7年

• 背信运用受托财产罪

犯罪构成

• 主体:特殊主体,即为“商业银行、证券交易所、期货交易所、证券公司、期货经纪公司、保险公司或者其他金融机构”,个人不能构成本罪的主体

• 客体:国家金融管理制度

• 主观:故意

• 客观:为行为主体实施了“违背受托义务,擅自运用客户资金或者其他委托、信托的财产”的行为

刑罚

• 属于结果犯,必须“情节严重的”,才构成犯罪

• 洗钱罪

犯罪构成

• 主体:一般主体

• 客体:国家金融管理制度

• 主观:明知、故意

• 客观:为掩饰、隐瞒毒品犯罪、黑社会性质的组织犯罪、恐怖活动犯罪、走私犯罪、贪污贿赂犯罪、破坏金融管理秩序犯罪、金融诈骗犯罪的所得及其产生的收益的来源和性质,而提供资金账户,将财产转换为现金、金融票据、有价证券,通过转账或者其他结算方式转移资金的,跨境转移资产的,或者以其他方式掩饰、隐瞒犯罪所得及其收益的来源和性质的行为。

刑罚

• 5年或拘役,没收收益并处罚金;情节严重,5-10年,并处罚金

• 单位犯前款罪的,对单位判处罚金,并对其直接负责人员,依据上述处罚

内部审计
内部审计

一、审计分类:按审计主体不同

国家审计(也称政府审计)、社会审计(也称民间审计、事务所审计)、内部审计(也称部门和单位审计)

二、内部审计的地位

国务院银行业监督管理机构一直将审计监督条线作为业务管理条线(第一道防线)、风险合规条线(第二道防线)后的第三道防线

三、内部审计的目标

1、推动国家有关经济金融法律法规和监管规则的有效落实

2、促进商业银行建立并持续完善有效的风险管理、内控合规和公司治理架构

3、相关审计对象有效履职,共同实现本银行战略目标

四、内部审计的准则

1、内部审计工作应独立于业务经营、风险管理和内控合规,并对上述职能履行的有效性实施评价

2、内部审计活动应遵循独立性客观性原则,不断提升内部审计人员的专业能力和职业操守

反洗钱义务的主要内容
反洗钱义务的主要内容

一、客户身份识别制度

1、商业银行等金融机构应该了解实际控制客户的自然人和交易的实际受益人,核对客户的效身份证件或者其他身份证明文件,登记客户身份基本信息,并留存有效身份证件或者其他身份证明文件的复印件或者影印件

存在代理关系时,银行还应当核对代理人的有效身份证件或者身份证明文件

2、客户身份识别的情形

(1)银行等金融机构以开立账户等方式与客户建立业务关系,为不在本机构开立账户的客户提供现金汇款、现钞兑换、票据兑付等一次性金融服务且交易金额单笔人民币1万元以上或者外币等值1000美元以上的

(2)银行等为自然人客户办理人民币单笔5万元以上或外币等值1万美元以上的现金存取业务

(3)银行等金融机构提供保管箱服务时,应了解保管箱的实际使用人

(4)银行等金融机构为客户向境外汇出资金时,应当登记汇款人姓名或名称账号住所收款人姓名、住所等信息

接收境外汇入款的金融机构,发现汇款人姓名或名称汇款人账号和汇款人住所三项信息中任何一项缺失的,应要求境外机构补充

(5)信托公司在设立信托时,应当核对委托人的有效身份证件或其他身份证明文件,了解信托财产的来源,登记委托人受益人的身份基本信息,并留存委托人的有效身份证件或其他身份证明文件的复印件或者影印件

(6)金融资产管理公司、金融资产投资公司、财务公司、金融租赁公司、汽车金融公司、货币经纪公司在与客户签订金融业务合同时,应当核对客户的有效身份证件或其他身份证明文件,登记客户身份基本信息,并留存复印件或影印件

3、在与客户的业务关系存续期间,银行等金融机构应当采取持续的客户身份识别措施

4、客户先前提交的身份证件或者身份证明文件已过有效期的,客户没有在合理期限内更新且没有提出合理理由的,金融机构应中止为客户办理业务

5、出现以下情况时,银行等金融机构应当重新识别客户

(1)客户要求变更姓名或名称、身份证件或身份证明文件种类、身份证件号码、注册资本、经营范围、法定代表人或负责人的

(2)客户行为或者交易情况出现异常

(3)客户姓名或者名称与国务院有关部门、机构和司法机关依法要求金融机构协查或者关注的犯罪嫌疑人、洗钱和恐怖融资分子的姓名或者名称相同

(4)客户有洗钱恐怖融资活动嫌疑的

(5)金融机构获得的客户信息与先前已经掌握的相关信息存在不一致或者相互矛盾

(6)先前获得的客户身份资料的真实性、有效性、完整性存在疑点的,以及金融机构认为应重新识别客户身份的其他情形

6、银行等金融机构委托金融机构以外的第三方识别客户身份的,金融机构应当承担未履行客户身份识别义务的责任

7、对本金融机构风险等级最高的客户或者账户,至少每半年进行一次审核

二、客户身份资料和交易记录保存制度

1、对于客户身份资料,自业务关系结束当年或者一次性交易记账当年计起至少保存5年

2、对于交易记录,自交易记账当年计起至少保存5年

3、客户身份资料和交易记录涉及正在被反洗钱调查的可疑交易活动,且反洗钱调查工作在前款规定的最低保存期届满时仍未结束的,金融机构应将其保存至反洗钱调查工作结束

4、对依法履行反洗钱职责或义务获得的客户身份资料和交易信息,应当予以保密非依法律规定不得向任何单位和个人提供

5、反洗钱行政主管部门和其他依法负有反洗钱监督管理职责的部门、机构履行反洗钱职责获得的客户身份资料和交易信息,只能用于反洗钱行政调查。司法机关依照本法获得的客户身份资料和交易信息,只能用于反洗钱刑事诉讼

6、银行业金融机构破产或解散时,应当将资料和记录移交国务院银行业监督管理机构指定的机构

三、大额交易和可疑交易报告制度:反洗钱制度的核心

1、银行等金融机构应当在大额交易发生之日起5个工作日内以电子方式提交大额交易报告

2、银行等金融机构应向反洗钱监测中心报告下列大额交易:(1)当日单笔或累计交易人民币5万元(含)以上、外币等值1万美元(含)以上的现金缴存、现金支取、现金结售汇、现钞兑换、现金汇款、现金票据解付及其他形式的现金收支

(2)非自然人客户银行账户与其他的银行账户发生当日单笔或者累计交易人民币200万元(含)以上、外币等值20万美元(含)以上的款项划转

(3)自然人客户银行账户与其他的银行账户发生当日单笔或者累计交易人民币50万元(含)以上、外币等值10万美元(含)以上的境内款项划转

(4)自然人客户银行账户与其他的银行账户发生当日单笔或者累计交易人民币20万元(含)以上、外币等值1万美元(含)以上的跨境款项划转

3、金融机构应当在按本机构可疑交易报告内部操作规程确认为可疑交易后,及时以电子方式提交可疑交易报告,最迟不超过5个工作日

4、银行业金融机构应当建立反恐怖融资管理机制,按照国家反恐怖主义工作领导机构发布的恐怖活动组织及恐怖活动人员名单、冻结资产的决定,依法对相关资产采取冻结措施

5、客户转移调查所涉及的账户资金的,国务院反洗钱行政主管部门认为必要时,经其负责人批准,可以采取临时冻结措施。临时冻结不得超过48小时

财会类知识库
精选知识库
(二)诉讼时效的种类
(二)诉讼时效的种类

种类

时效

普通诉讼

普通诉讼时效是指由民事基本法统一规定的,普遍适用于法律没有作特殊诉讼时效规定的各种民事法律关系的时效。除特别法另有规定外,所有的民事法律关系皆适用普通诉讼时效。我国《民法典》第188条规定了普通诉讼时效的期间为3年。

特别诉讼

特别诉讼时效是指由民事基本法与特别法就某些民事法律关系规定的短于或长于普通诉讼时效期间的时效。另外,我国《民法典》第594条规定,因国际货物买卖合同和技术进出口合同争议提起诉讼或者申请仲裁的时效期间为4年。

权利的最长保护期限

我国《民法典》第188条规定,诉讼时效期间自权利人知道或应当知道权利受到损害以及义务人之日起计算。但是,自权利受到损害之日起超过20年的,人民法院不予保护。可见,即使权利人不知或不应知道权利已被侵害,自权利被侵害之日起经过20年的,其权利也失去法律的强制性保护。

(二)民事义务
(二)民事义务

1、民事义务:指民事主体为满足权利人的某种利益而依法为某种行为或不为某种行为的必要性。

民事义务与一般的法律义务所不同的是,民事义务是与民事权利相对应的,它处于具有平等性质的民事法律关系之中。

2、民事义务的分类

(1)积极义务:指以一定的作为为内容的义务,如交付财物、完成工作、提供劳务等。

(2)消极义务:指以一定的不作为为内容的义务,如相邻关系中当事人的容忍义务等。

(二)社会主义积累基金与消费基金
(二)社会主义积累基金与消费基金

1、积累基金与消费基金的构成

积累基金

积累基金:物质生产部门的劳动者所创造的国民收入中主要用作追加的生产资金部分,它的物质形式是一年内新增加的生产资料总量。

在社会主义经济建设中,积累基金是由扩大生产基金、非生产性基本建设基金和社会后备基金三部分构成的。在积累基金中,扩大生产基金是最主要的部分,所占比重较大。

消费基金

消费基金:物质生产部门的劳动者所创造的国民收入中用来满足劳动者个人消费及社会消费的那部分资金,它的实物形式为一年内用于个人消费和社会消费的消费资料总和。

消费基金:由社会消费基金和个人消费基金两部分所构成,个人消费基金和社会消费基金的比例受社会经济发展水平和人民生活水平的制约。

①社会消费基金:国家管理基金、文教卫生基金、社会保障基金三个部分。

②个人消费基金:包括物质生产部门和非物质生产部门劳动者的劳动报酬基金。

2、社会主义积累基金与消费基金的关系

(1)积累与消费的比例关系,是一个综合性的重要比例关系。

(2)作用从根本上是一致的。在社会主义制度下,积累基金主要用于扩大再生产和发展文教卫生事业,代表了劳动人民的整体利益和长远利益;消费基金主要用于满足劳动者的个人生活需要,代表了劳动人民的个人利益和当前利益,两者在根本上是相统一的。

(3)在国民收入总量中,积累与消费此长彼消,相互之间存在着矛盾。

3、正确处理社会主义积累基金和消费基金关系的原则

正确处理积累基金和消费基金的比例关系,就是要安排两者的最优比例,总的说来必须坚持“统筹兼顾,全面安排”的方针,要求遵循以下基本原则:

①必须在生产发展和国民收入增长的基础上,兼顾积累与消费,使积累基金要能保证进行扩大再生产的需要,消费基金要能保证劳动者物质文化生活水平提高的需要。

②积累基金和消费基金的比例,必须同国民收入中的生产资料和消费资料的比例相适应。

积累基金和消费基金,是国民收入的价值形式。积累基金主要是用于基本建设,它的数量和构成,必须和社会能够提供的追加生产资料数量和构成相适应。消费基金主要是用于个人消费,它的数量和构成必须和社会能够提供的消费资料数量和构成相适应。

③正确安排积累基金内部的生产性积累和非生产性积累的关系。

积累基金中的生产性积累,主要用于生产性基本建设;非生产性积累,主要用于非生产性基本建设。积累基金较多地用于生产性基本建设是必要的,但非生产性基本建设投资也必须相应增加,因为非生产性基本建设,比如文化、教育、科学、卫生和商业设施以及居民住宅等,不仅是人民生活所必不可少的,而且是发展社会生产和国民经济所必需的。

④正确安排消费基金中社会消费基金和个人消费基金的比例。

(三)宏观经济调控的综合协调
(三)宏观经济调控的综合协调

①目标统一:即不同手段的具体目标要服务于实现总体目标。通过综合协调,解决各种矛盾,在统一目标下,确定各部门和机构的具体目标。

②政策协调:即处理好宏观调控中重大政策和具体政策的关系,具体政策要配合好主要政策,通过综合协调解决矛盾,实现政策配套。

③功能互补:即通过综合协调,使各种手段协调配合,扬长避短,发挥整体优势。

④适时适度:即各种手段的运用在时间上适时有序,在力度上适度协调。

(十一)执行程序
(十一)执行程序

1、执行申请

当事人申请人民法院执行的生效法律文书应当具备下列条件:

①权利义务主体明确;②给付内容明确。

2、执行措施:指人民法院执行机构依照法定程序强制执行生效法律文书时所采取的方法和手段。

3、执行中止:指在执行过程中,因某种特殊情况而暂停执行程序,待该种情况消除后再回复执行程序的制度。

4、执行终结:指在执行过程中,发生某些情形,执行程序无法或没有必要继续进行,从而结束执行程序的制度。

(八)审判监督程序
(八)审判监督程序

审判监督程序即再审程序:指对已经发生法律效力的判决,裁定、调解书,发现确有错误,认为需要再审的,依法对案件进行再审的程序。审判监督程序是用以纠正生效判决错误的法定程序,不是每个案件必经的审理程序,也非二审案件的上一审级诉讼。

根据《民事诉讼法》,审判监督程序有下列启动方式:

1、各级人民法院院长对本院已经发生法律效力的判决、裁定、调解书,发现确有错误,认为需要再审的,应当提交审判委员会讨论决定。

2、最高人民法院对地方各级人民法院已经发生法律效力的判决、裁定、调解书,上级人民法院对下级人民法院已经发生法律效力的判决、裁定、调解书,发现确有错误的,有权提审或者指令下级人民法院再审。

3、当事人对已经发生法律效力的判决、裁定,认为有错误的,可以向上一级人民法院申请再审;当事人一方人数众多或者当事人双方为公民的案件,也可以向原审人民法院申请再审。当事人申请再审的,不停止判决、裁定的执行。

4、最高人民检察院对各级人民法院已经发生法律效力的判决、裁定,上级人民检察院对下级人民法院已经发生法律效力的判决、裁定,发现有前述当事人再审的13种情形之一的,或者发现调解书损害国家利益、社会公共利益的,应当提出抗诉。

精选知识库
经济稳定和发展职能
经济稳定和发展职能

1.含义

经济稳定和发展职能,是指通过财政活动对生产、消费、投资和储蓄等发生影响,达到稳定和发展经济的目的。

2.四大目标

(1)充分就业;

(2)物价稳定;

(3)经济增长;

(4)国际收支平衡

3.经济稳定职能

(1)不是对社会资源在私人部门和政府部门之间进行配置。

(2)而是维持社会资源在高水平利用状况下的稳定

4.经济发展职能

(1)不仅仅是要促进经济增长

(2)还要在促进经济增长的同时带来经济结构的改善、经济增长质量的提高和社会事业的进步

5.相互关系

经济稳定与经济发展是相互统一的。

(1)经济发展要建立在经济稳定的基础上

(2)经济稳定要以经济发展为前提

收入分配职能
收入分配职能

(一)含义

1.含义

财政收入分配职能是指政府运用财政手段调整国民收入初次分配结果的职能。

2.目标

收入分配职能的目标是实现公平收入分配

3.结论

(1)在市场经济条件下,初次分配是按要素所有者的禀赋条件和公平的市场定价实现的。

(2)初次分配按生产要素及其市场价格分配,这种收入分配与社会认同的公平或公正标准可能不一致,政府要通过再分配进行调整

(二)机制和手段

1.明确市场和政府对社会收入分配的范围和界限。

2.加强税收调节

特征

通过税收进行的收入再分配活动是在全社会范围内进行的收入的直接调节,具有一定的强制性

举例

①通过企业所得税、个人所得税将企业和个人的收益调节到合理水平;

②通过资源税调节自然资源形成的级差收入。

3.发挥财政转移支付作用

含义

通过财政转移支付对收入进行再分配,是将资金直接补贴给地区和个人。

特征

①有明确的受益对象、受益范围和政策选择性;

②对改变社会分配不公的程度具有重要作用。

举例

①增加对经济发展相对较慢地区的转移性支出;

②增加社会保障、收入保障、教育和健康等转移性支出。

4.发挥公共支出的作用

含义

通过公共支出提供社会福利等进行的收入分配。

特征

在受益对象上具有广泛性和普遍性。

举例

①公共卫生防疫;

②福利设施与服务;

③保障性住房。

贷款基准利率改革
贷款基准利率改革

1.我国利率市场化改革遵循的原则

(1)先外币,后本币。

(2)先贷款,后存款。

(3)先长期、大额,后短期、小额。

2.2013年10月,中国人民银行取消金融机构贷款利率0.7倍的下限。

3.贷款市场报价利率(LPR)

(1)改革后的LPR有以下特征:

①基于报价而非成交形成最终利率,以中期借贷便利操作利率作为标杆,在此基础上加点形成LPR报价。

②期限更加丰富,收益率曲线更加完善。

报价行范围更大,新增城市商业银行、农村商业银行、外资银行和民营互联网银行四个类别报价行。

降低报价频率,缓解报价频繁调整带来的摩擦成本。

(2)改革后LPR的优势

货币政策传导效率提升,政策利率变动可以迅速反映在LPR报价中。

现实反映能力提升,可以客观真实反映商业银行面临的市场环境和竞争情况。

稳定性提升,可以较好地隔绝市场噪声,熨平非理性波动。

约束性增强,LPR在贷款定价中的应用情况纳入宏观审慎评估等相关考核。

4.中国人民银行负责人在2024陆家嘴论坛的发言中指出,未来可考虑明确以7天期逆回购操作利率为主要政策利率,其他期限货币政策工具的利率可淡化政策利率的色彩,逐步理顺由短及长的传导关系。

中央银行资产负债表
中央银行资产负债表

(一)概述

中央银行履行职能时,其业务活动可以通过其资产负债表得以概括反映。

(二)目前中国人民银行公布的货币当局资产负债表

资产

负债

国外资产

对政府债权

对其他存款性公司债权

对其他金融性公司债权

对非金融性部门债权

其他资产

储备货币

不计入储备货币的金融性公司存款

发行债券

国外负债

政府存款

自有资金

其他负债

总资产(资产、债权)

总负债

(三)资产负债表项目解释

1.储备货币

(1)储备货币是中央银行资产负债表负债方的主要项目。

(2)内容

①货币发行;

金融性公司存款

非金融机构存款

2.作为银行的银行

(1)中央银行集中商业银行等金融机构的准备金,从而形成自身负债项目。

(2)同时向银行等金融机构提供贴现及放款,形成资产项目

3.作为国家的银行

中央银行在业务上与政府的关系,主要是列于负债方的接受政府存款和列于资产方的对政府债权

4.在国际上

中央银行承担稳定本国币值的重要职责,外汇、货币黄金及其他国外资产列入资产方的国外资产项目。

凯恩斯的货币需求理论——流动性偏好论
凯恩斯的货币需求理论——流动性偏好论

1936年凯恩斯在《就业、利息和货币通论》中提出了流动性偏好论。

1、基本思想:经济主体之所以需要货币,是因为存在“流动性偏好”这一普遍心理倾向,即愿意持有具有完全流动性的货币而不是其他缺乏流动性的资产,以应付日常的、临时的或投机的需要,从而产生货币需求。

2、决定货币需求的三类动机:

(1)交易动机:由于收入和支出的时间不一致,为进行日常交易而产生的持有货币的愿望。

(2)预防动机:为应付各种紧急情况而产生的持有货币的愿望。(如应付失业、疾病等意想不到的需要,以及企业的不时之需。)

(3)投机动机:由于利率的不确定性,根据对市场利率变化的预期需要持有货币,以便从中获利的动机。

3、凯恩斯的货币需求函数:

(1)交易动机和预防动机构成交易性需求,是国民收入的增函数,即:L1=L1(Y)

(2)投机动机构成投机性需求,由利率的高低决定,是利率的减函数,即:L2=L2(i)

(3)凯恩斯的货币需求函数:L(货币需求)=L1(Y)+L2(i)

4、流动性陷阱:当利率降到某一低点时,货币需求会无限增大,此时无人愿意持有债券,都愿意持有货币,流动性偏好具有绝对性,这就是著名的流动性陷阱。

5、凯恩斯货币需求理论的发展

凯恩斯的货币需求函数建立在“未来的不确定性”和“收入是短期资产”两个假定之上,采用了大量的心理分析法。

20世纪50年代以后,突出了利率在货币需求中的作用。

菲利普斯曲线
菲利普斯曲线

1.菲利普斯曲线是一条描述通货膨胀与失业或经济增长之间相互关系的曲线。

2.菲利普斯曲线最初用来反映失业率与货币工资率之间的变化关系。

(1)失业率越低,工资增长率越高。

(2)工资增长与失业水平之间存在着负相关关系。

3.简单的菲利普斯曲线

含义:美国经济学家萨缪尔森和索洛把它改进成为一种表示通货膨胀率和失业率之间的相互关系。

结论:

(1)通货膨胀率与失业率存在负相关关系

①当失业率降低时,通货膨胀率就会趋于上升;②当失业率上升时,通货膨胀率就会趋于下降。

(2)通货膨胀率和失业率之间的替代关系。

①政府进行决策时,可以用高通货膨胀率来换取低失业率;②或者用高失业率换取低通货膨胀率。

【图示】简单的菲利普斯曲线(π表示通货膨胀率,U 为失业率)

2025072009020727167780_失业和经济增长及价格总水平的相互关系、宏观经济治理的内涵与特征

4.长期的菲利普斯曲线——弗里德曼

(1)对某一个水平的失业率,可以对应多个水平的通货膨胀率。

(2)通货膨胀和失业的替代关系只是在短期内才是可能的,而在长期内则是不存在的。

(3)从长期看,菲利普斯曲线是一条和横轴垂直的直线。

【图示】长期的菲利普斯曲线(π表示通货膨胀率,U 为失业率)

2025072009020727167780_失业和经济增长及价格总水平的相互关系、宏观经济治理的内涵与特征
职业类知识库
精选知识库
行动研究
行动研究

【知识点名称】
行动研究

【考频等级】
高频

【考试定位】
常见题型:单选、多选、案例分析;命题方式多为情境辨析或方法匹配;考查能力侧重理解与辨析,要求准确识别行动研究的核心特征(如“研究者即实践者”“循环迭代”“改善实践”),区分其与问卷调查、实验研究等方法的本质差异。

【核心内容讲解】
①定义说明:行动研究是一种以解决实际问题为导向、由实务工作者在自身服务情境中开展的参与式、反思性研究。其本质是“为行动而研究,在行动中研究,对行动进行研究”,强调研究过程与干预过程的统一。
②内在逻辑:遵循“计划—行动—观察—反思”螺旋循环结构,每一周期均以实践问题为起点,通过干预实施、效果观察与理论反思实现知识生成与实践优化的双重目标。该逻辑体现社会工作“价值—知识—行动”三位一体的专业特性。
③分类或结构拆解:按主体参与程度分为合作型(研究者与实务者协同)、支持型(研究者主导、实务者配合)、独立型(实务者自主开展);按循环深度分为技术性(聚焦操作改进)、实践性(关注专业判断)、批判性(反思权力结构与社会不公)。三类均以“改善实践”为根本目的,但理论自觉性逐级提升。

【核心结构表】

模块/分类 核心含义 关键词 常见考法
研究目的 解决具体实务问题并同步发展专业知识 改善实践、反思性、应用导向 辨析是否属于行动研究(排除纯理论建构或宏观政策分析)
研究主体 社会工作者作为研究者兼行动者 实务者即研究者、参与式 判断研究角色定位(区别于外部专家主导的问卷调查)
研究过程 计划→行动→观察→反思的螺旋循环 迭代性、动态调整 匹配步骤顺序或识别缺失环节(如无反思则非完整行动研究)
成果指向 生成可迁移的实践智慧与局部改进方案 情境性知识、过程性成果 区分成果类型(非普适性规律,而是服务策略优化)

【高频辨析表】

易混淆点 区分关键
行动研究 vs 实验研究 实验研究强调控制变量与因果推断;行动研究拒绝人为隔离情境,重在真实场域中的适应性调适。
行动研究 vs 个案研究 个案研究聚焦深度描述与理解单一对象;行动研究必含主动干预与效果评估,具有明确改变意图。
合作型 vs 支持型行动研究 合作型中实务者与研究者共同设计、执行、解释;支持型中研究者主导方法论,实务者主要提供现场支持。

【典型考题】
单选题:某社区社工发现老年人数字鸿沟问题突出,遂联合高校研究者设计“银龄数字伙伴”小组,每轮活动后收集反馈、调整内容,并撰写反思日志。该研究最符合哪种方法?
A. 问卷调查法 B. 实验研究法 C. 行动研究法 D. 文献研究法
标准答案:C
简明解析:题干体现“实务者参与设计—行动干预—观察反馈—反思调整”的螺旋循环,且以解决具体服务问题为目标,符合行动研究定义。

案例题:某机构社工在开展困境儿童家访服务中,持续记录服务过程、定期组织督导反思、根据家庭反馈调整介入策略,并形成《家访服务优化指南》。请说明该做法是否构成行动研究,并指出其核心特征。
简明解析:构成行动研究。核心特征包括:研究者即一线社工(主体合一)、以改善家访服务为直接目的(实践导向)、包含计划—行动—观察—反思循环(过程动态)、产出情境性改进指南(成果应用性)。

社会研究的 一 般过程
社会研究的 一 般过程

【知识点名称】
社会研究的一般过程

【考频等级】
高频

【考试定位】
常见题型:单选、多选;命题方式:流程排序、环节功能辨析、阶段特征匹配;考查能力:理解+辨析。重点考查各阶段逻辑顺序、核心任务及方法论依据,常设干扰项混淆“问题提出”与“研究设计”、“资料分析”与“研究报告撰写”等边界。

【核心内容讲解】
定义说明:社会研究的一般过程是指遵循科学逻辑、系统开展社会现象探究的标准化程序,涵盖从问题识别到成果应用的完整闭环,体现研究的计划性、实证性与反思性。
内在逻辑:以“问题驱动—方法适配—证据生成—结论验证”为基本脉络,各阶段呈递进与反馈关系:问题提出决定研究取向;研究设计保障方法效度;资料收集与分析支撑证据链完整性;报告撰写实现知识转化;评估与应用体现研究的社会价值。
分类或结构拆解:全过程分为五个不可省略的阶段:(1)确定研究问题;(2)研究设计(含方法选择、抽样方案、工具开发);(3)资料收集;(4)资料整理与分析;(5)研究报告撰写与成果应用。其中,研究设计是承上启下的枢纽环节,直接决定资料质量与结论可靠性。

【核心结构表】

模块/分类 核心含义 关键词 常见考法
确定研究问题 明确研究对象、范围与核心疑问,需具可行性、创新性与价值性 问题意识、操作化、伦理审查 判断题干中“问题表述是否符合研究问题要求”
研究设计 制定方法路径,包括范式选择(定量/定性/混合)、研究类型(探索/描述/解释)、抽样策略与测量工具 设计效度、三角校验、预测试 区分“实验设计”与“个案研究设计”的适用前提
资料收集 依设计执行数据获取,强调信效度控制与现场伦理 访谈提纲、问卷试测、参与观察记录 辨析“焦点小组”与“深度访谈”的资料形态差异
资料整理与分析 对原始资料进行编码、归类、统计或主题提炼,形成证据支持 内容分析、扎根理论、SPSS输出解读 识别“分析阶段误将主观推断当作客观结论”的错误
报告撰写与应用 遵循学术规范呈现发现,并提出政策或实务建议,强调可读性与实践指向 行动建议、局限说明、推广条件 判断“未说明研究局限”是否影响报告科学性

【高频辨析表】

易混淆点 区分关键
研究设计 vs. 资料收集 前者是“计划怎么做”,属方案层;后者是“按计划执行”,属操作层;设计缺失则收集无效。
资料整理 vs. 资料分析 整理是技术性归档(如录入、清洗、编码),分析是解释性加工(如归纳主题、检验假设);前者为后者前提。
研究报告撰写 vs. 成果应用 撰写是知识表达行为,应用是知识转化行为;报告未被采纳不等于研究失败,但无应用意识则背离社会工作研究宗旨。

【典型考题】
【单选题】
题干:社会工作者小李拟开展社区老年人数字素养提升研究,已完成文献回顾与问题界定。下一步最应优先完成的工作是( )。
A. 开展问卷调查并回收数据
B. 撰写研究报告初稿
C. 制定研究设计,明确方法与工具
D. 对访谈资料进行主题编码
答案:C
解析:研究过程严格遵循逻辑顺序,问题界定后必须完成研究设计,方能指导后续资料收集。A、D属执行与分析环节,B为终末环节,均不可前置。

【多选题】
题干:下列属于社会研究一般过程中“资料整理”环节工作的是( )。
A. 删除无效问卷
B. 将访谈录音转为文字稿
C. 运用SPSS进行回归分析
D. 对开放式问题答案进行初步归类
E. 提出干预服务建议
答案:A、B、D
解析:“整理”聚焦原始资料的规范化处理(清洗、转录、初步编码);C属分析,E属应用,均越界。

实验研究
实验研究

【知识点名称】
实验研究

【考频等级】
高频

【考试定位】
常见题型:单选、多选;偶见案例分析中方法辨析。命题方式多为“识别实验设计类型”“判断变量控制有效性”“比较实验法与其他方法优劣”。考查能力侧重理解与辨析,要求准确把握自变量操纵、随机分配、前测后测等核心要素。

【核心内容讲解】
①定义说明:实验研究是一种在严格控制条件下,通过操纵一个或多个自变量,观察其对因变量影响的定量研究方法,以确立变量间的因果关系。其本质特征是人为干预、变量控制与可重复验证。
②内在逻辑:以“假设—干预—测量—比较”为基本链条。研究者提出因果假设→设定实验组与对照组→对实验组施加自变量干预→在相同条件下测量两组因变量变化→通过统计检验判断差异是否由干预引起。控制无关变量(如历史、成熟、测试效应)是保障内部效度的关键。
③分类或结构拆解:依控制程度分为实验室实验(高控制、低生态效度)与实地实验(中等控制、高外部效度);依设计形式分为前后测控制组设计(最典型)、仅后测控制组设计、所罗门四组设计等。其中前后测控制组设计包含随机抽样、随机分组、前测、干预、后测五要素,是综合能力考试最常考查的基准模型。

【核心结构表】

模块/分类 核心含义 关键词 常见考法
实验组 vs 对照组 实验组接受自变量干预,对照组不接受或接受安慰性处理 随机分配、无干预 判断哪组为实验组;辨析对照组设置是否合理
自变量 vs 因变量 自变量是被操纵的条件,因变量是被观测的反应结果 操纵、测量 识别题干中二者对应关系;排除混淆变量
前测后测设计 干预前后分别测量因变量,用差值反映干预效果 时间序列、增量变化 比较有无前测对内部效度的影响;识别霍桑效应风险

【高频辨析表】

易混淆点 区分关键
实验研究 vs 行动研究 实验重因果验证与控制,强调“研究者主导干预”;行动研究重实务改进与参与者协作,强调“循环反思—行动”,不追求严格随机与对照
实验研究 vs 调查研究 实验通过操纵变量检验因果;调查通过相关分析描述现状或关联,无法确立因果方向

【典型考题】
单选题:
题干:某社会工作机构评估“亲子沟通训练营”效果,将报名家庭随机分为两组,实验组参加训练营,对照组暂不参与,两组均在训练前后完成沟通质量量表测评。该设计属于:
A. 仅后测控制组设计 B. 前后测控制组设计 C. 单组时间序列设计 D. 所罗门四组设计
标准答案:B
简明解析:题干含随机分组、前测、干预、后测四要素,符合前后测控制组设计定义,是实验研究中最典型且效度最高的基础设计。

多选题:
题干:提升实验研究内部效度的关键措施包括:
A. 随机分配被试 B. 设置对照组 C. 使用双盲程序 D. 增加样本量 E. 进行预试验
标准答案:A、B、C
简明解析:A、B、C直接控制历史、成熟、实验者效应等混淆源;D提升统计效度但不直接增强内部效度;E属准备环节,非效度保障核心措施。

社会工作服务督导的一般过程
社会工作服务督导的一般过程

【知识点名称】
社会工作服务督导的一般过程

【考频等级】
高频

【考试定位】
常见题型:单选、多选;命题方式:过程阶段识别、阶段特征匹配、顺序排序;考查能力:理解与辨析。重点考查各阶段目标、核心任务及督导关系演进逻辑,常设置时间错位、职能混淆等干扰项。

【核心内容讲解】
社会工作服务督导的一般过程是指督导者与被督导者在专业关系建立、发展与结束的全周期中所经历的结构化阶段序列,具有时序性、目标导向性与关系动态性。①该过程并非线性机械推进,而是以专业信任构建为基础、以能力提升为内核、以自主实践为终点的螺旋式发展逻辑;②依据国际通行模型(如Hawkins & Shohet七阶段模型)与中国实务整合经验,国内通用四阶段划分:督导关系建立期→督导内容聚焦期→督导关系深化期→督导关系结束期;③各阶段具有明确边界与转换标志:建立期重契约协商与角色澄清;聚焦期重需求评估与目标设定;深化期重反思实践与情感支持;结束期重成果评估与独立准备。全过程强调督导者由“主导者”向“协作者”再向“退出者”的角色渐进转化。

【核心结构表】

模块/分类 核心含义 关键词 常见考法
建立期 确立督导关系基础,明确权责边界与基本规范 角色澄清、契约签订、信任初建 单选:判断“首次会谈中确认督导频率与保密条款”所属阶段
聚焦期 识别被督导者实际需求,共同制定督导目标与计划 需求评估、目标设定、计划共商 多选:属于本阶段的任务(含案例分析选项)
深化期 开展深度专业反思与情感支持,促进知识内化与能力迁移 反思性实践、情感支持、能力转化 单选:混淆“提供个案干预示范”归属阶段(实属深化期)
结束期 评估督导成效,协助被督导者实现专业自主,完成关系撤离 成效评估、自主准备、关系撤离 排序题:四个阶段的正确时序排列

【高频辨析表】

易混淆点 区分关键
督导关系建立期 vs. 聚焦期 建立期解决“是否督导、如何督导”的框架问题;聚焦期解决“督导什么、达成什么”的内容问题;前者无具体服务议题,后者已有明确能力短板或实务困惑
深化期 vs. 结束期 深化期仍以督导者主动引导为主,强调支持性干预;结束期督导者逐步退后,被督导者承担主导责任,核心标志是独立制定干预方案并获认可

【典型考题】
单选题:
题干:社会工作督导过程中,督导者与被督导者共同梳理其近期服务案例中的伦理困境,并据此拟定三次督导会谈主题。这一做法最可能处于哪个阶段?
A. 建立期 B. 聚焦期 C. 深化期 D. 结束期
标准答案:B
简明解析:共同梳理实务问题并拟定督导主题,体现需求识别与目标计划共商,属聚焦期核心任务。

多选题:
题干:下列属于督导关系深化期典型任务的有?
A. 开展个案概念化训练 B. 协助签订督导协议 C. 进行情绪耗竭疏导 D. 评估服务成效达成度 E. 引导开展批判性反思
标准答案:A、C、E
简明解析:深化期重能力内化与情感支持,A、C、E均属此范畴;B属建立期,D属结束期。

社会工作服务督导方式中的技巧
社会工作服务督导方式中的技巧

【知识点名称】
现场观摩督导的技巧

【考频等级】
高频

【考试定位】
常见题型:单选、多选;命题方式:情境判断型或技巧匹配型;考查能力:理解与辨析。重点考查督导者在实地观察服务过程时所运用的专业介入策略及其适用边界,强调对“观—析—馈”逻辑链的把握。

【核心内容讲解】
定义说明:现场观摩督导是指督导者亲临社会工作者实际服务场景(如个案访谈、小组活动、社区走访),系统观察其专业行为、互动过程与环境响应,并即时或延时给予反馈与指导的督导形式。其本质是“在真实情境中发展实践智慧”的过程性支持。
内在逻辑:以“观察—分析—反馈”为闭环结构。观察需聚焦服务目标达成度、伦理守则践行度、技术应用适切度三重维度;分析须基于理论框架(如生态系统理论、优势视角)进行归因;反馈强调建设性、具体性与可操作性,避免价值评判。
分类或结构拆解:依介入时机分为同步式(边观边导)、异步式(观后复盘);依反馈方式分为隐性(非言语提示、示范替代)与显性(结构化反馈表、焦点对话);依关系取向分为支持型(强化胜任感)、发展型(拓展干预策略)、矫正型(纠偏高危风险)。

【核心结构表】

模块/分类 核心含义 关键词 常见考法
同步式观摩 督导者在服务进行中实时介入 即时性、示范性、低干扰 判断督导者突然介入是否符合专业伦理
异步式观摩 服务结束后回溯录像或口述复盘 反思性、结构性、安全性 匹配“提升自我觉察”目标的最佳方式
隐性反馈 通过角色扮演、沉默等待等非语言方式引导反思 间接性、启发性、关系维护 辨析“未直接指出错误”是否属于失职
显性反馈 使用STAR模型(情境-任务-行动-结果)提供结构化评价 具体性、证据性、发展导向 识别反馈中缺失“行动建议”的典型缺陷

【高频辨析表】

易混淆点 区分关键
现场观摩督导 vs. 行政检查 前者以促进专业成长为目标,强调协作反思;后者以合规性审查为目的,侧重标准符合度与责任归属
观摩中的“记录” vs. “评判” 记录须客观描述行为事实(如“社工三次打断服务对象陈述”);评判含主观定性(如“缺乏倾听能力”),易引发防御反应,非督导首选方式

【典型考题】
单选题:督导者在观摩一线社工开展危机干预会谈时,全程未发言,仅在结束后播放录音片段并提问:“当时你选择不追问服务对象自伤细节,是基于什么考虑?”该做法主要体现的技巧是(  )
A. 同步式观摩 B. 隐性反馈 C. 异步式观摩 D. 显性反馈
答案:C
解析:督导未即时介入,而是在服务结束后依托录音开展结构化复盘,属典型的异步式观摩;提问聚焦反思而非评判,体现发展导向。

多选题:现场观摩督导中,督导者应避免的行为包括(  )
A. 未经同意拍摄服务过程视频 B. 在服务对象面前直接纠正社工技术错误 C. 依据单一行为片段推断整体能力 D. 使用“你应该……”句式提出建议
答案:ABCD
解析:A违反保密与知情同意原则;B破坏专业关系并削弱社工权威;C违背全面性评估要求;D属于非赋能式语言,不符支持性督导理念。

社会工作服务督导的内容
社会工作服务督导的内容

【知识点名称】
支持性督导的内容

【考频等级】
高频

【考试定位】
常见题型:单选、多选;命题方式:直接考查内容构成或情境辨析;考查能力:理解与辨析。重点区分支持性、教育性、行政性督导的职能边界,常以实务场景为载体判断督导类型及具体措施。

【核心内容讲解】
支持性督导是指督导者通过情感支持、心理疏导与价值认同等方式,协助被督导者缓解职业压力、增强自我效能感与职业归属感,从而维持其专业服务动力与稳定性。①其内在逻辑在于:社会工作实践具有高情绪卷入性与道德负荷特征,持续的情感耗竭易导致职业倦怠,支持性督导通过关系建构实现“心理安全网”功能;②内容结构可拆解为三类核心维度:一是情感支持(如接纳表达、共情回应、减压疏导),二是认可与鼓励(如肯定专业努力、强化服务价值感、提升职业自尊),三是促进自我觉察与成长(如引导反思情绪反应、识别个人局限、建立健康边界);③该督导类型不聚焦知识传授或任务管控,而是以“人本关怀”为内核,强调督导关系的治疗性与支持性本质,关键词为“情绪容纳”“价值确认”“抗逆力培育”。

【核心结构表】

模块/分类 核心含义 关键词 常见考法
情感支持 提供安全空间容纳被督导者的情绪体验,缓解焦虑、无力感等负面状态 情绪容纳、共情回应、减压疏导 情境题中识别“督导者倾听倾诉并给予安慰”的行为归属
认可与鼓励 肯定被督导者的专业投入与服务成效,强化其职业价值认同与自我效能 价值确认、正向反馈、职业自尊 多选题中与其他督导类型内容混排,需排除教育性(如示范技巧)或行政性(如考核指标)表述
自我觉察促进 引导被督导者反思自身情绪反应模式、角色冲突与边界意识,提升专业韧性 自我觉察、边界意识、抗逆力培育 单选题中匹配“督导协助社工识别自身愤怒来源并调整应对方式”所属维度

【高频辨析表】

易混淆点 区分关键
支持性督导 vs 教育性督导 支持性重在“情绪—关系—动力”维系,教育性重在“知识—技能—方法”传递;若督导行为指向“教怎么做”,属教育性;若指向“帮稳住自己”,属支持性
支持性督导 vs 行政性督导 支持性关注个体心理状态与职业认同,行政性关注服务目标达成、资源协调与绩效评估;是否涉及任务分配、进度检查、文书审核是关键判断依据

【典型考题】
【单选题】
题干:督导者定期与新入职社工面谈,倾听其在危机干预中产生的无力感与自我怀疑,并肯定其坚持入户探访的努力与人文关怀品质。该督导行为主要体现的是(  )
A.教育性督导中的知识传授
B.支持性督导中的认可与鼓励
C.行政性督导中的服务计划审查
D.支持性督导中的自我觉察促进
标准答案:B
简明解析:题干中“倾听无力感与自我怀疑”体现情感支持,“肯定努力与人文关怀品质”属于明确的价值确认与正向反馈,为核心的支持性督导中“认可与鼓励”内容。

【多选题】
题干:下列属于支持性督导内容的有(  )
A.指导个案记录书写规范
B.协助社工识别自身在家庭暴力介入中的反移情反应
C.公开表扬社工在社区动员中的创新做法
D.与其共同制定下一季度服务指标
E.为其提供哀伤辅导技巧培训
标准答案:B、C
简明解析:B项属“自我觉察促进”,C项属“认可与鼓励”;A、E属教育性,D属行政性。
